O projeto Green View

Projeto

Condomínio Green View

Local

Victor Hugo/ES

Ano

2021

www.condominiogreenview.com.br

Um novo olhar para uma nova vida

O empreendimento que será lançado em Victor Hugo é altamente exclusivo. Na região, não há outro igual. Além disso, as opções de condomínios que existem nas cidades mais próximas não têm mais lotes disponíveis para comercialização.

Cronograma das obras

Terraplanagem

Dez: 80% | Jan: 85% | Fev: 90% | Mar: 95%| Abr: 100%

100%

Instalação Elétrica & Hidráulica

Out: 35% | Nov: 40% | Dez: 45% | Jan: 50% | Fev: 55% | Mar: 60% | Abr: 65% | Mai: 70% | Jun: 100%

35%

Instalação de Fibra Óptica

Out: 25% | Nov: 30% | Dez:35% | Jan: 40% | Fev: 45% | Mar: 50% | Abr: 55% | Mai: 60% | Jun: 100%

25%

Captação de Água Pluvial

Out: 85% | Nov: 90% | Dez:95% | Jan: 100%

85%

Pavimentação

Out: 75% | Nov: 80% | Dez: 85% | Jan: 90% | Fev: 95% | Mar:100%

75%

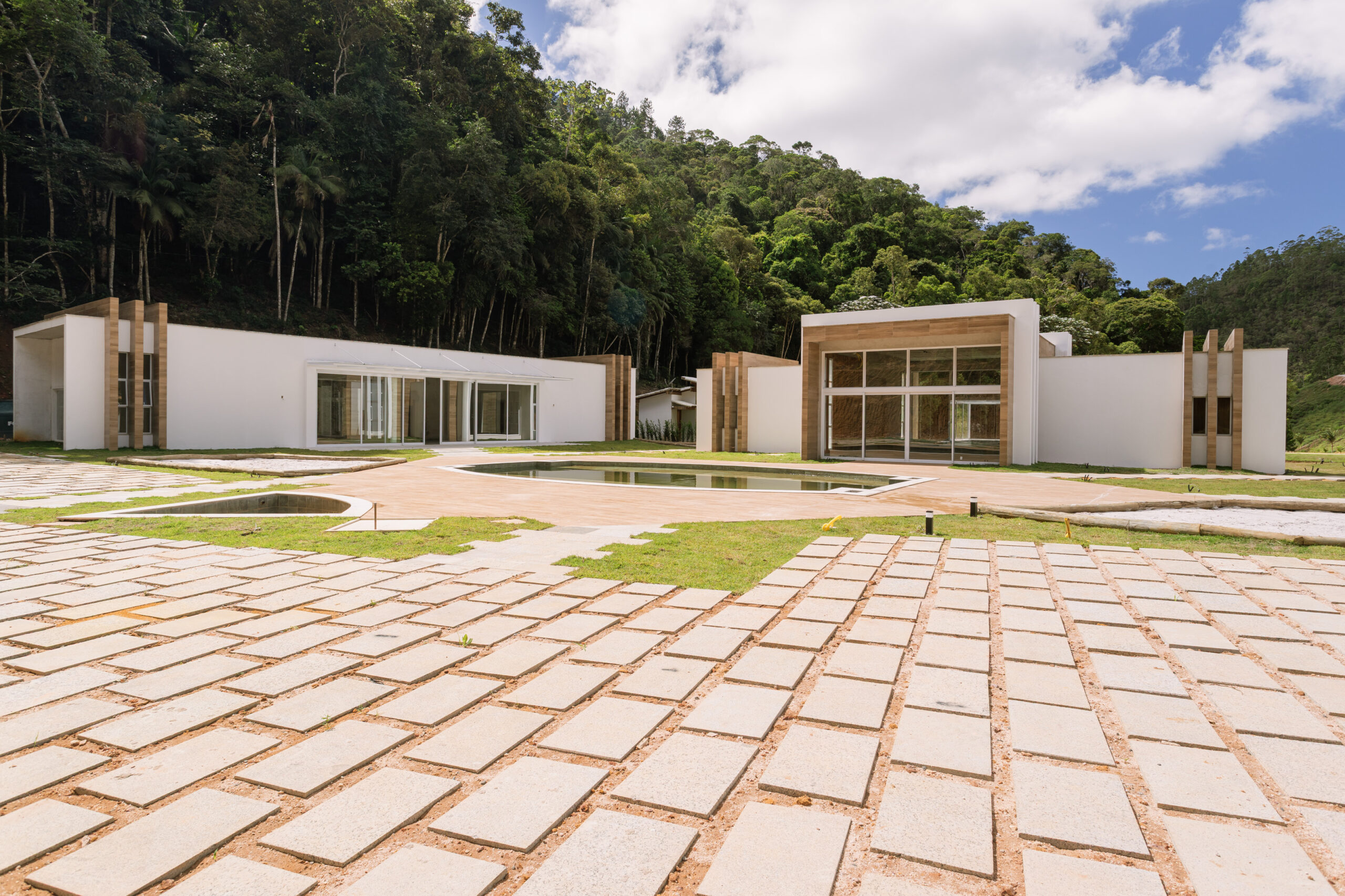

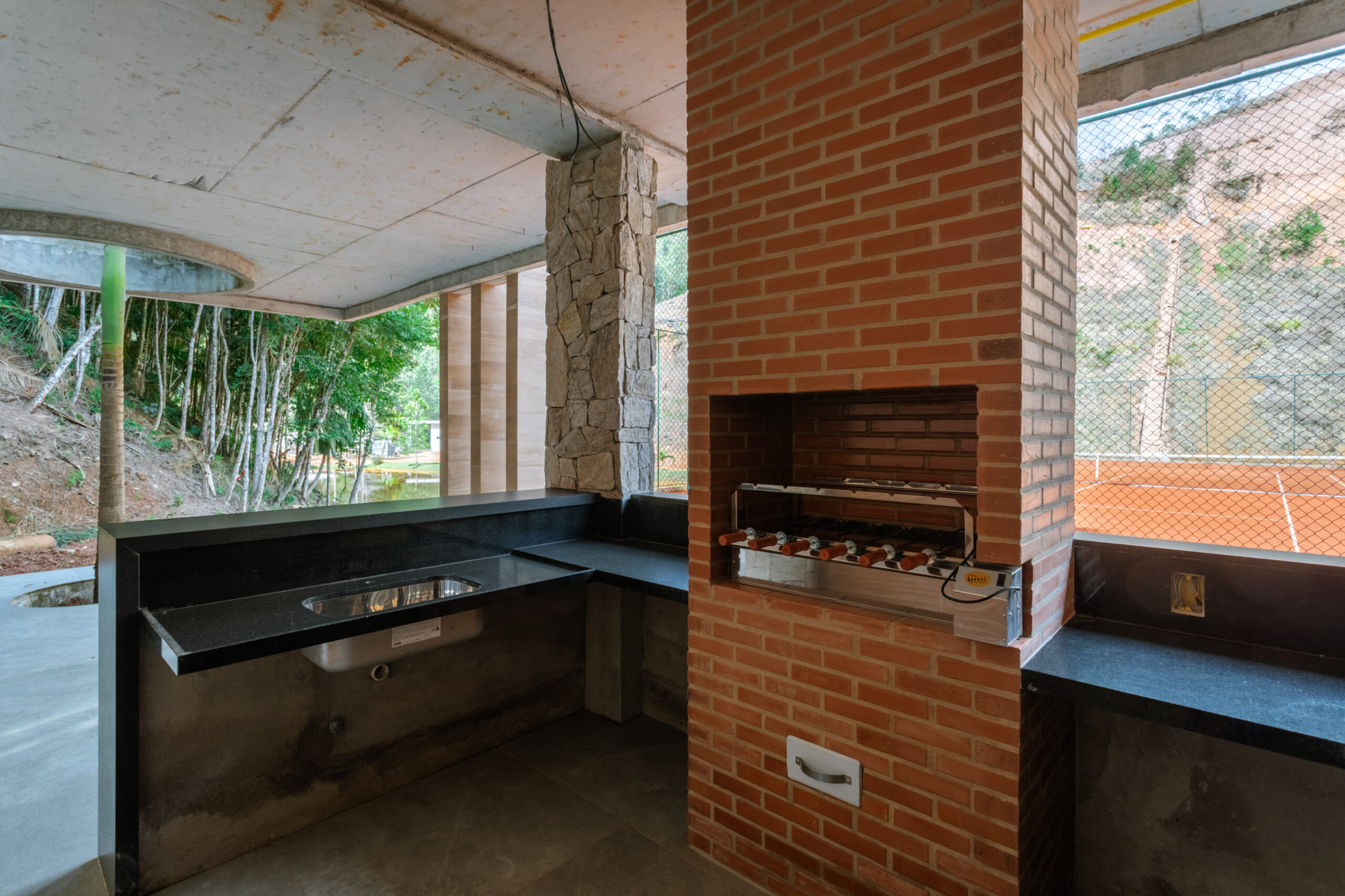

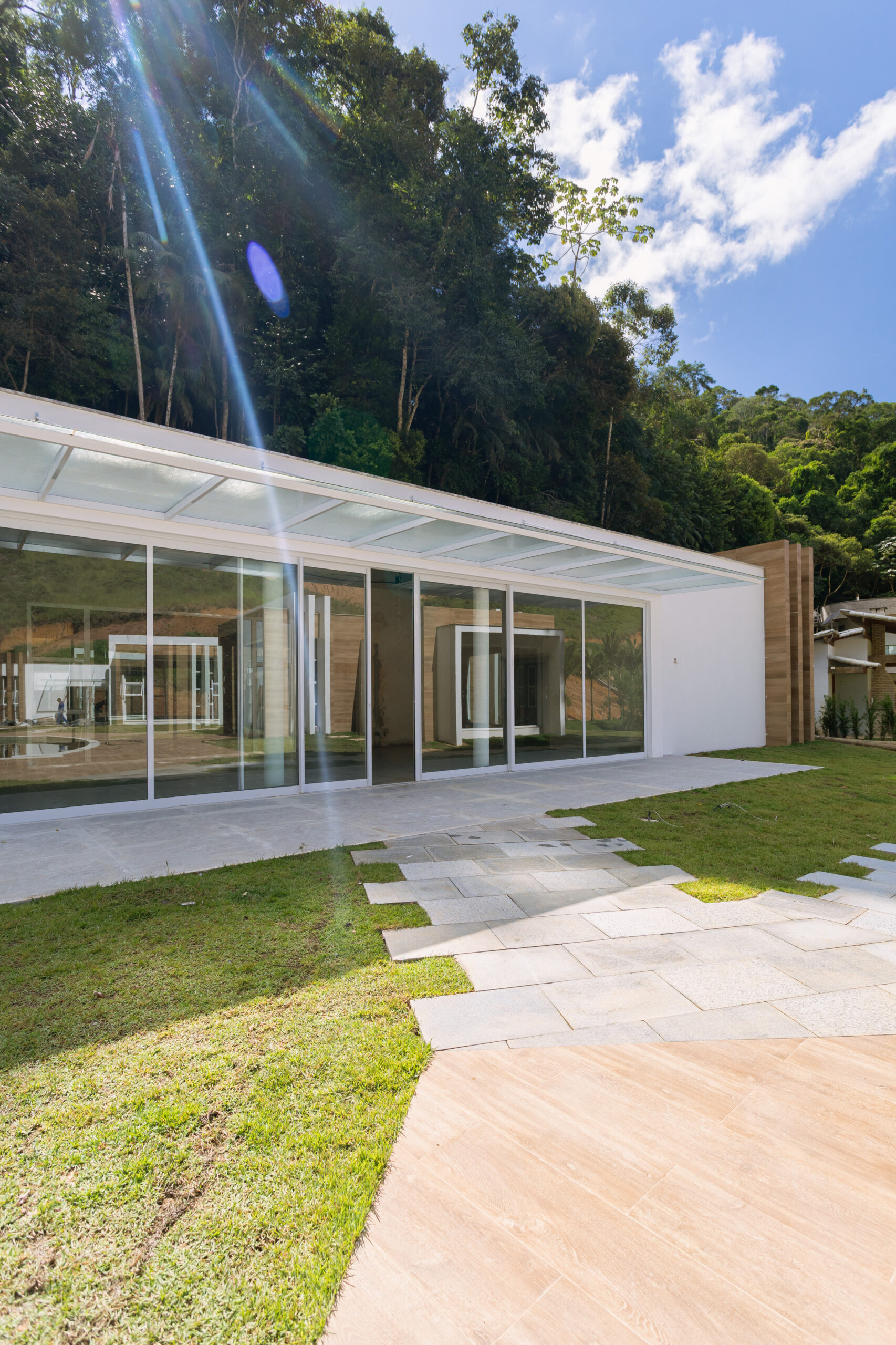

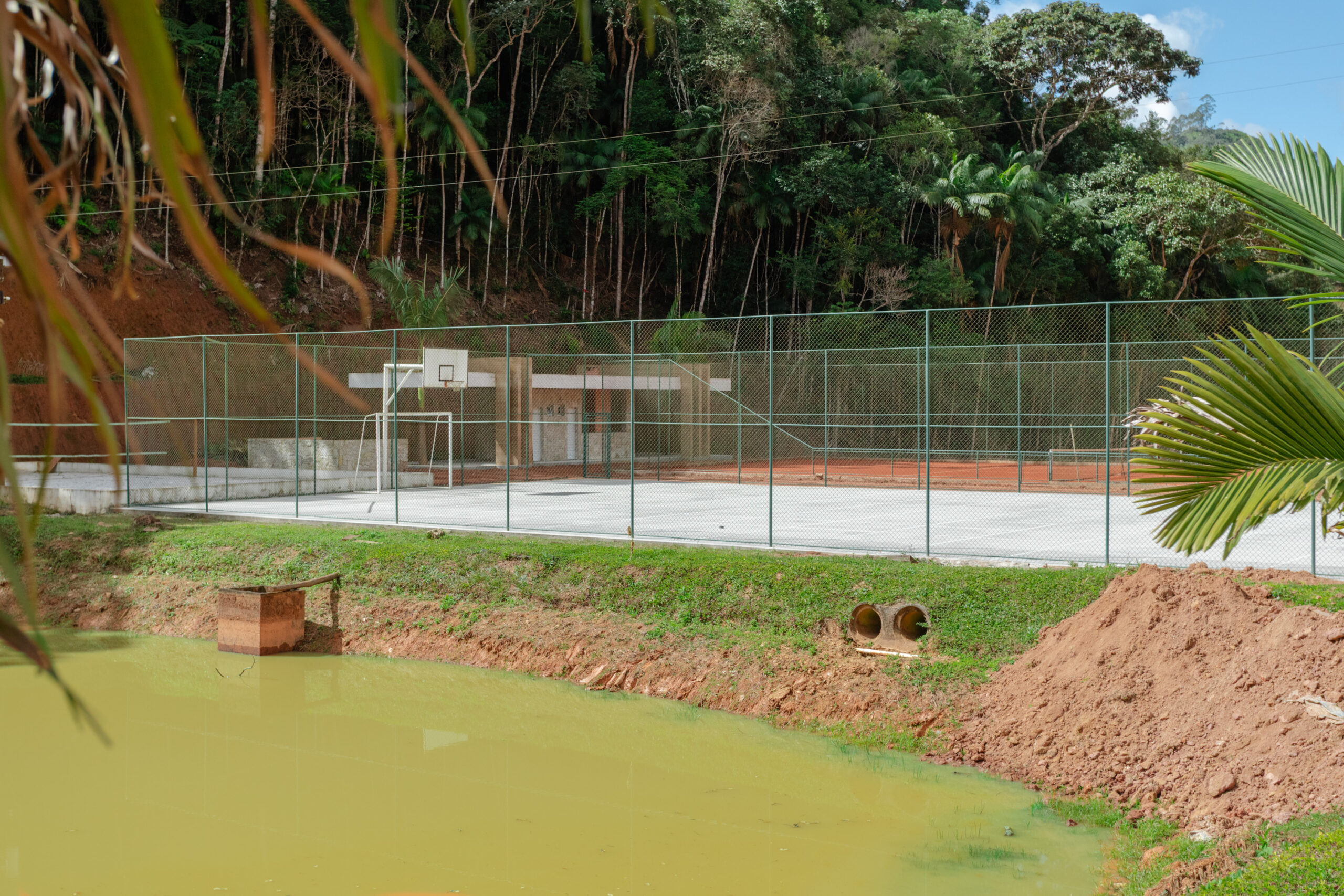

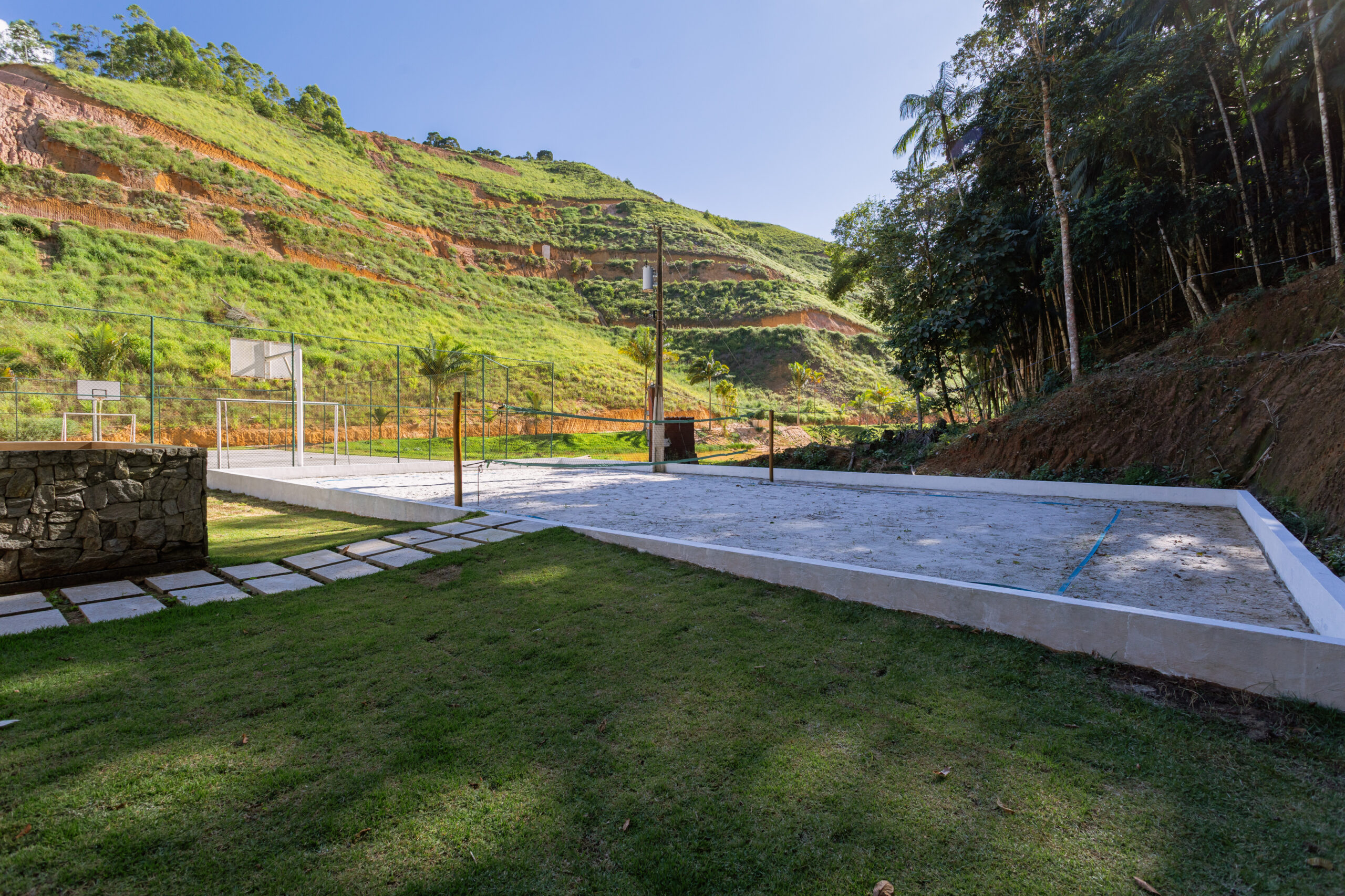

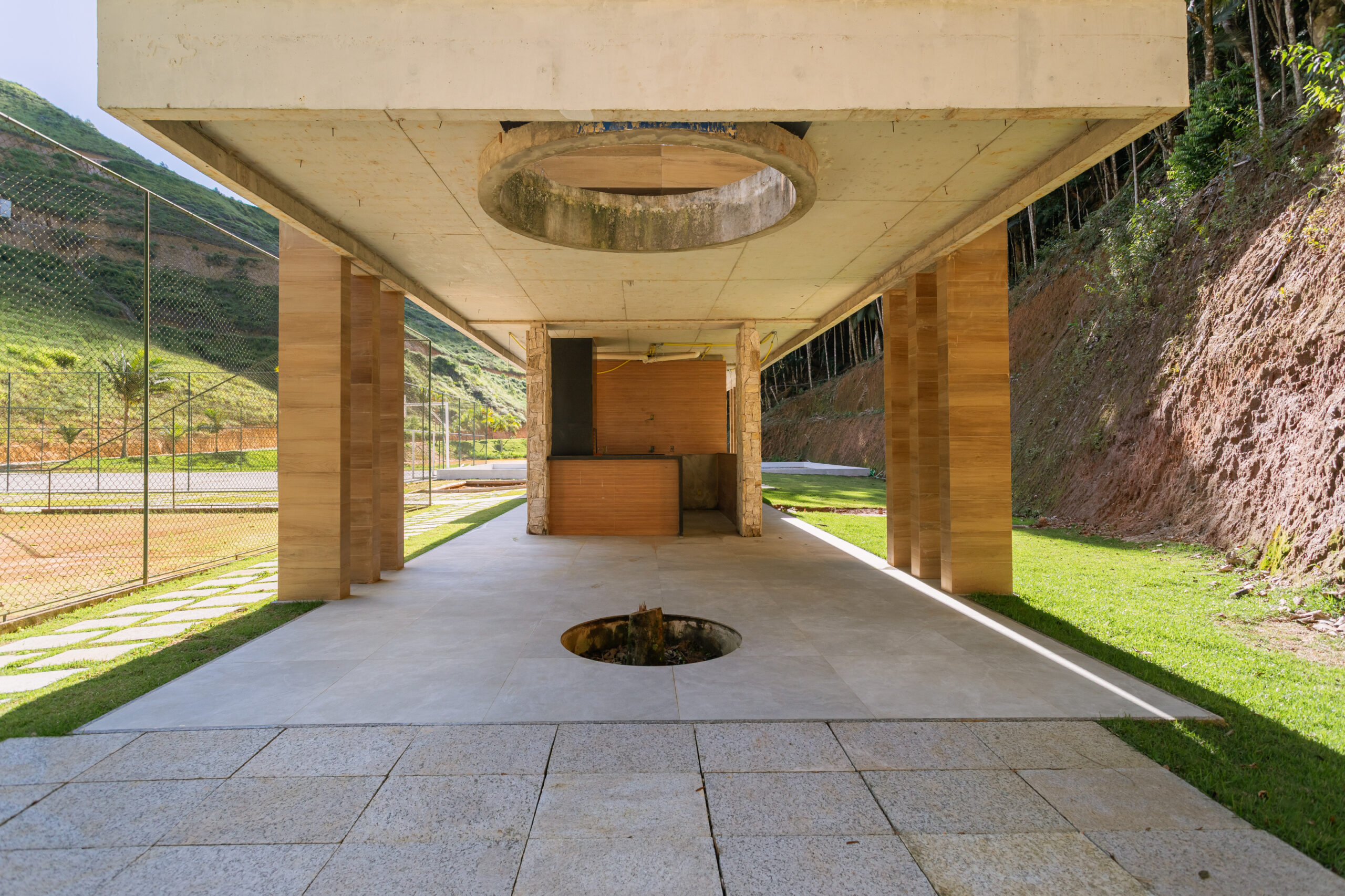

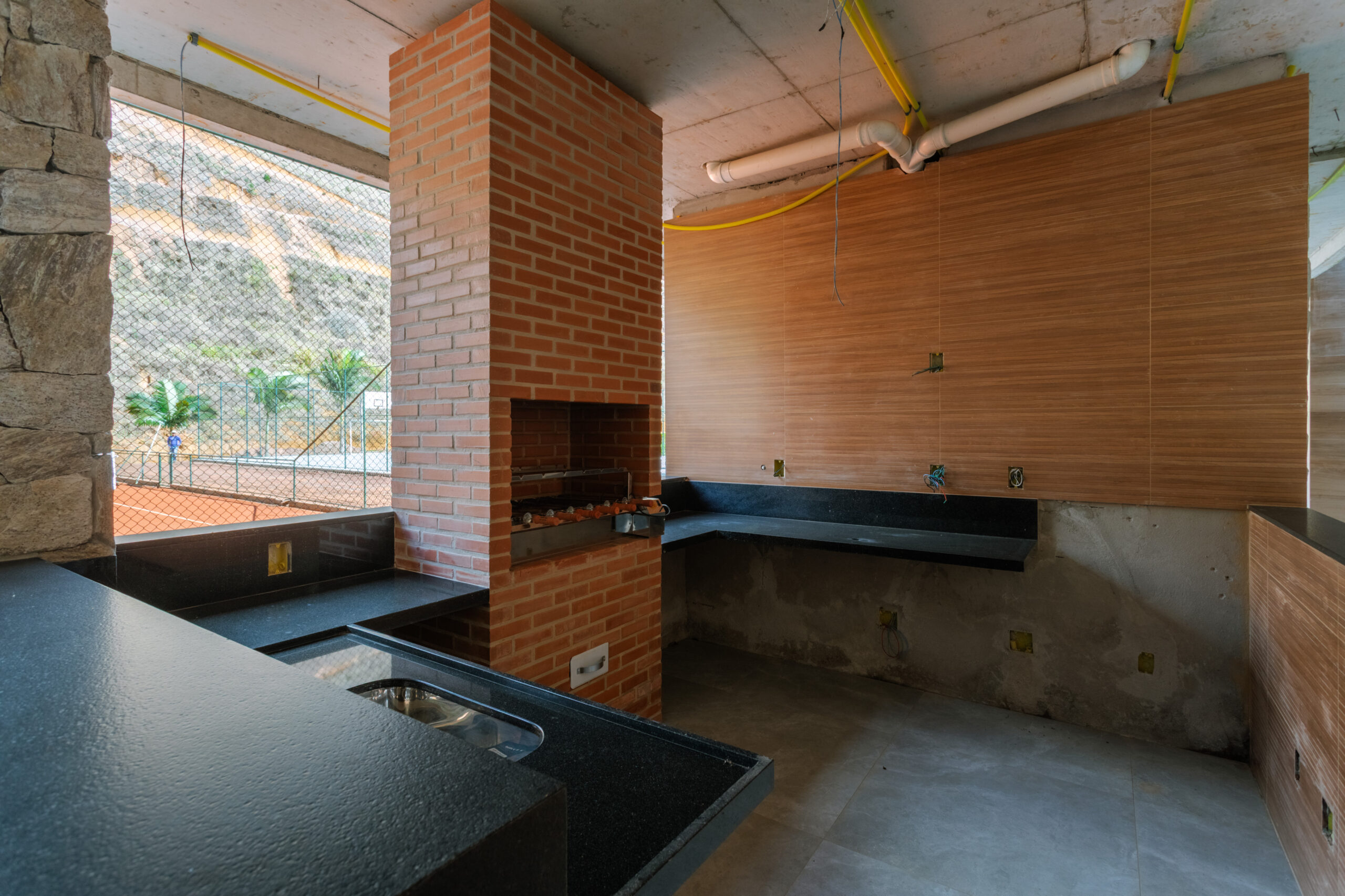

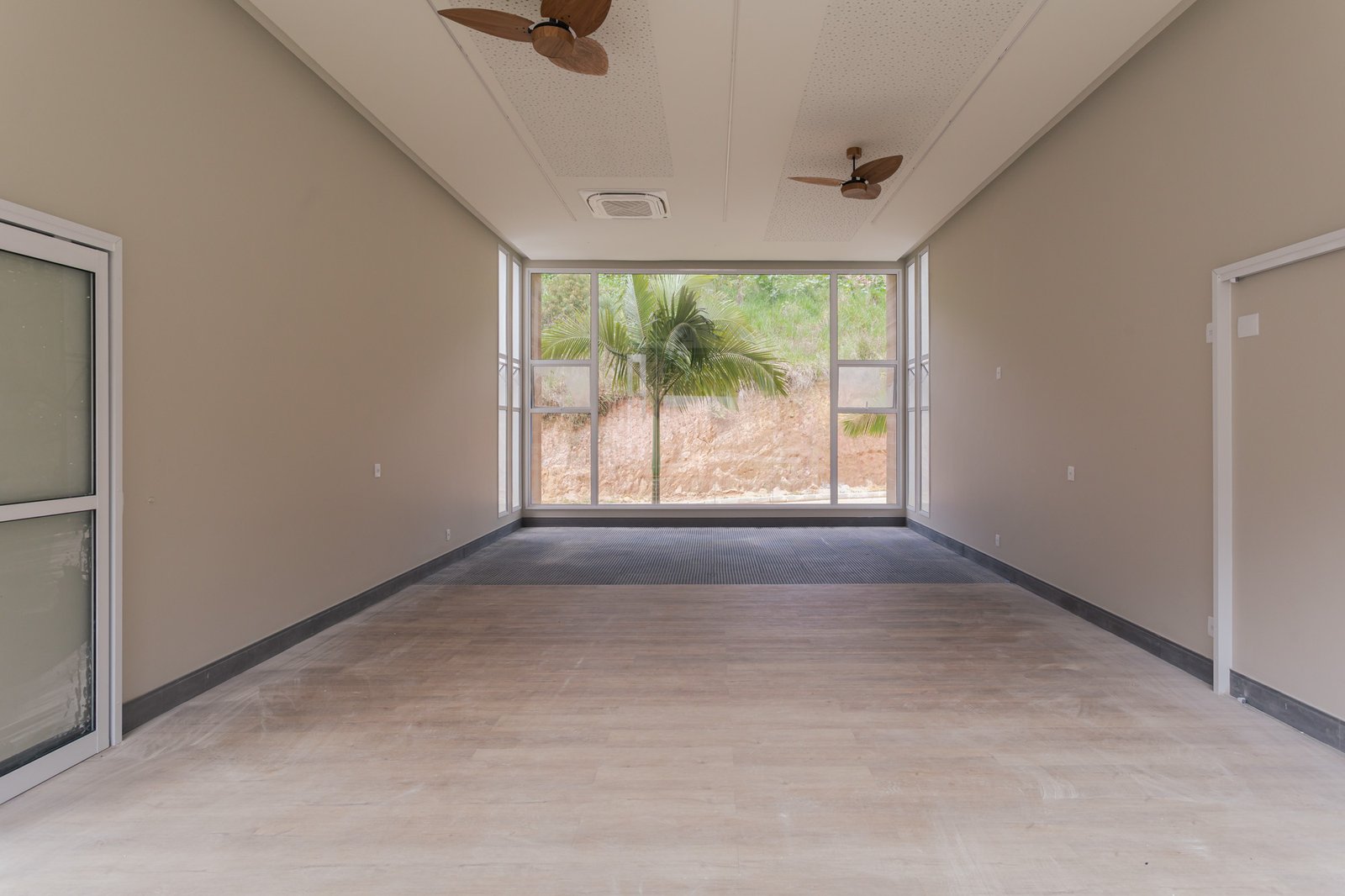

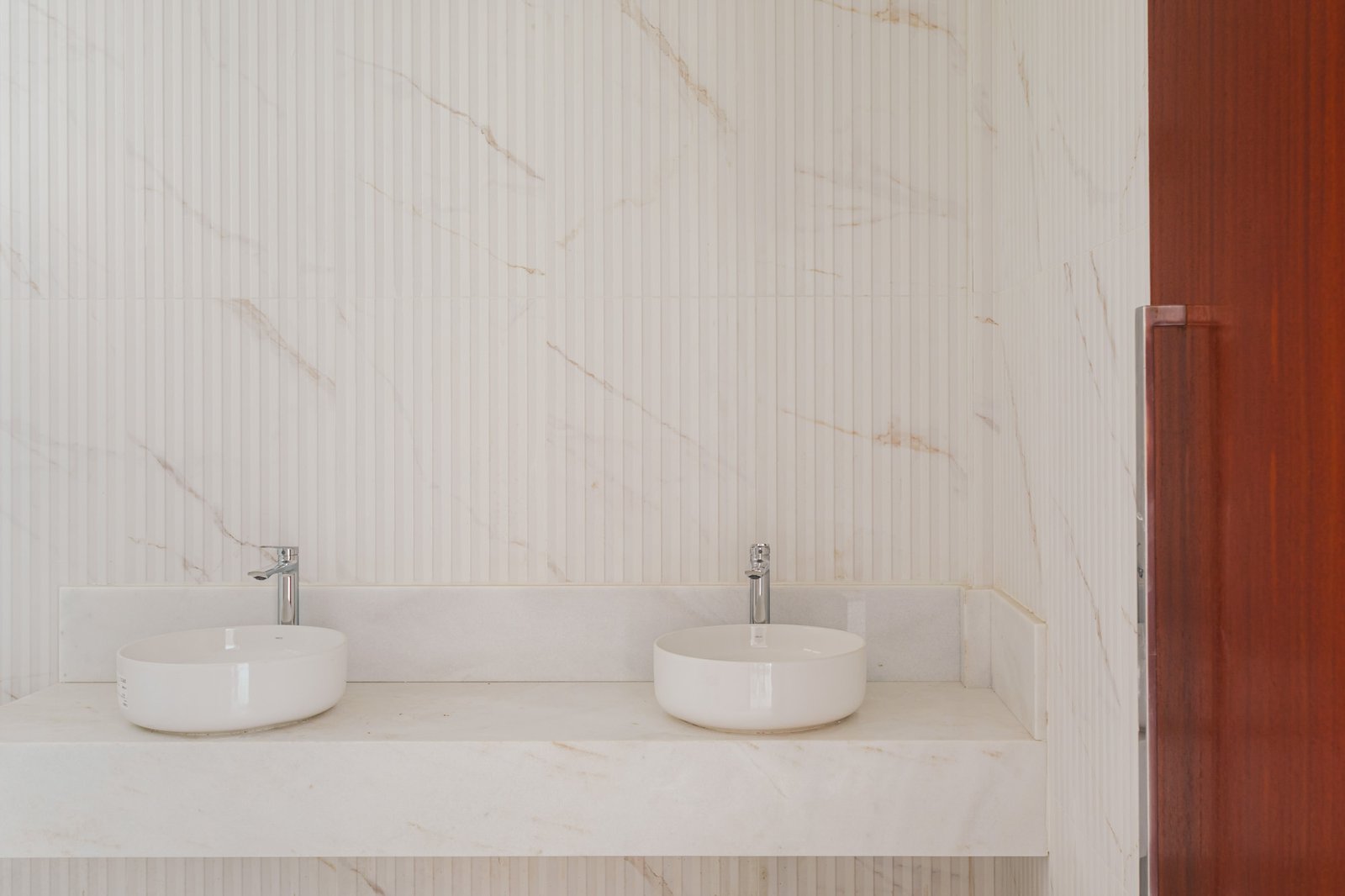

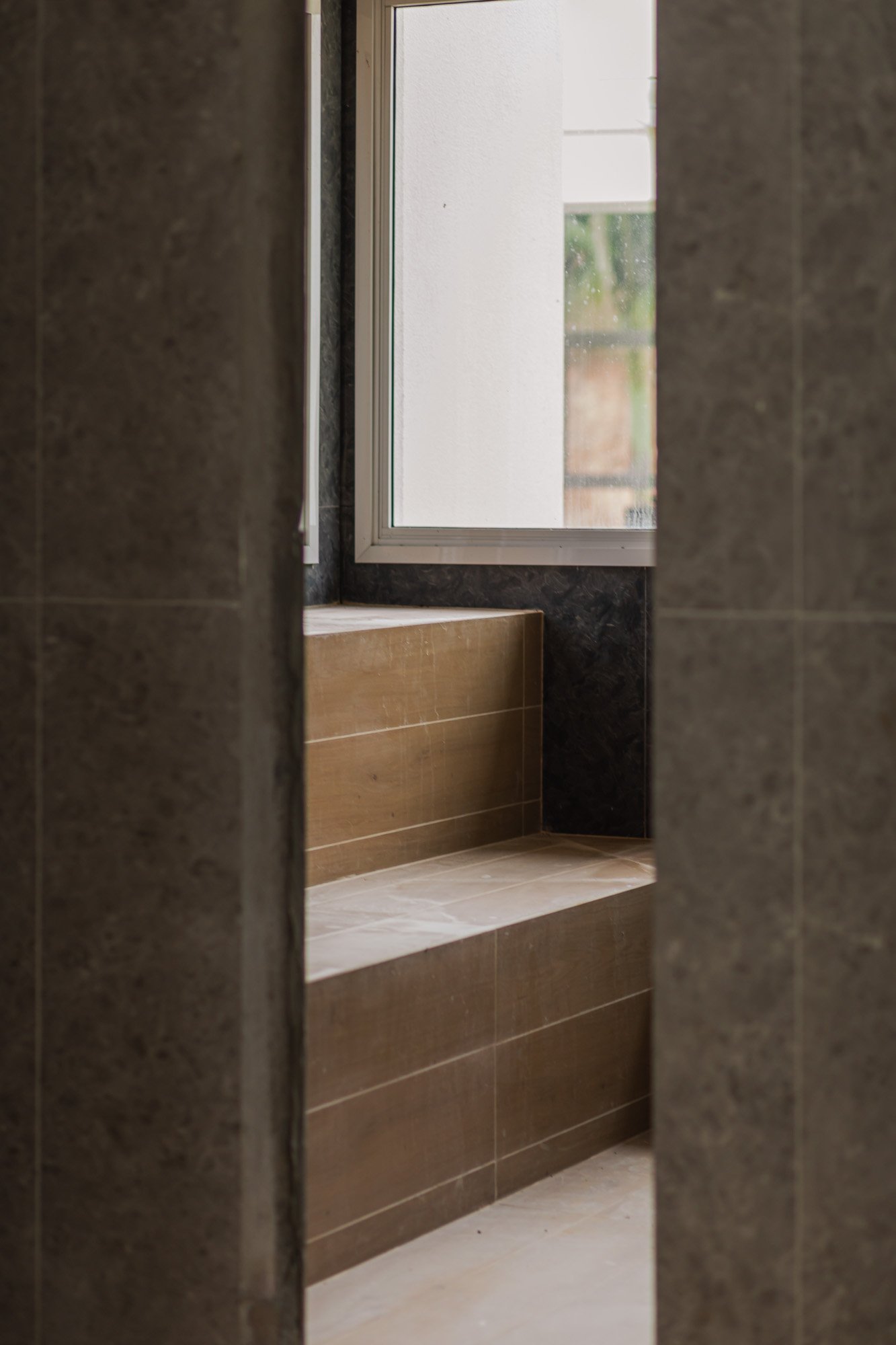

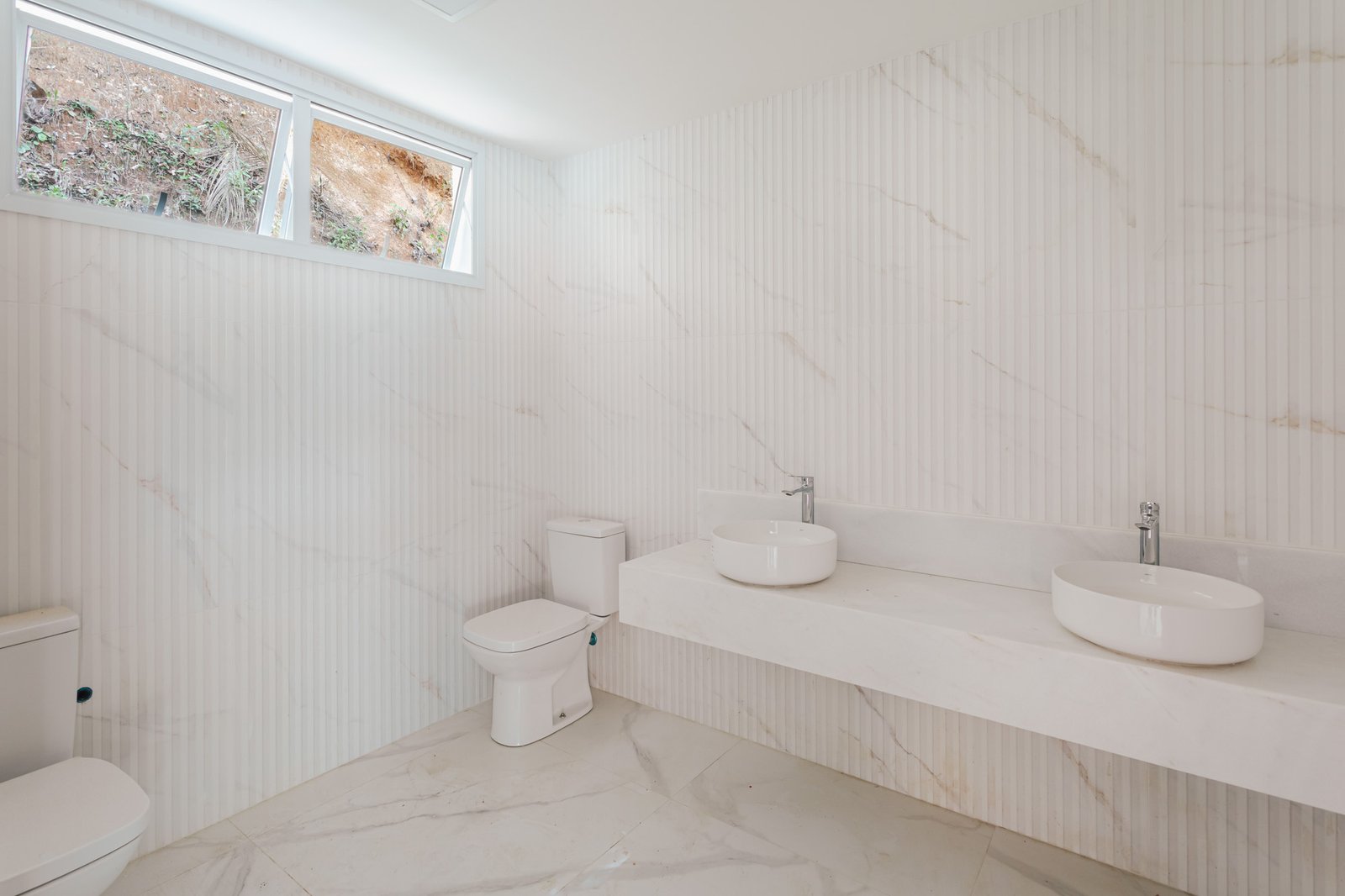

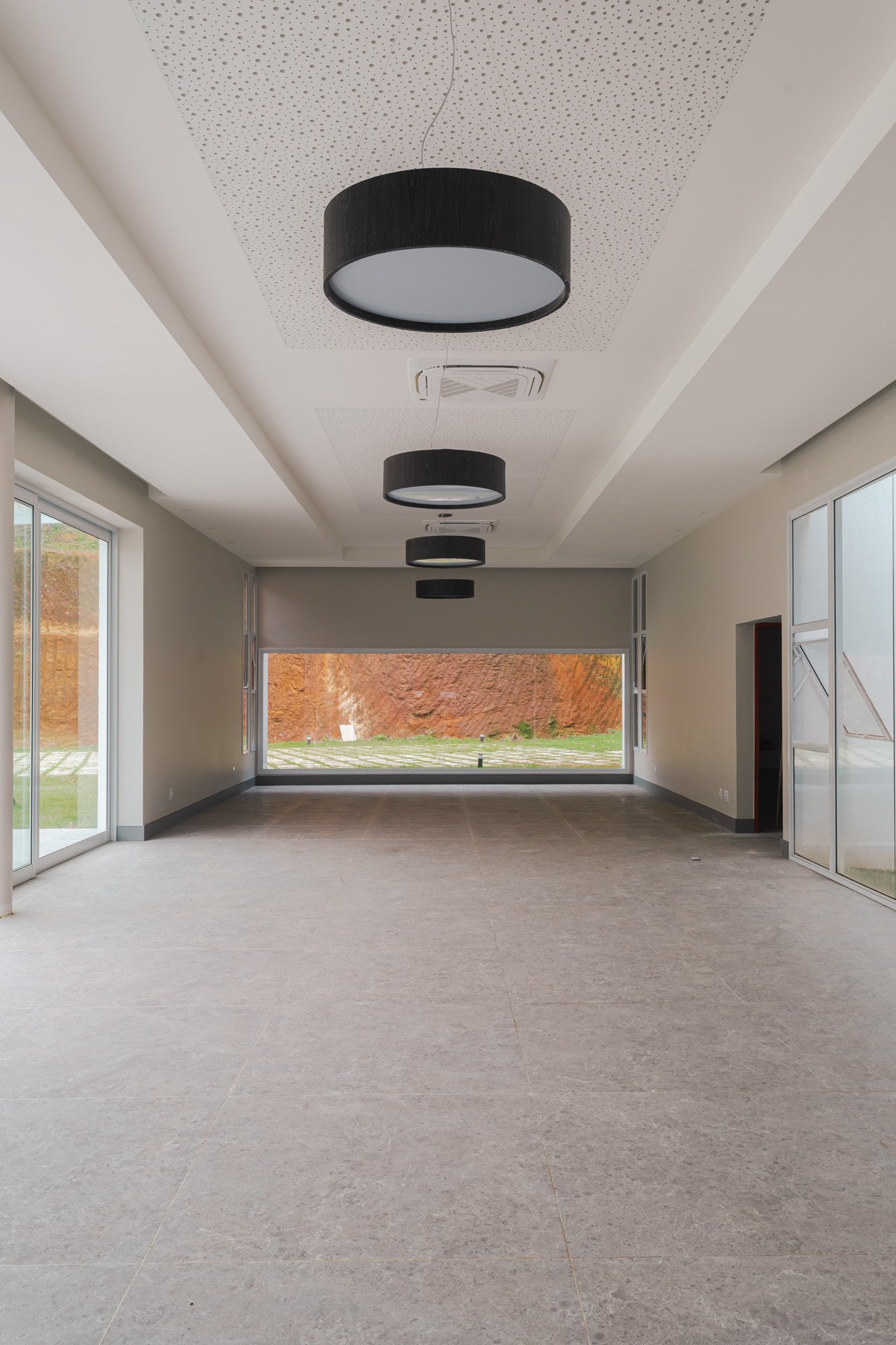

Clube de Lazer

Out: 65% | Nov: 70% | Dez: 75% | Jan: 80% | Fev: 85% | Mar: 90% | Abr: 95% | Mai: 100%

65%

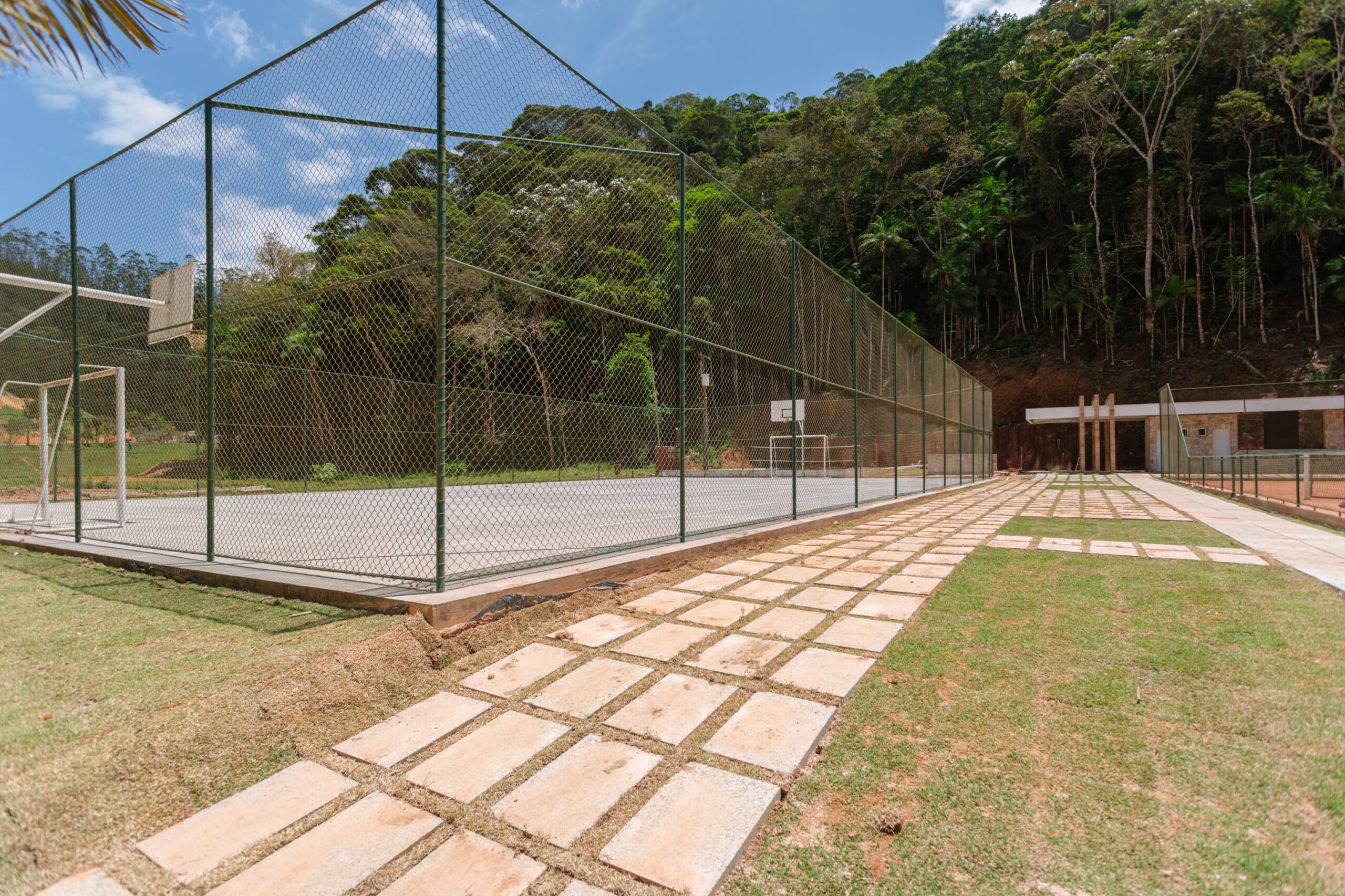

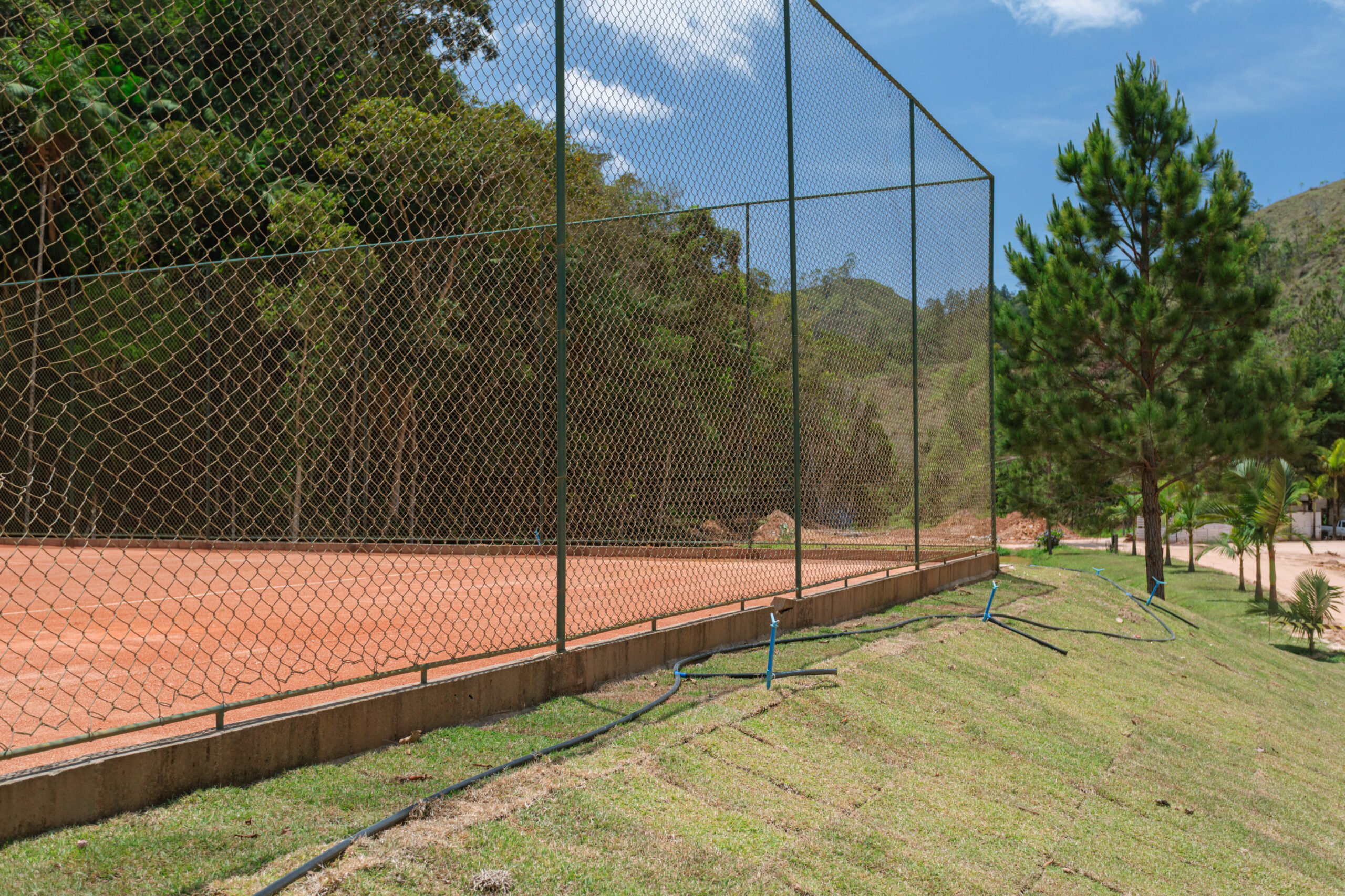

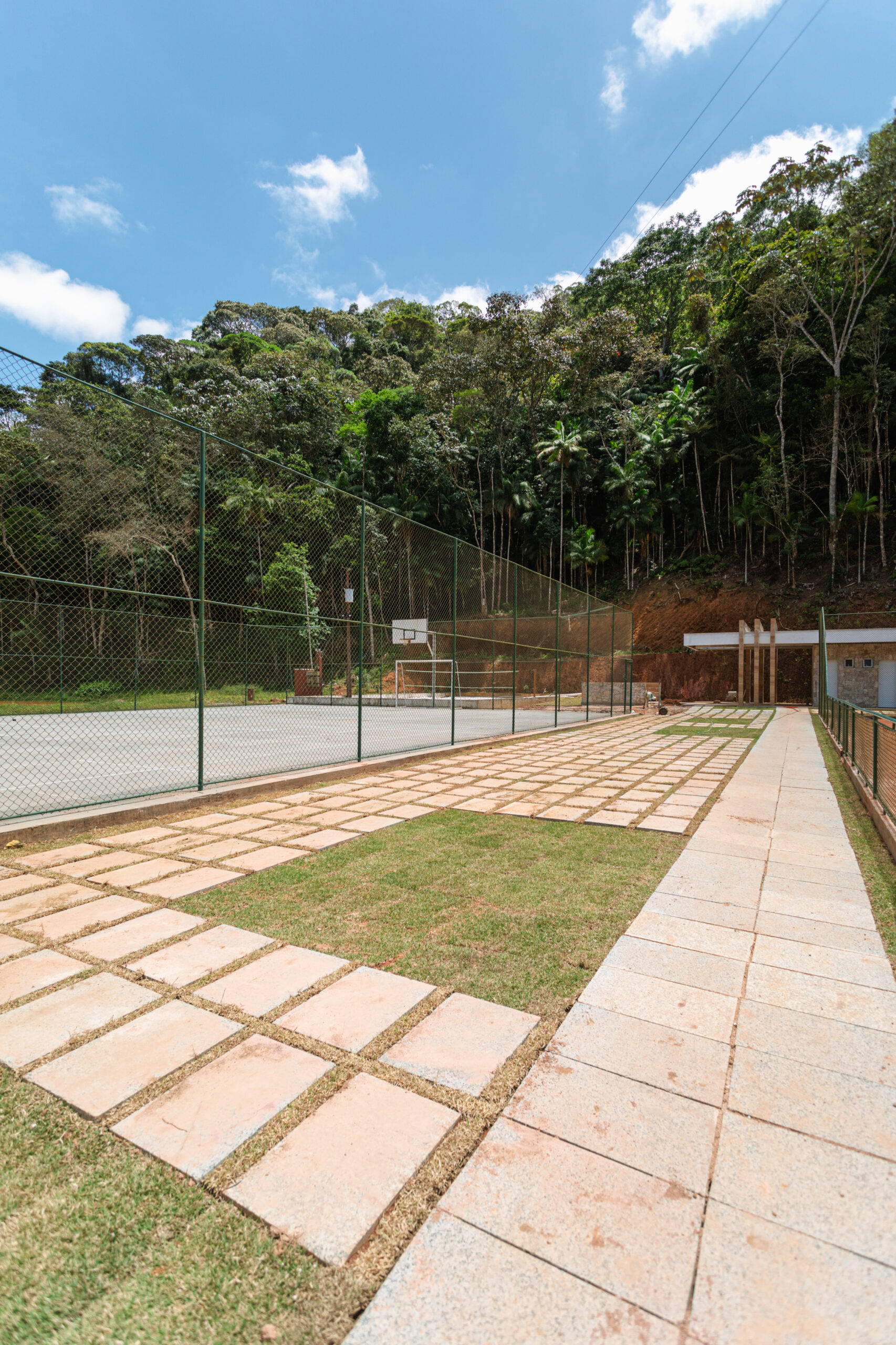

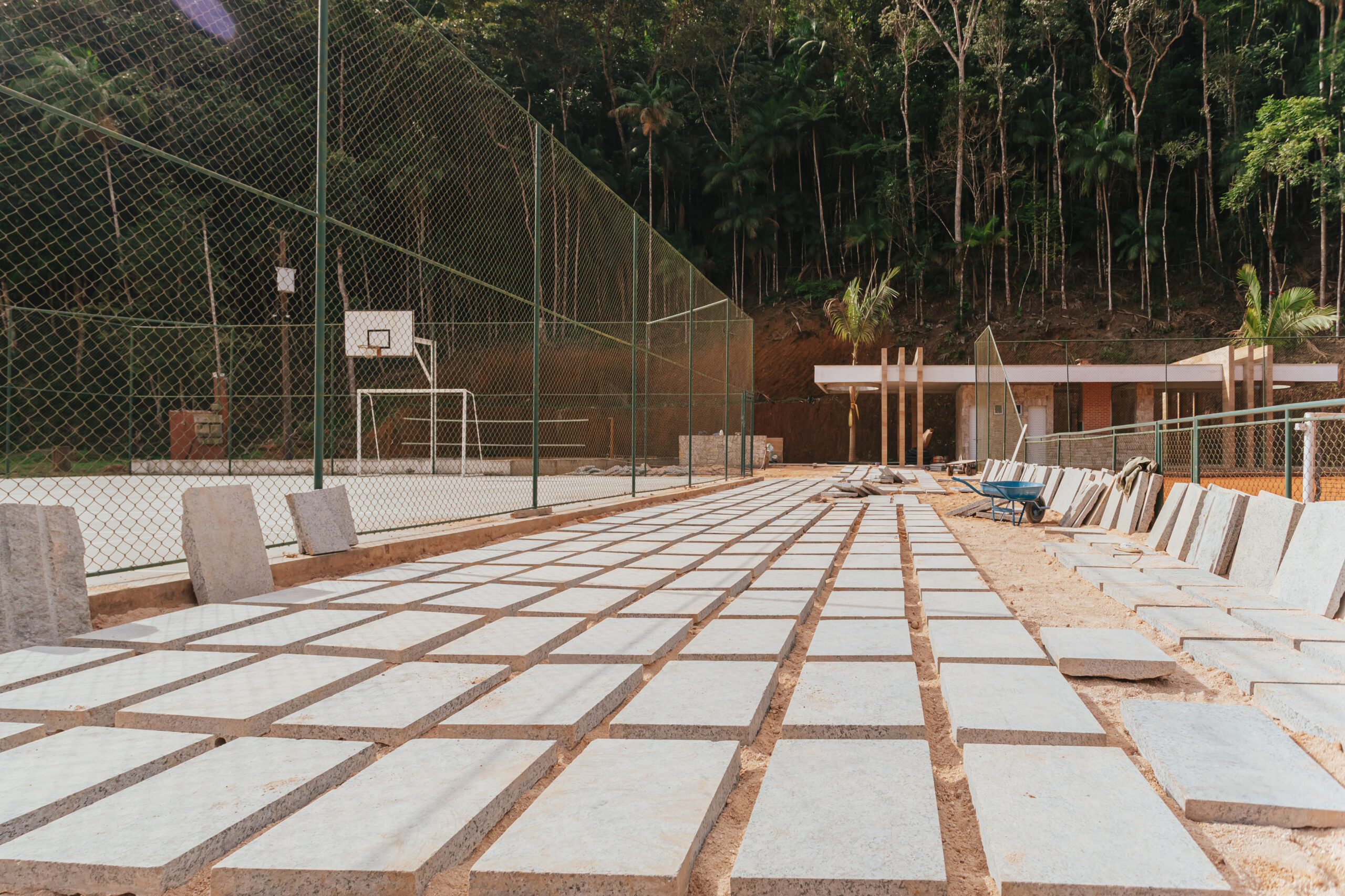

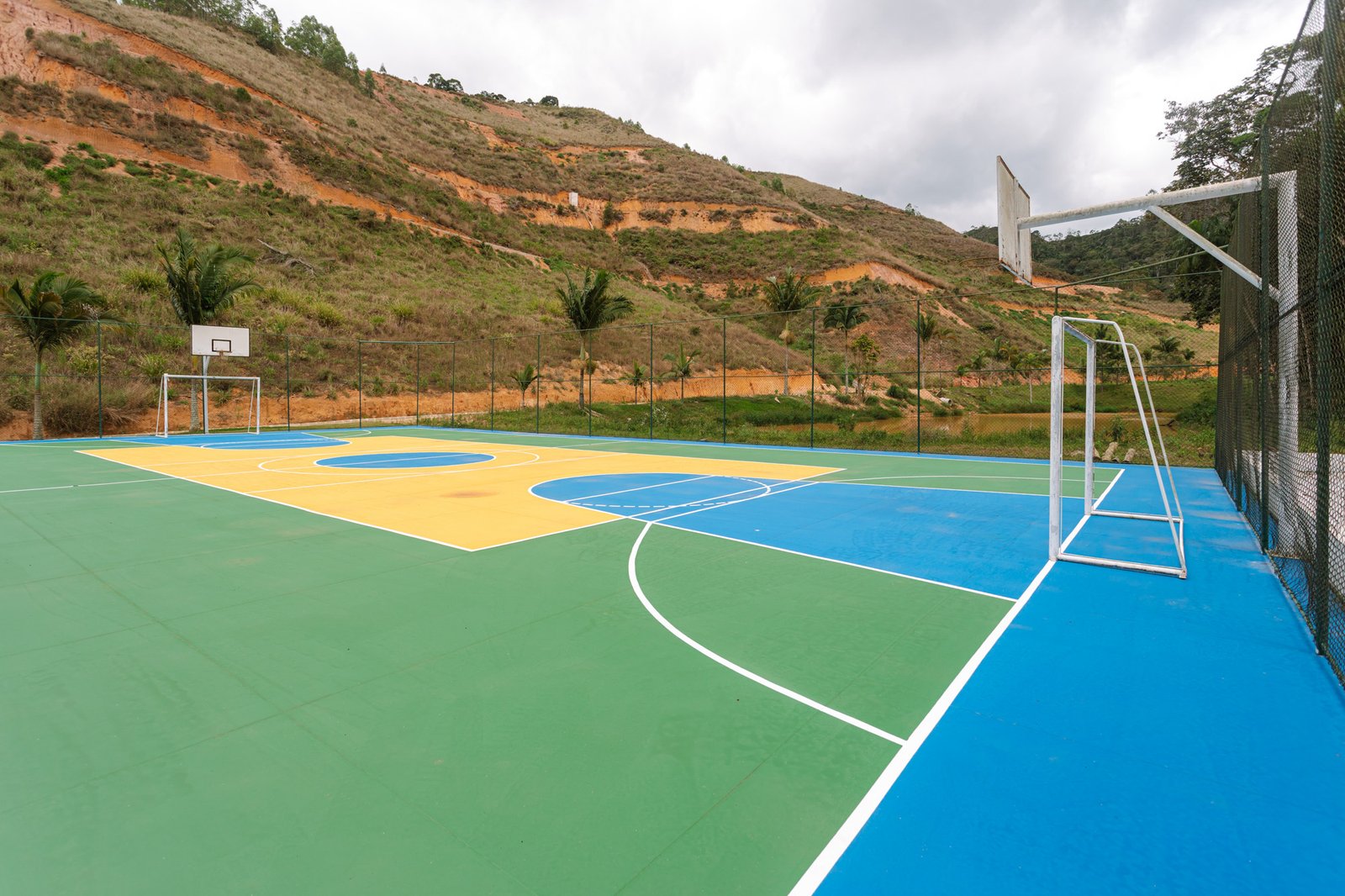

Bosque das Quadras

Out: 85% | Nov: 90% | Dez:95% | Jan: 100%

85%

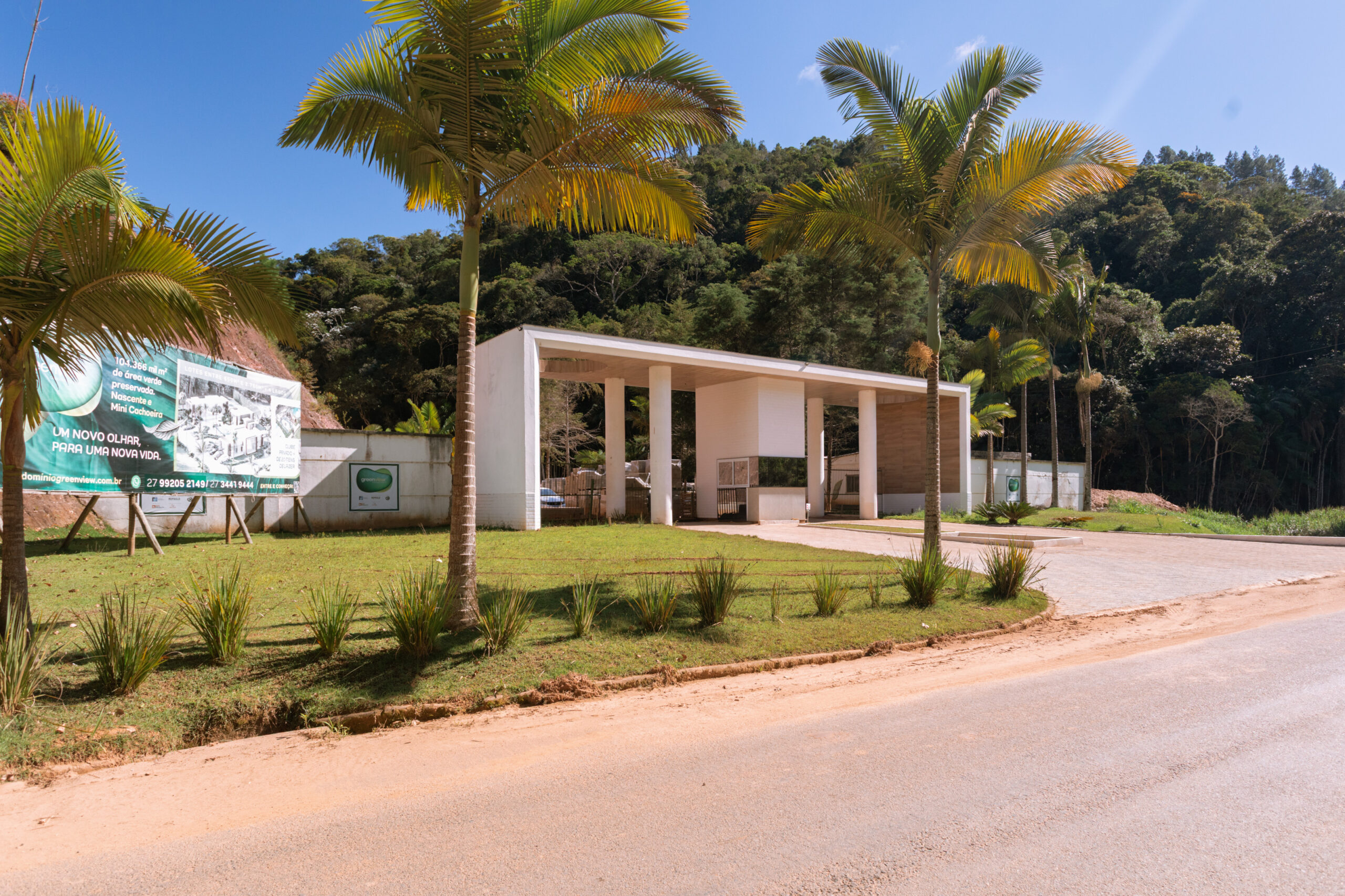

Pórtico de Entrada

Out: 85% | Nov:90% | Dez:95 | Jan: 100%

85%

Paisagismo

Out: 60% | Nov: 65% | Dez: 70% | Jan: 75% | Fev: 80% | Mar: 85% | Abr: 90% | Mai: 95% | Jun: 100%

60%

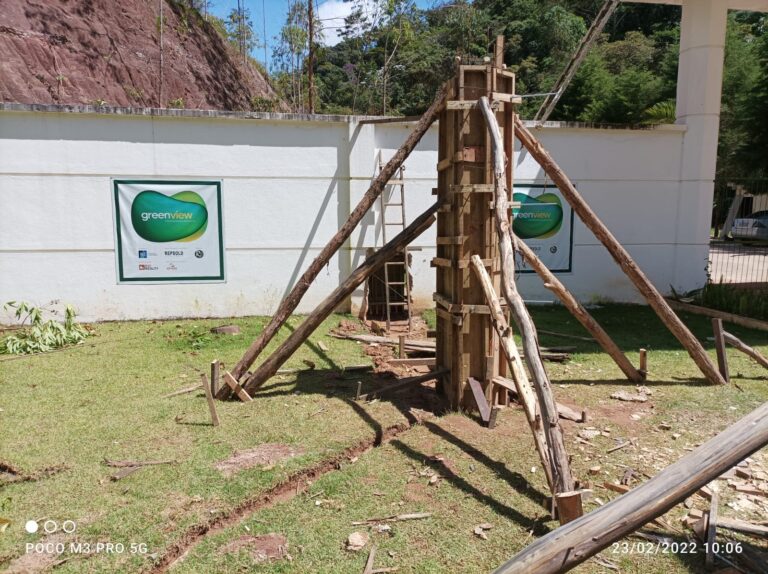

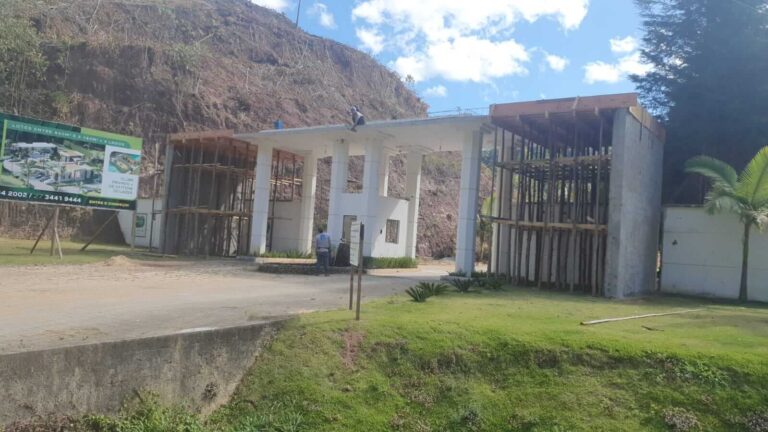

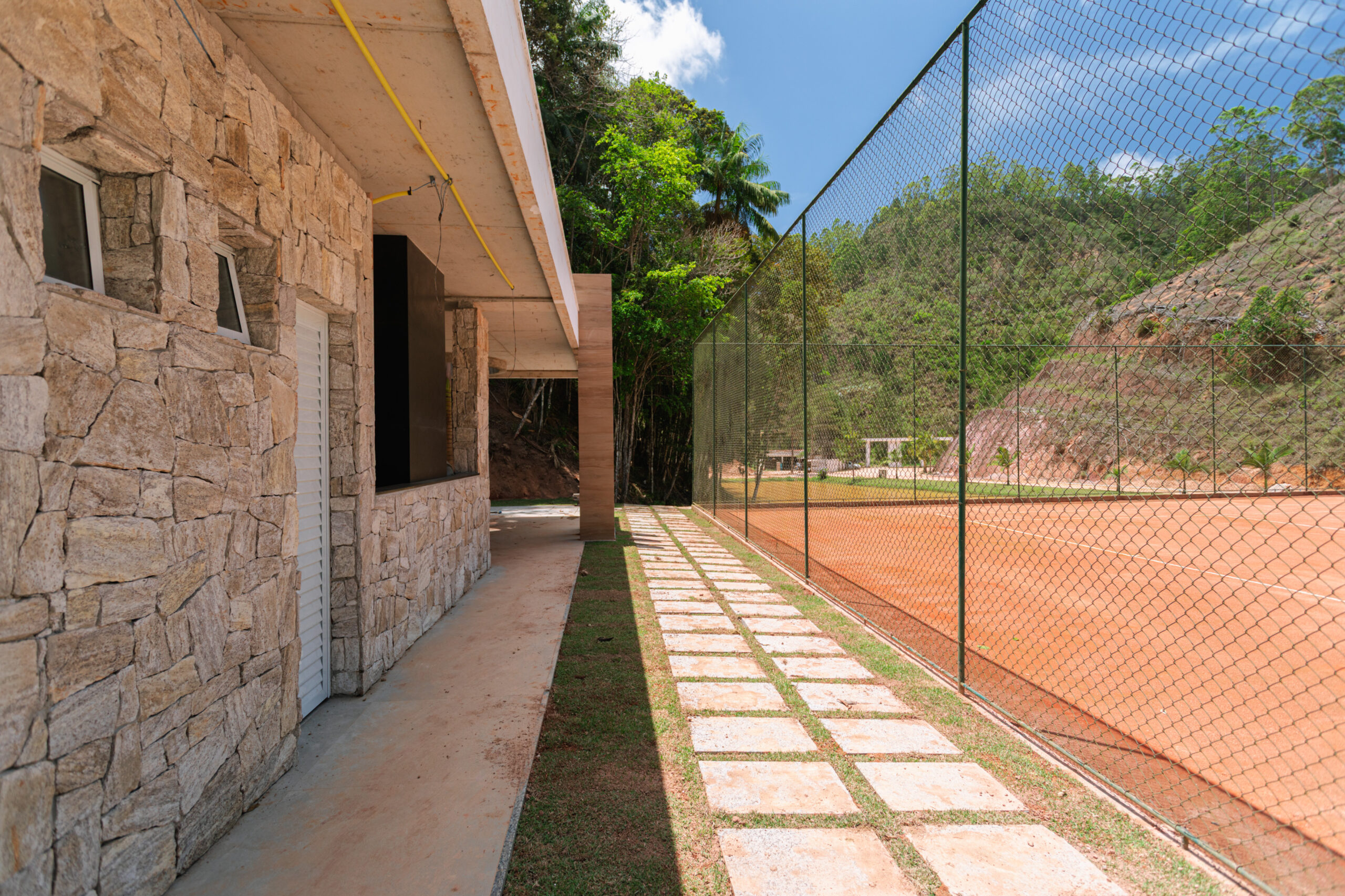

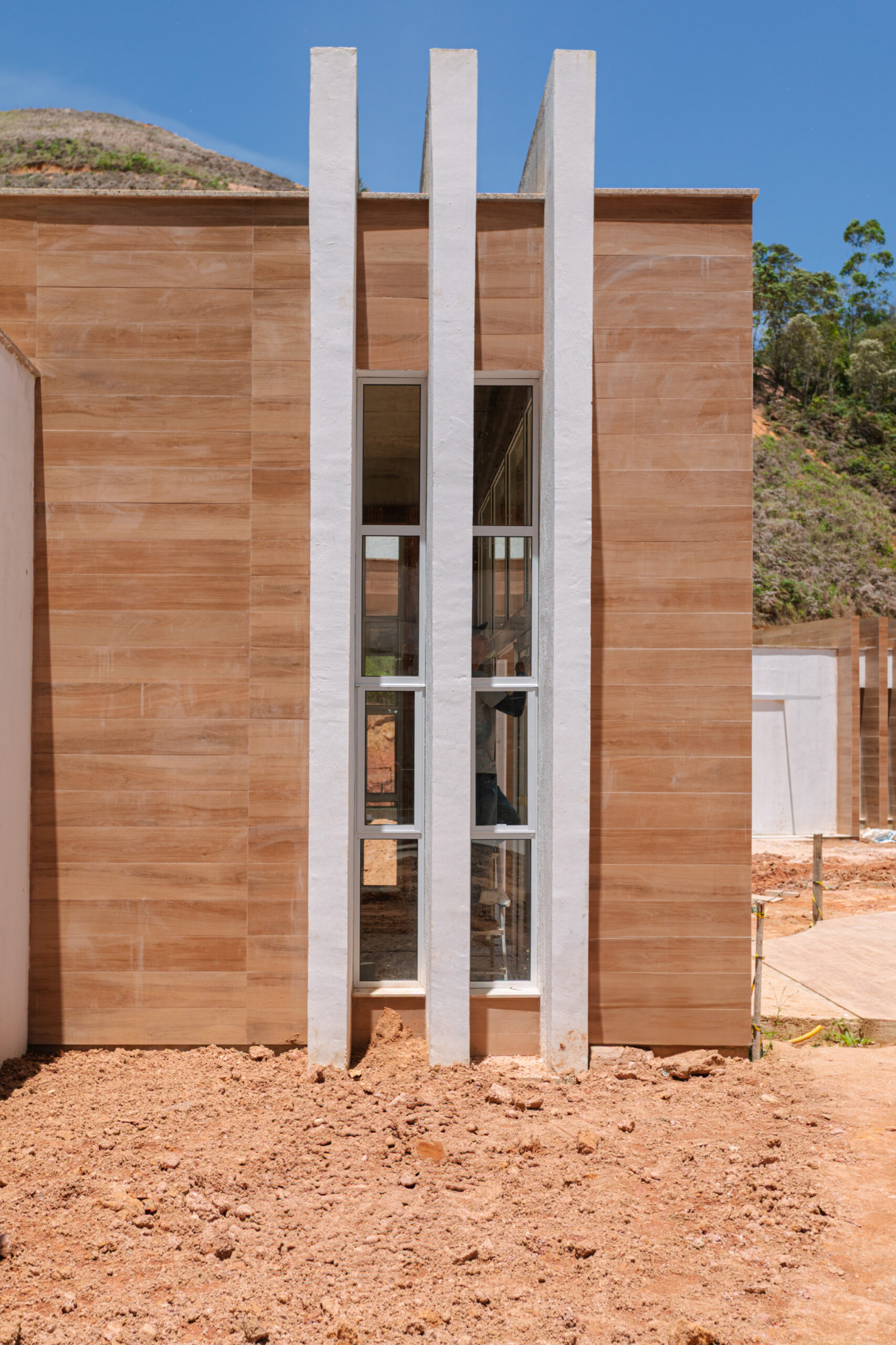

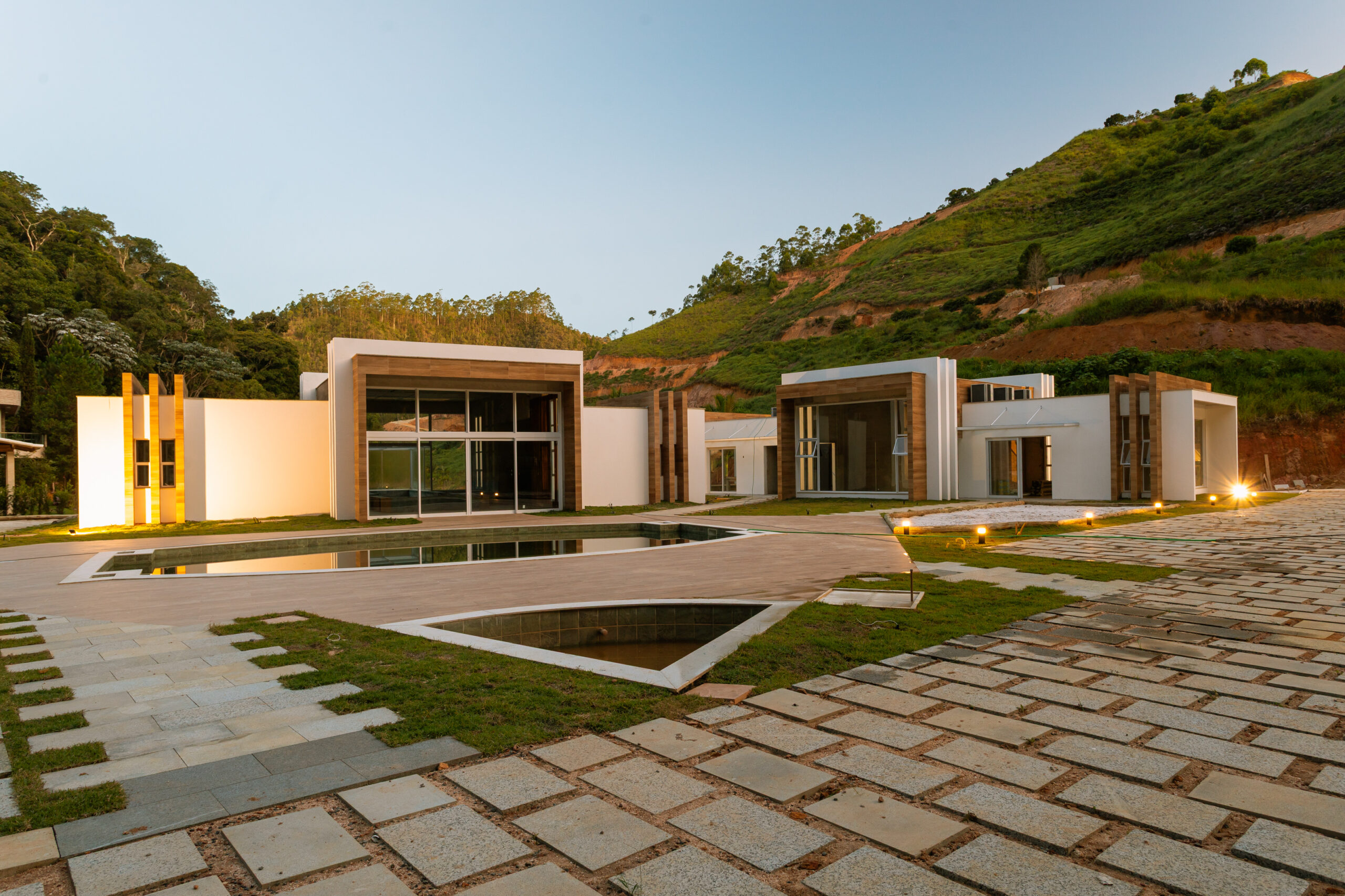

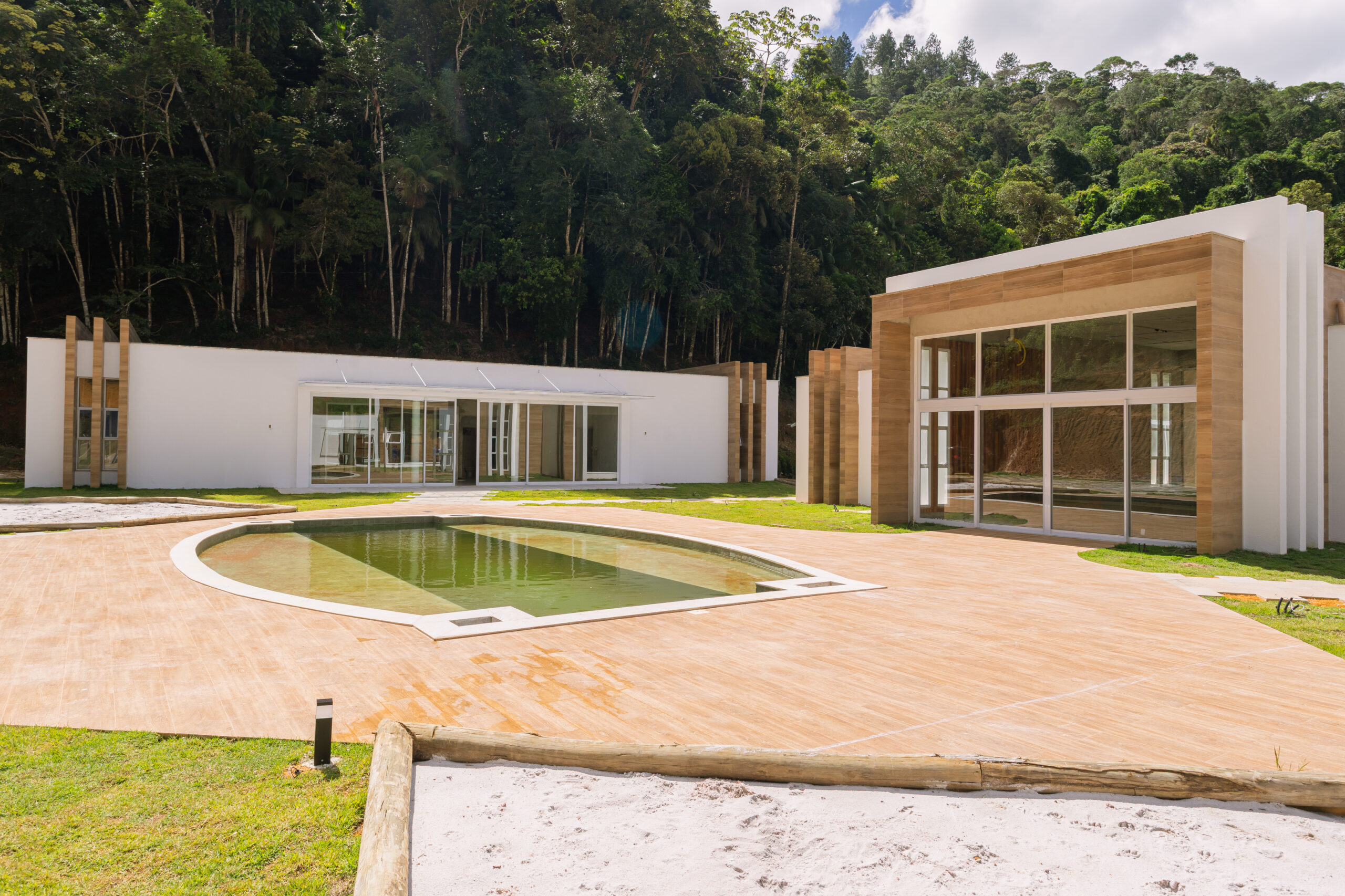

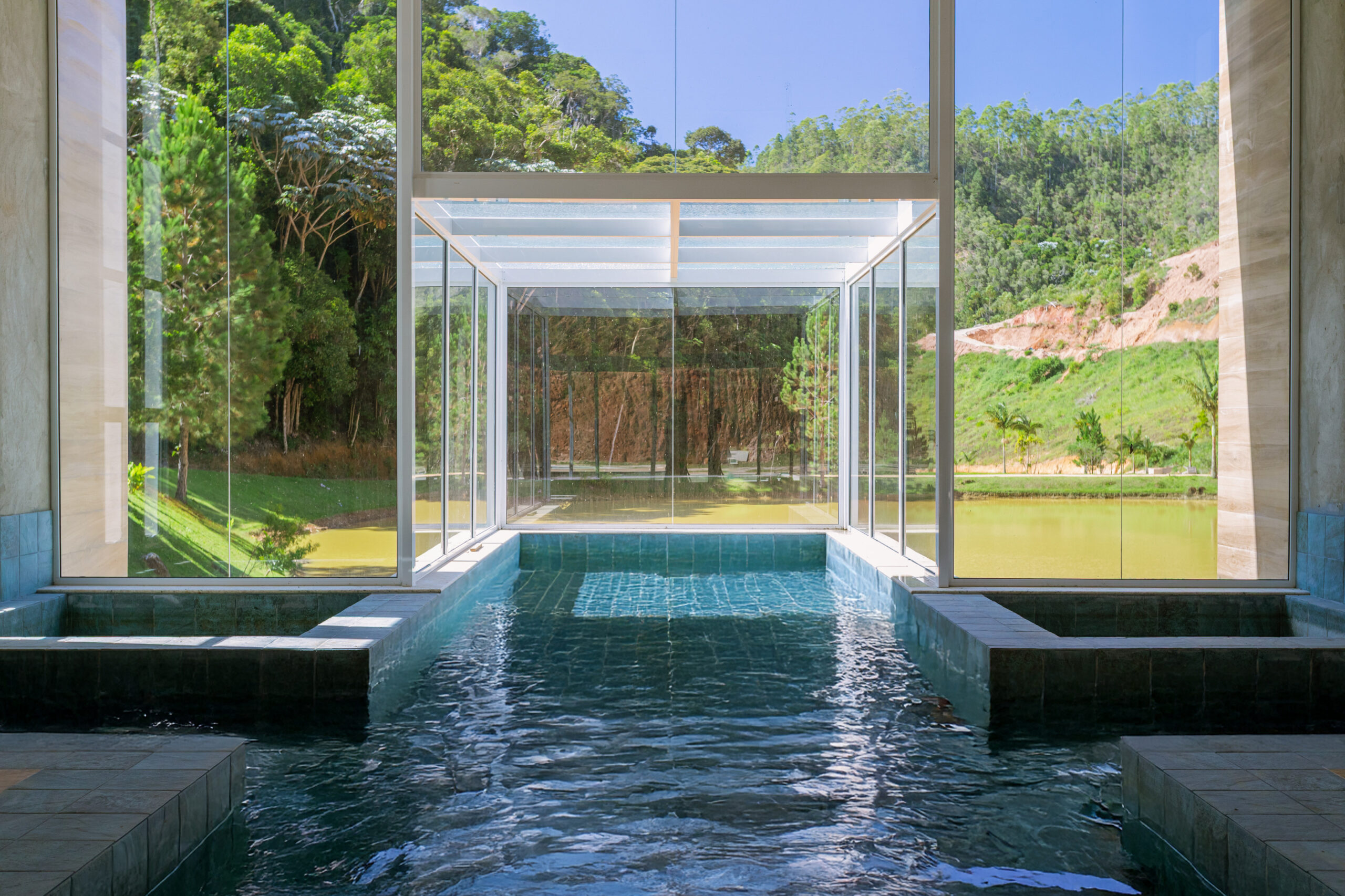

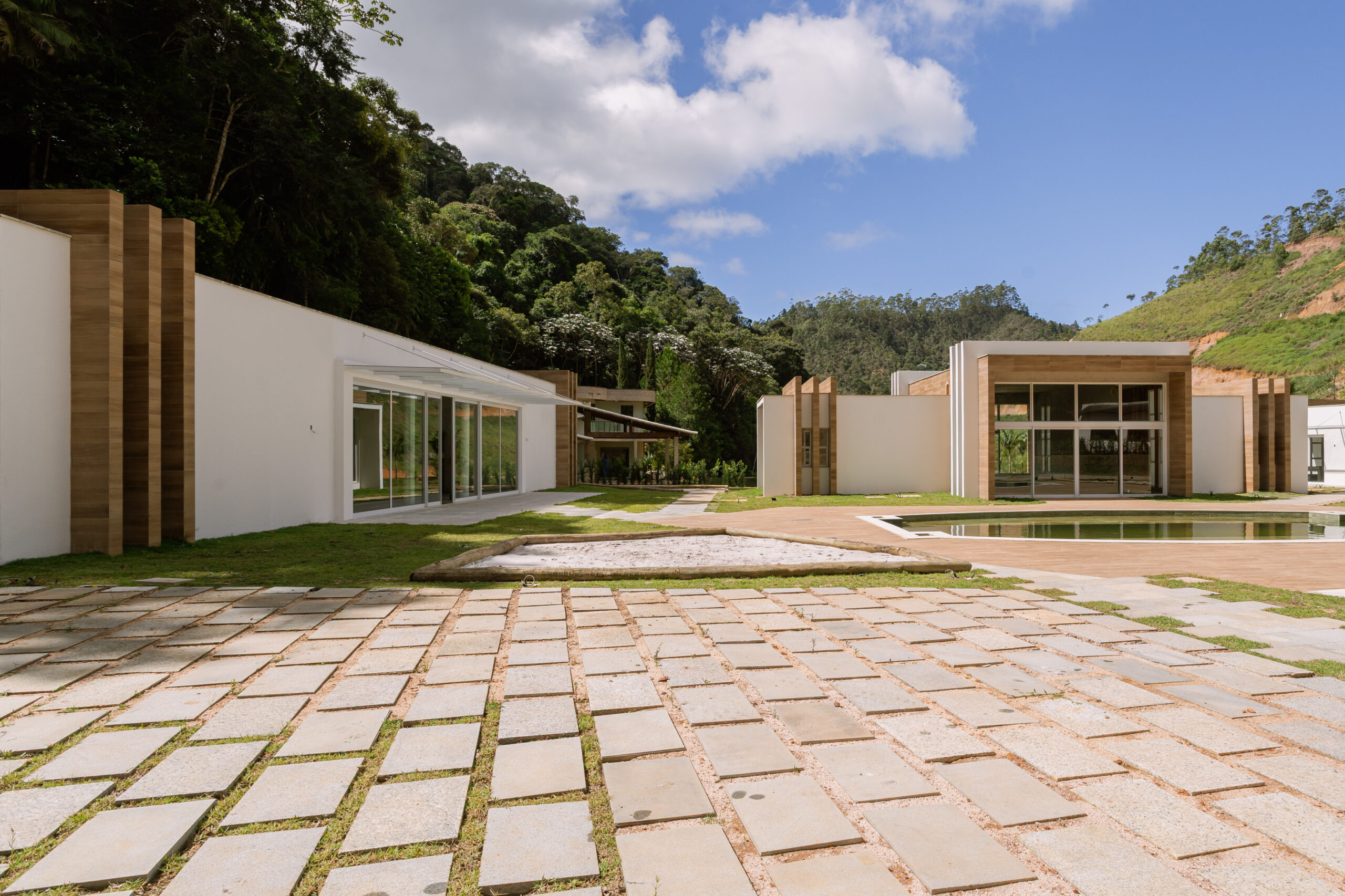

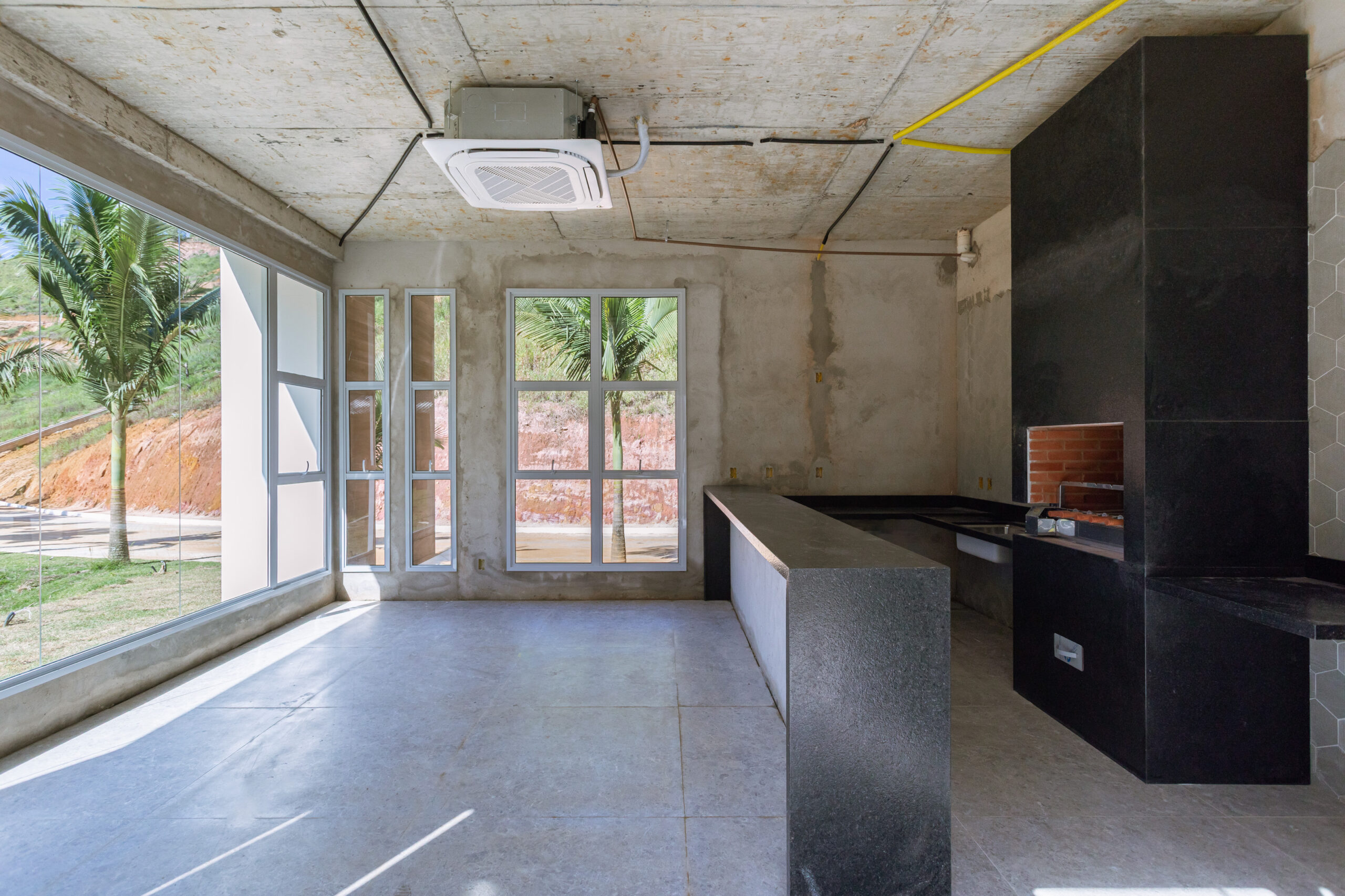

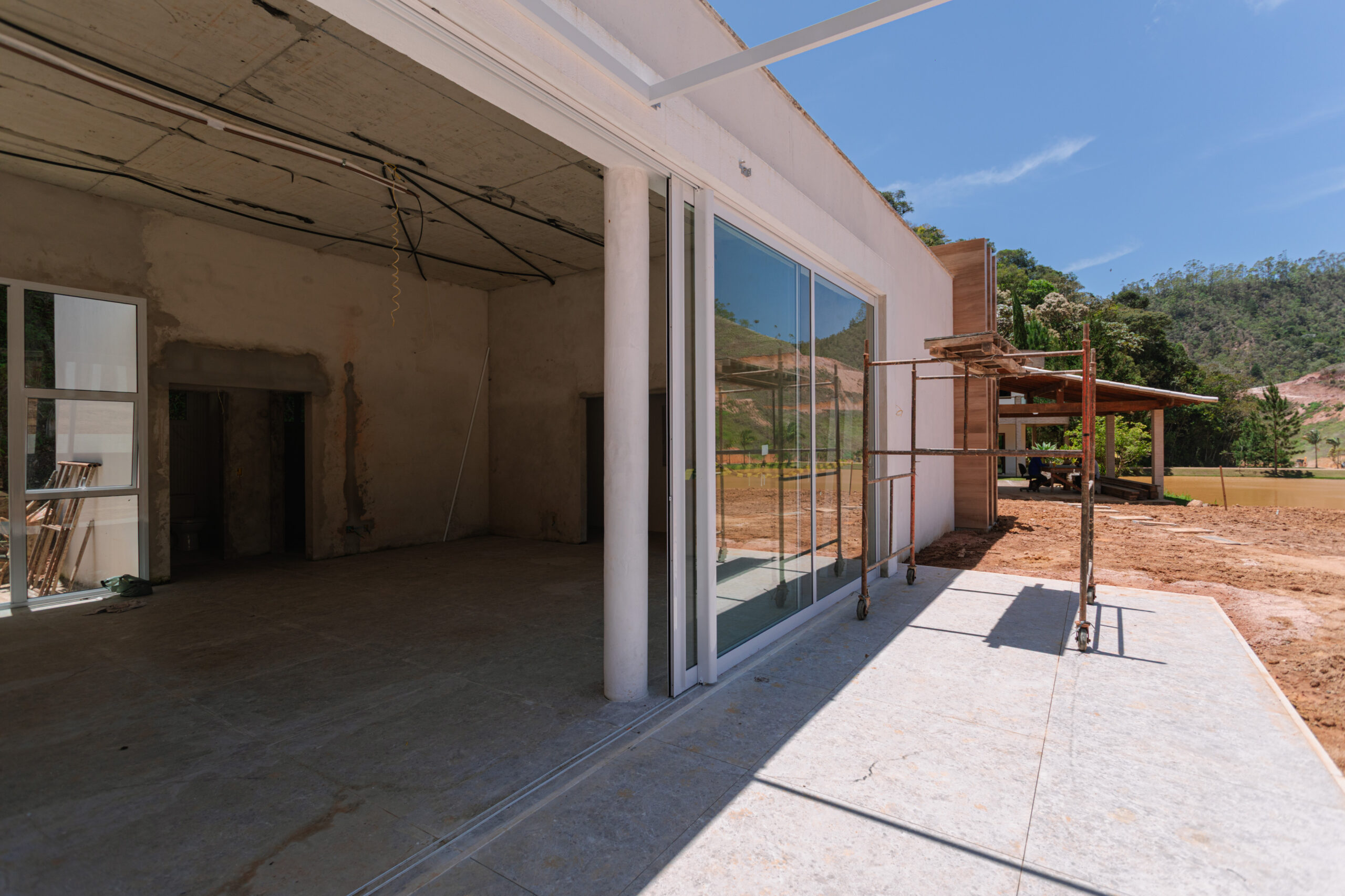

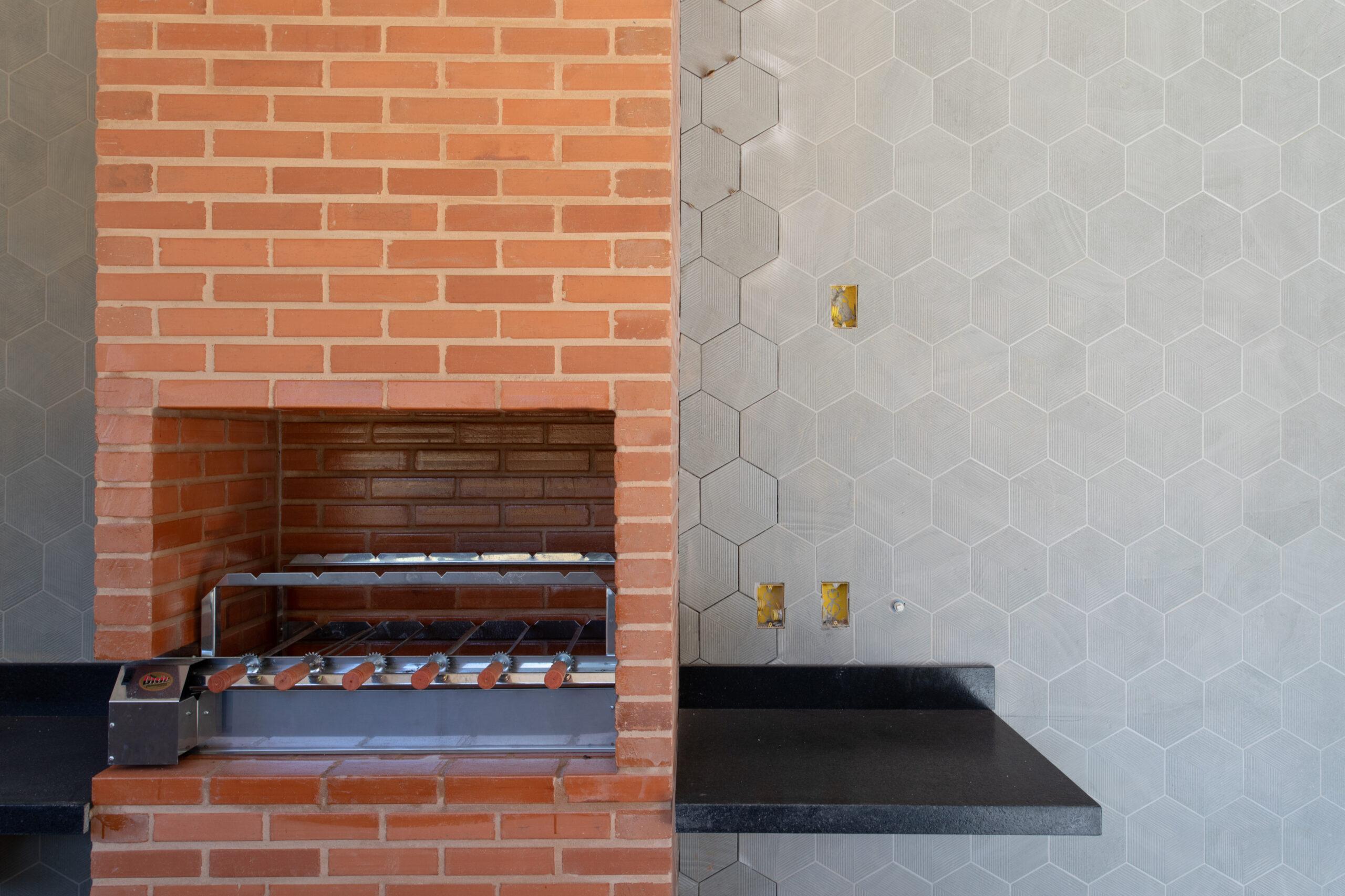

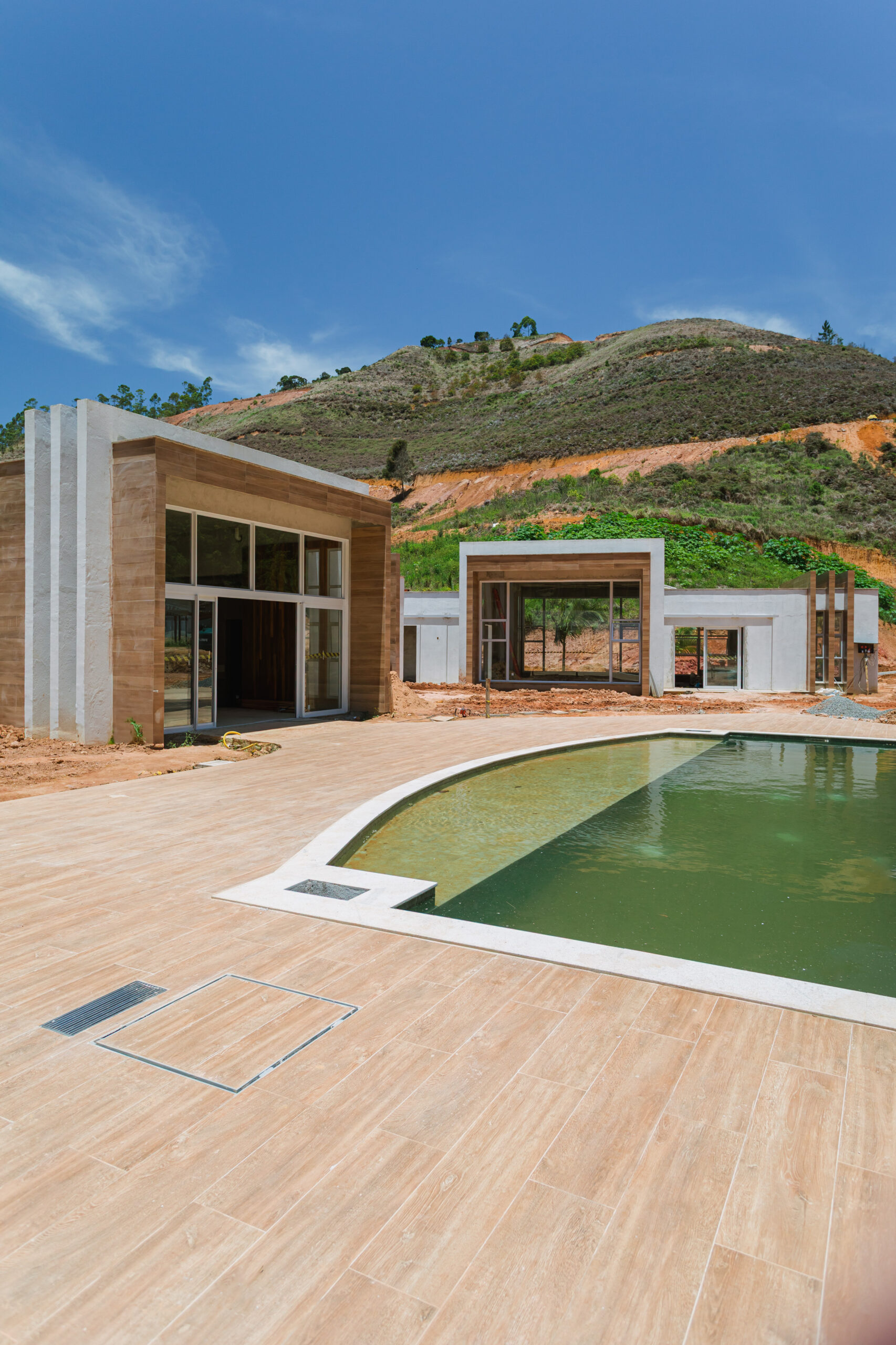

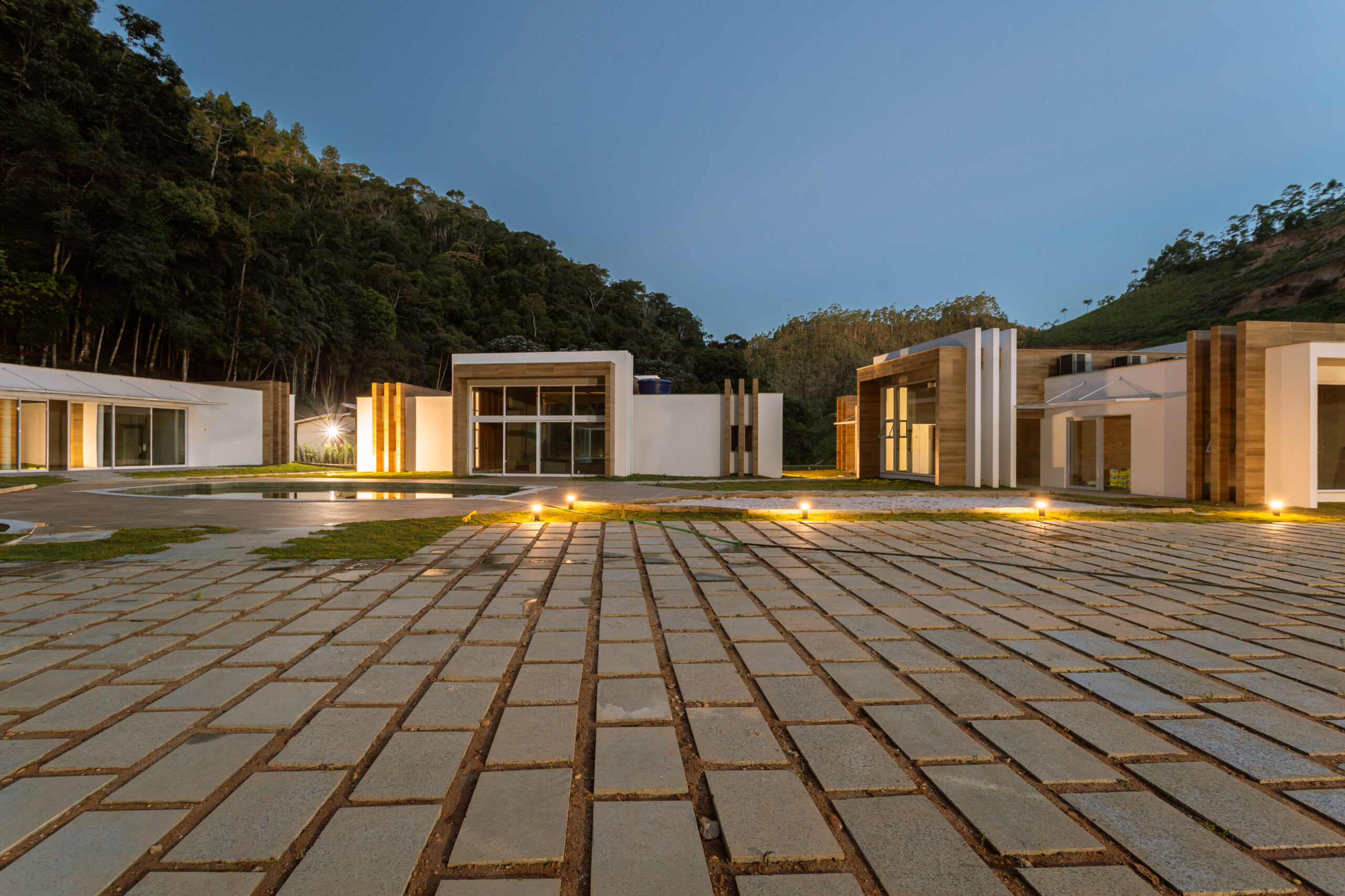

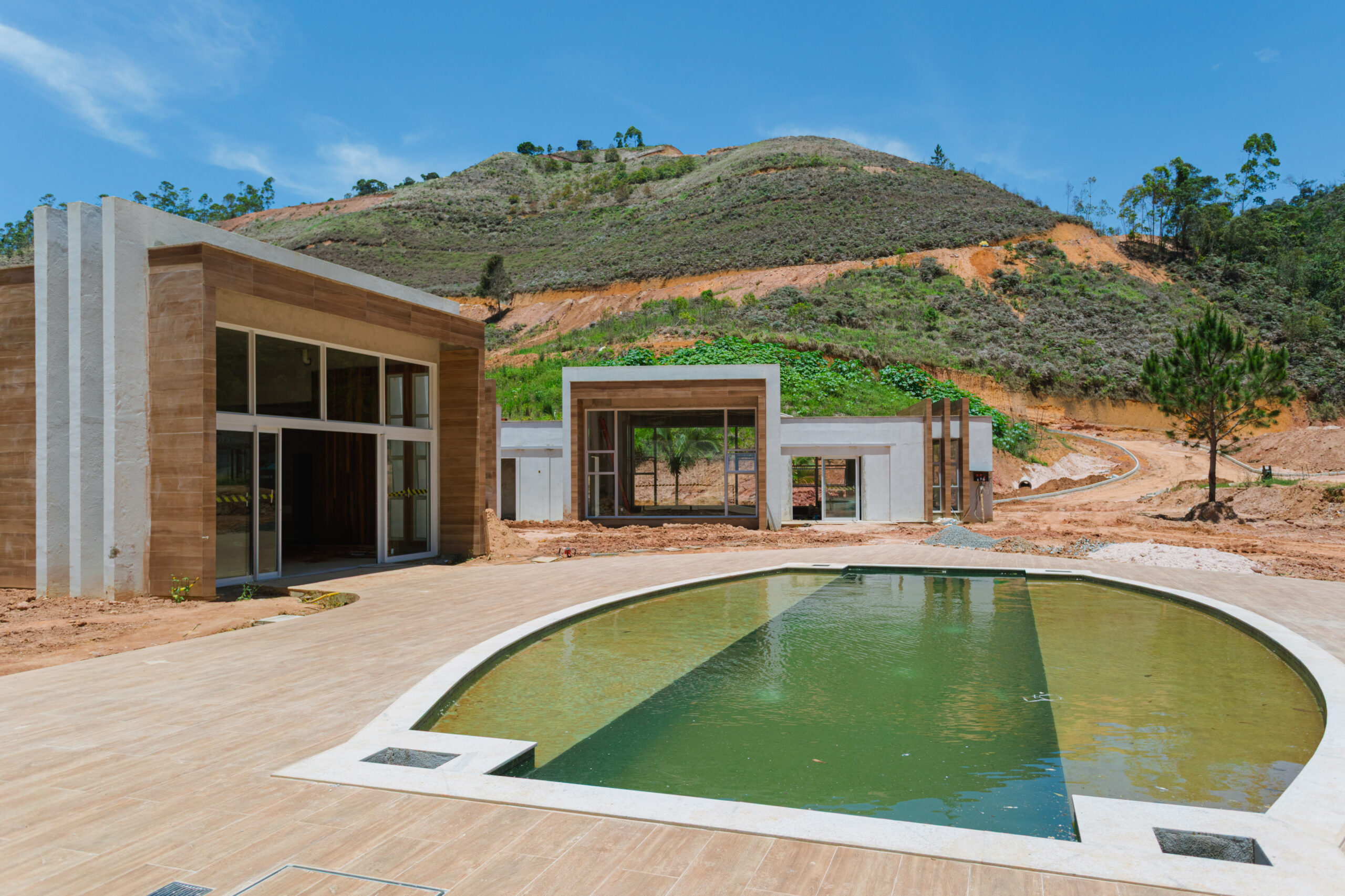

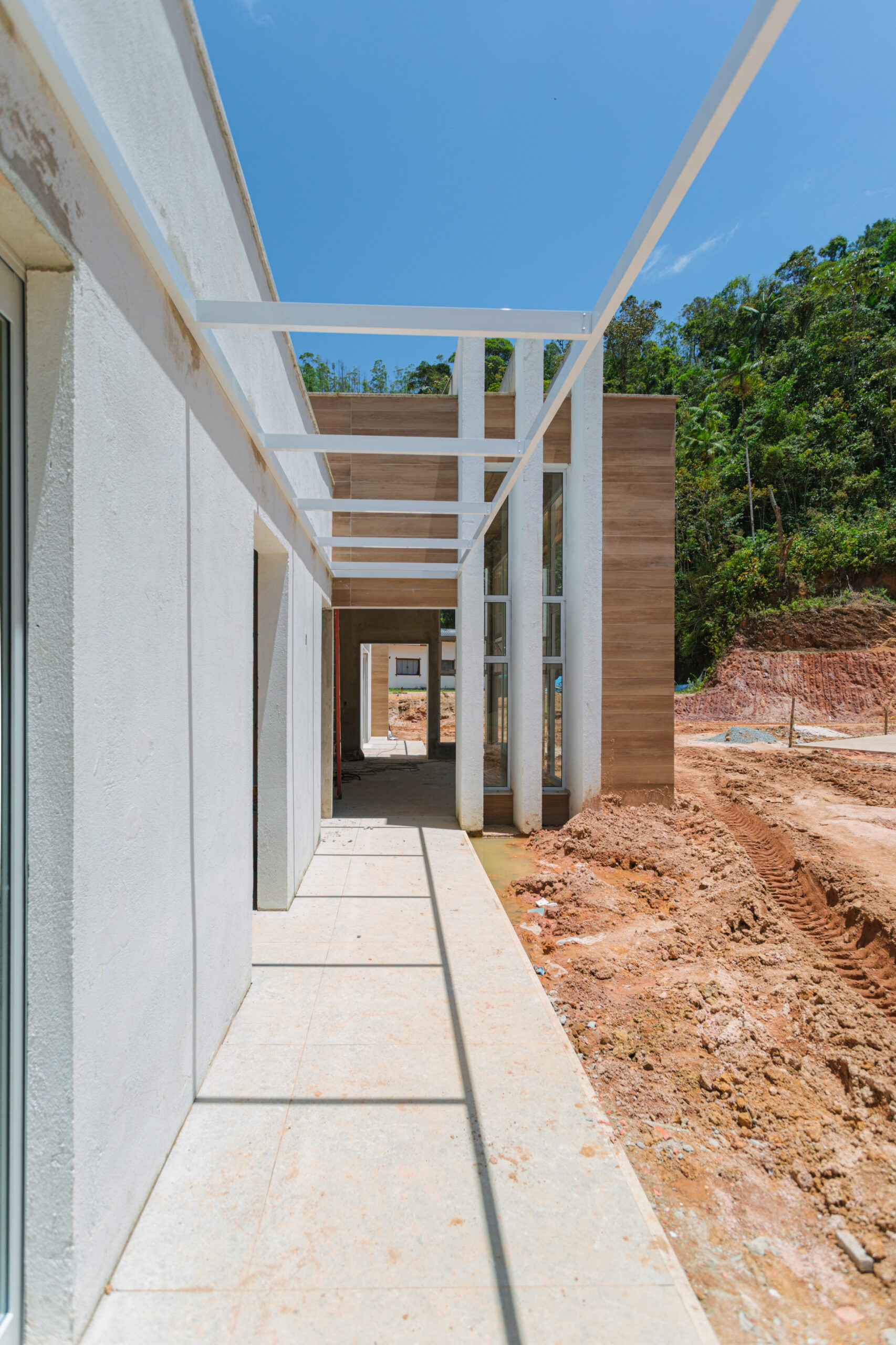

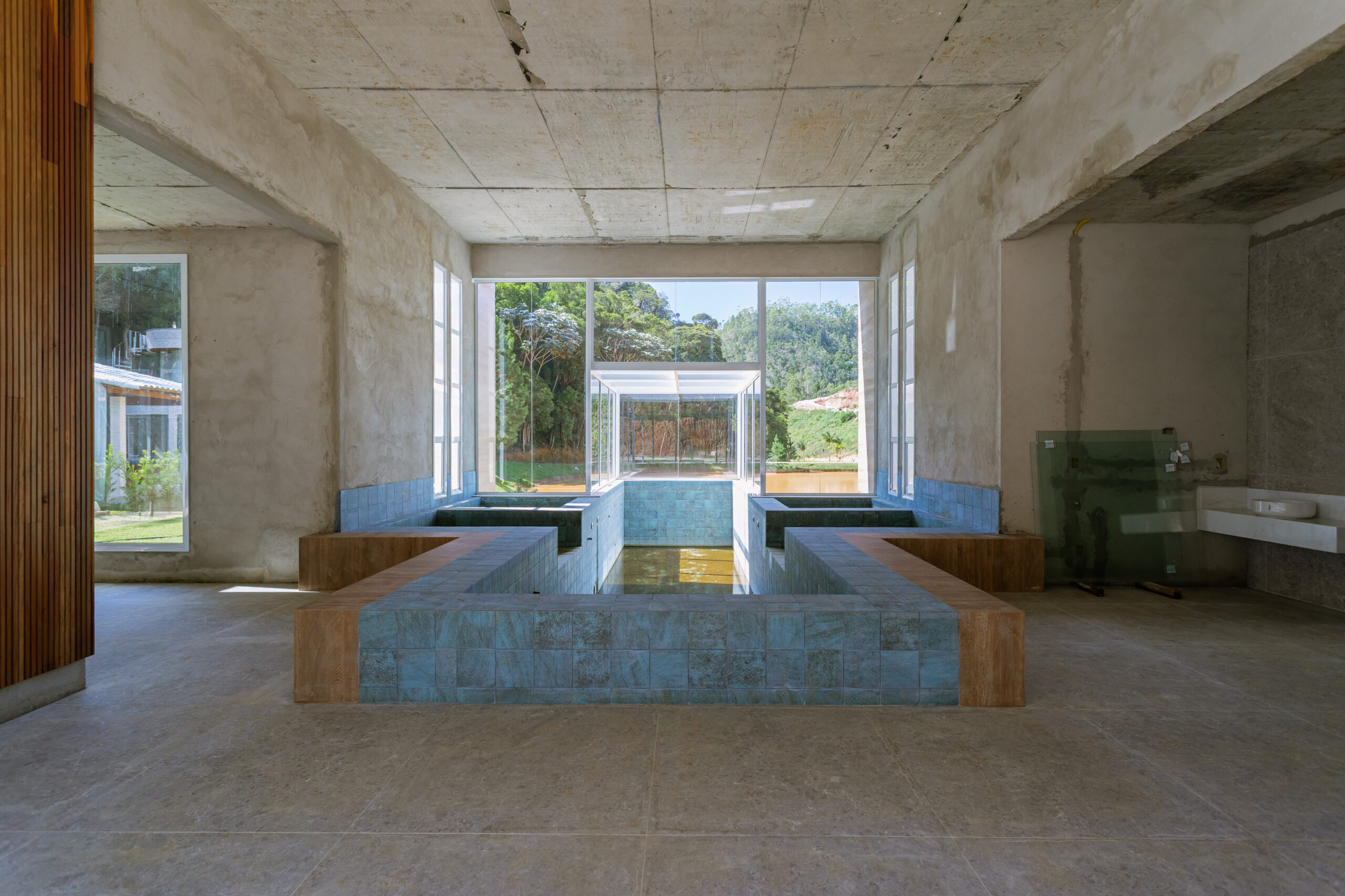

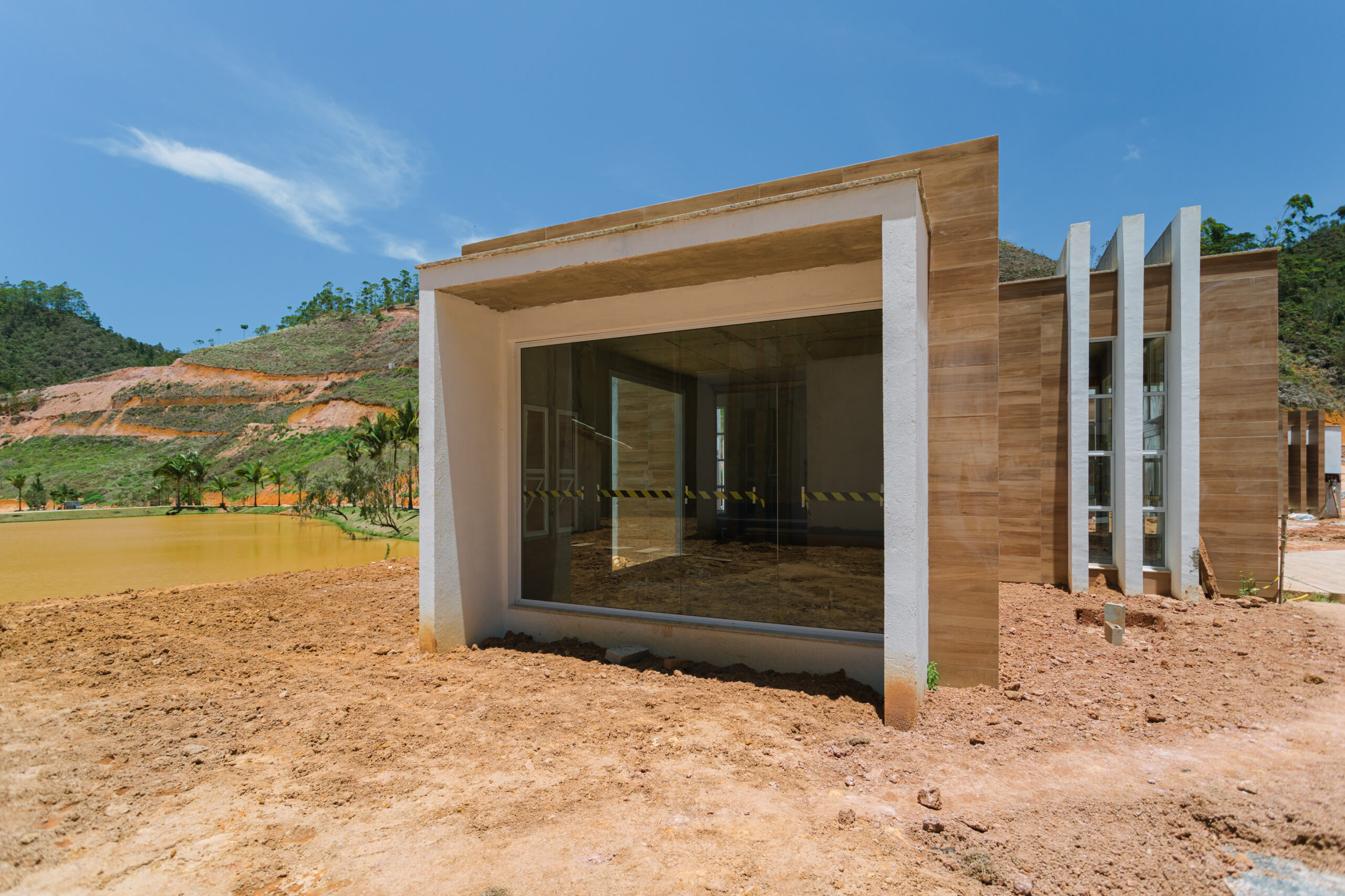

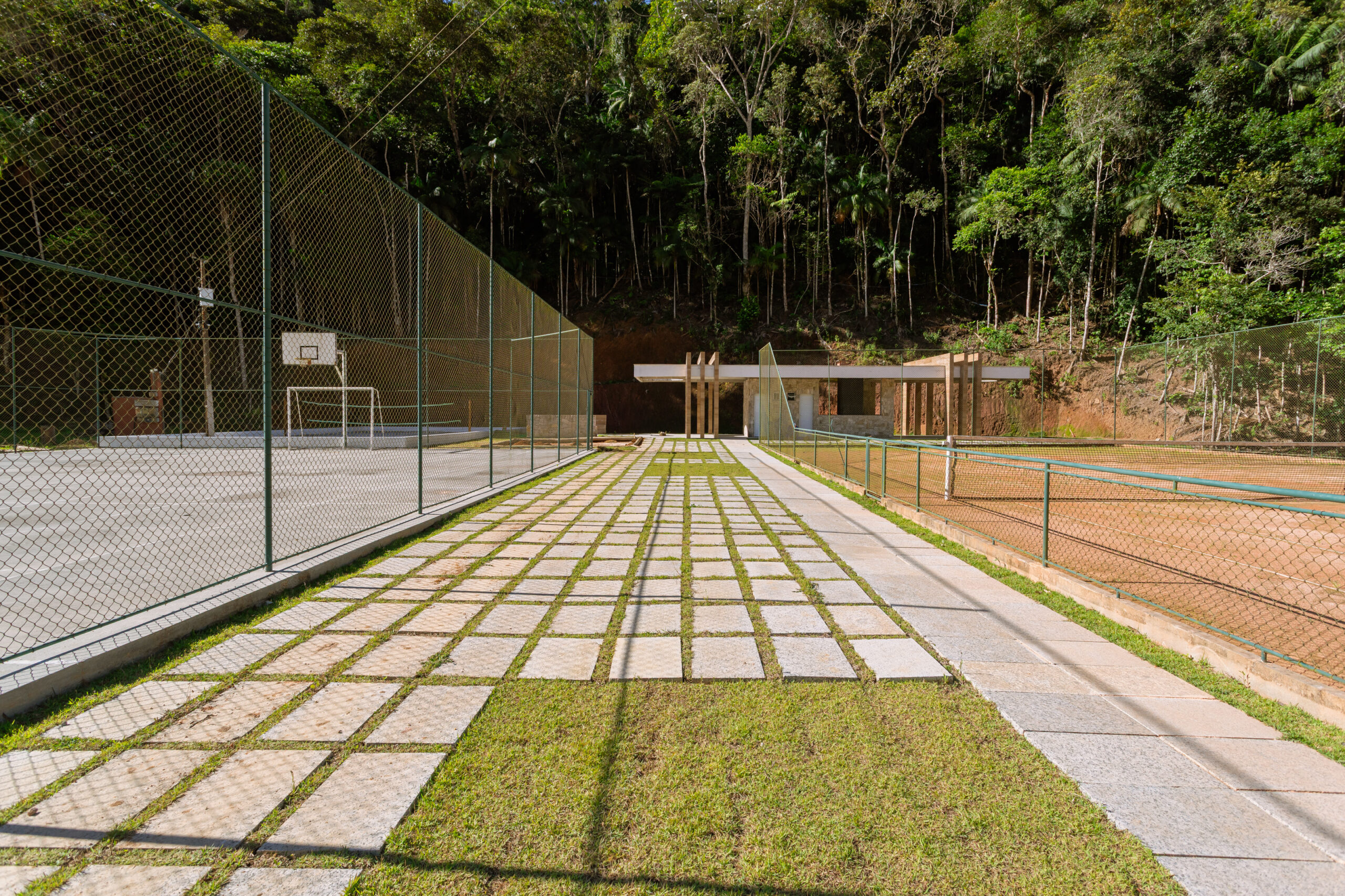

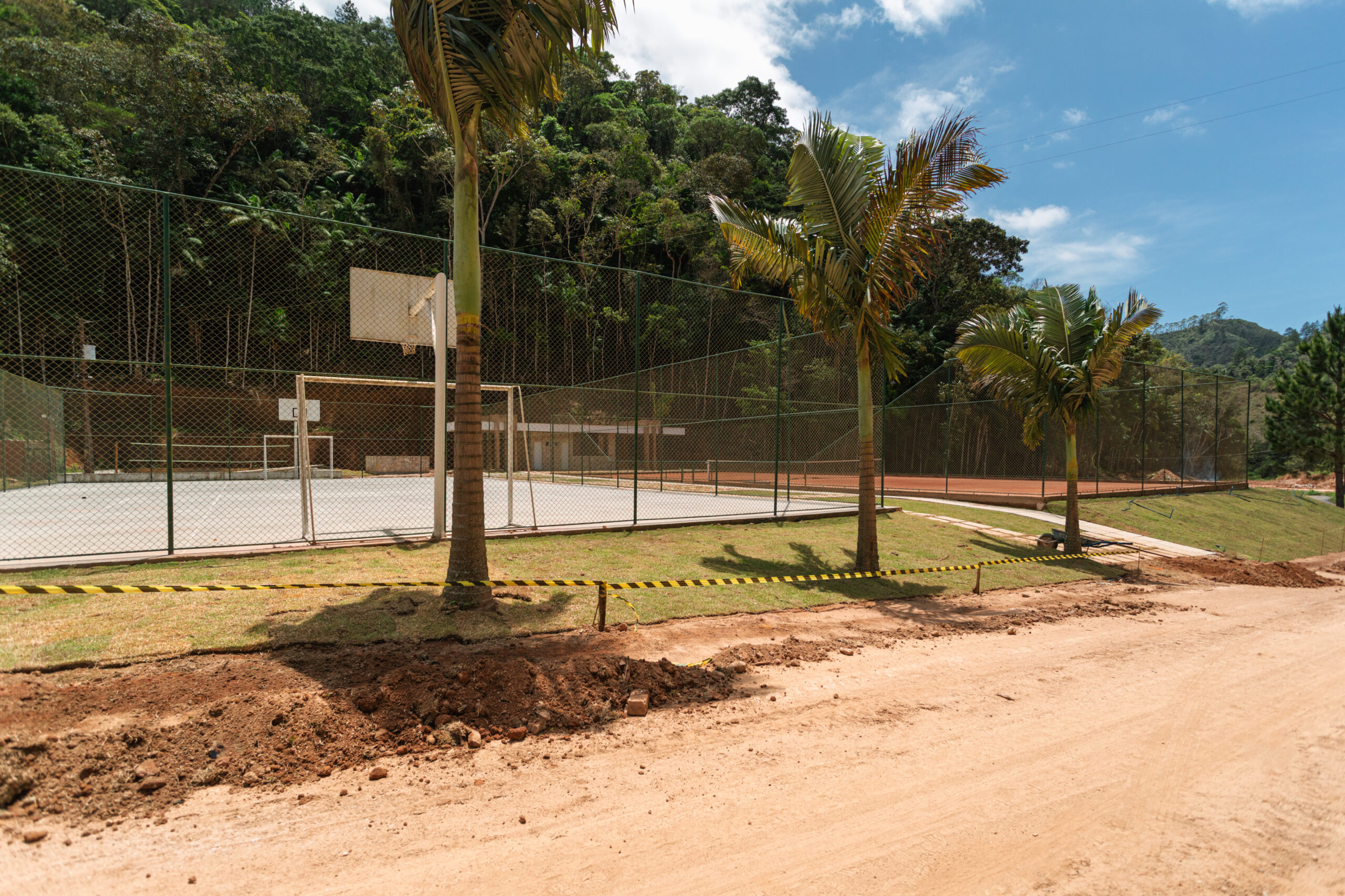

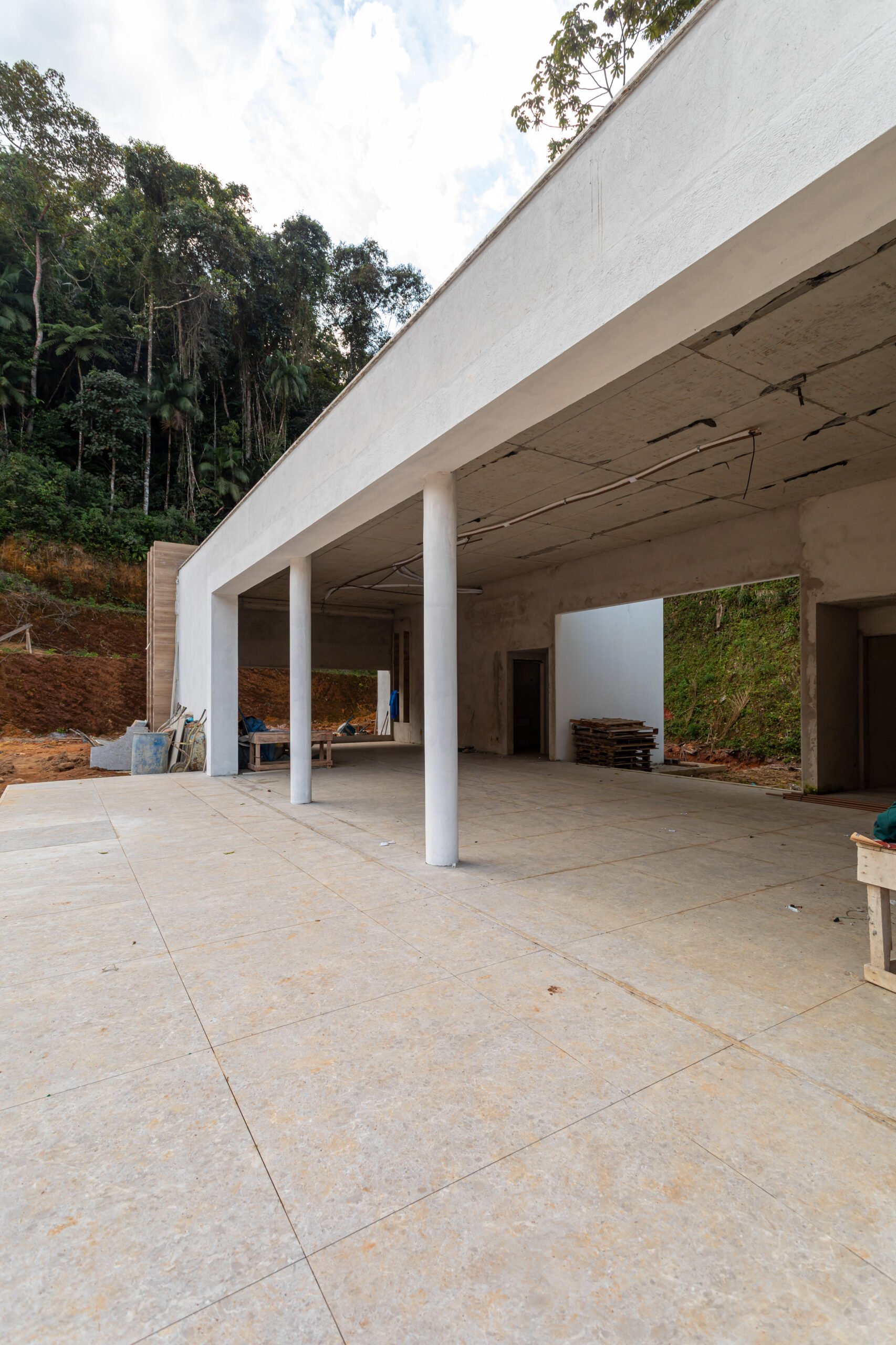

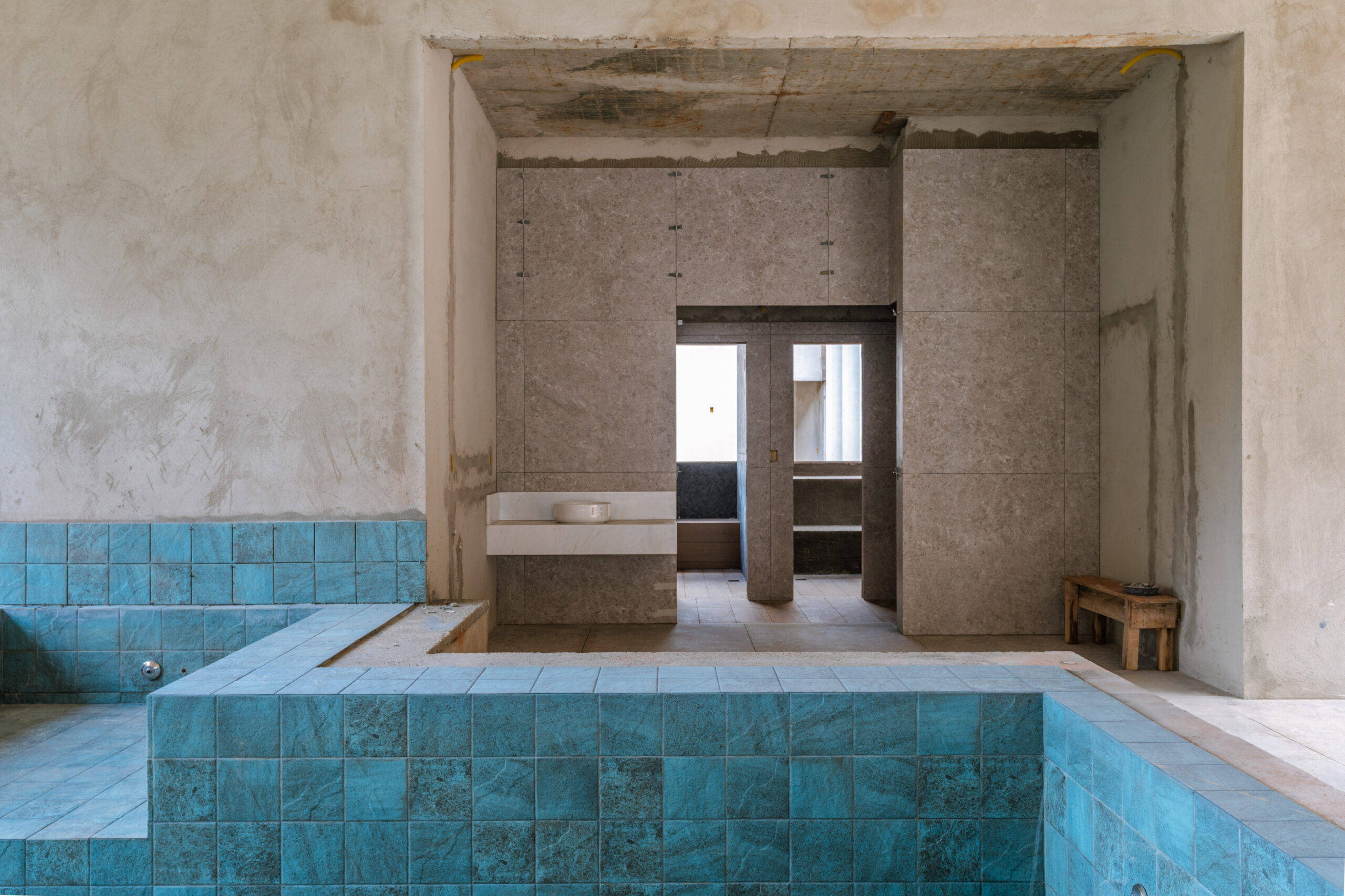

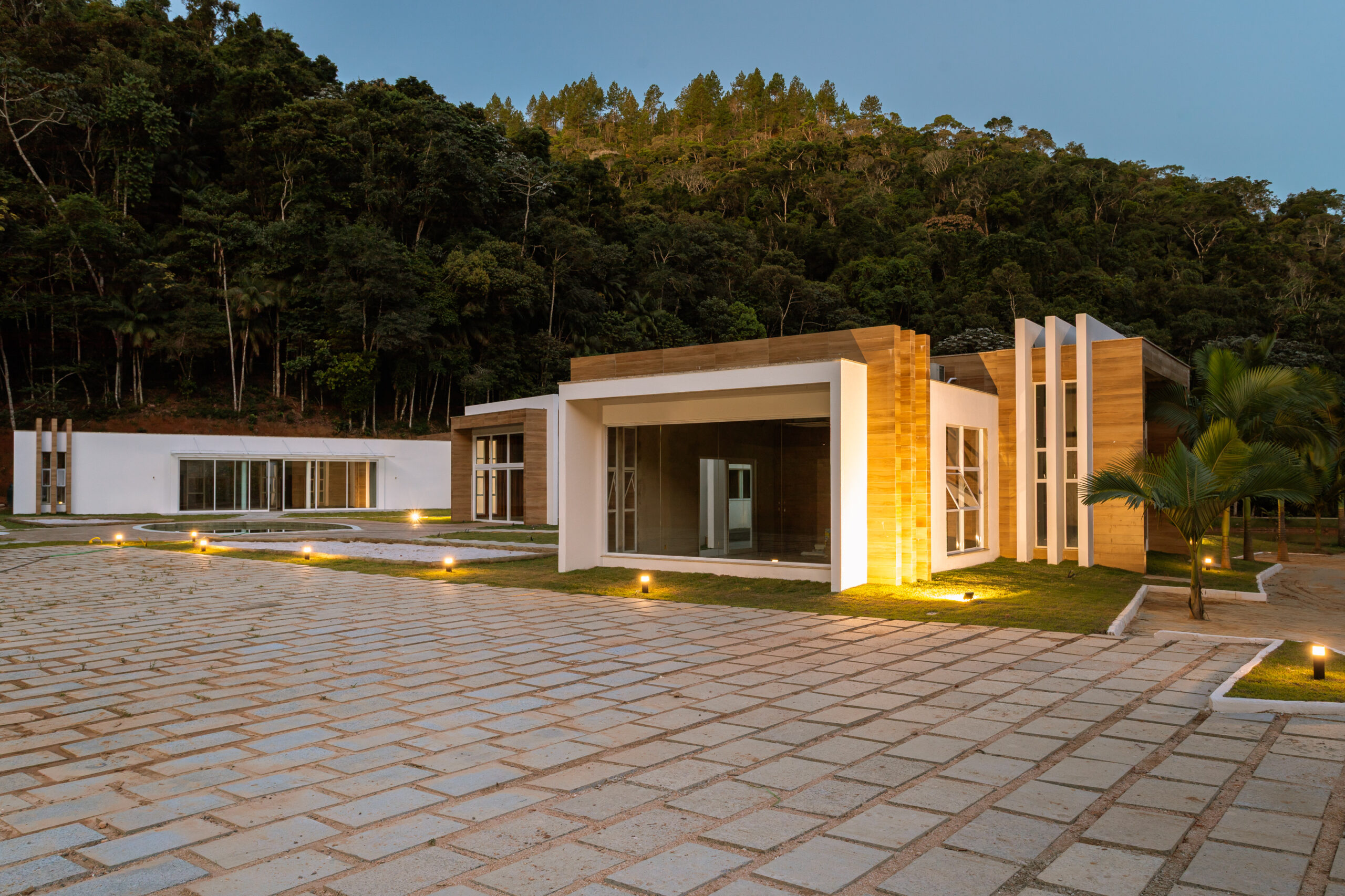

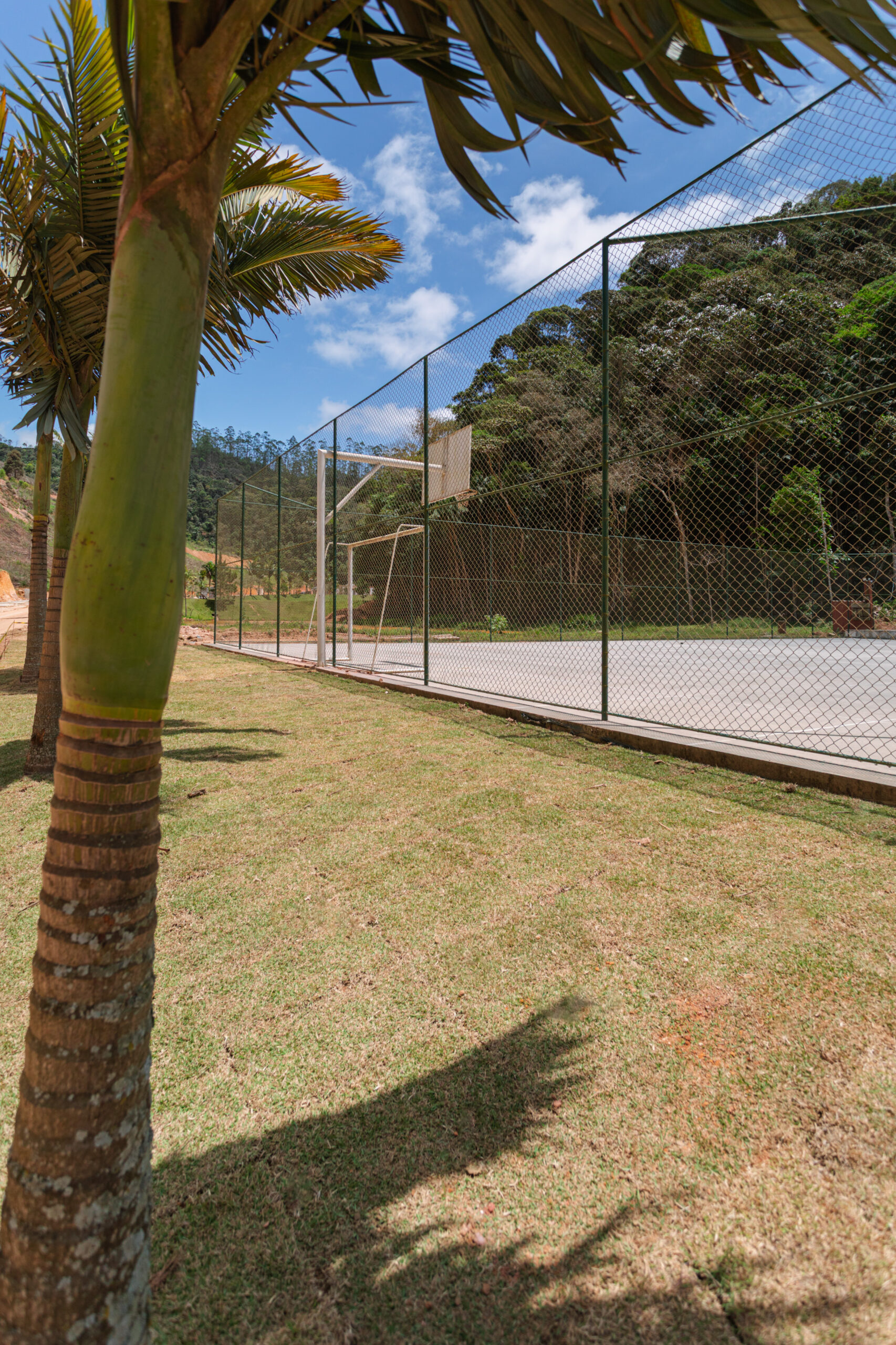

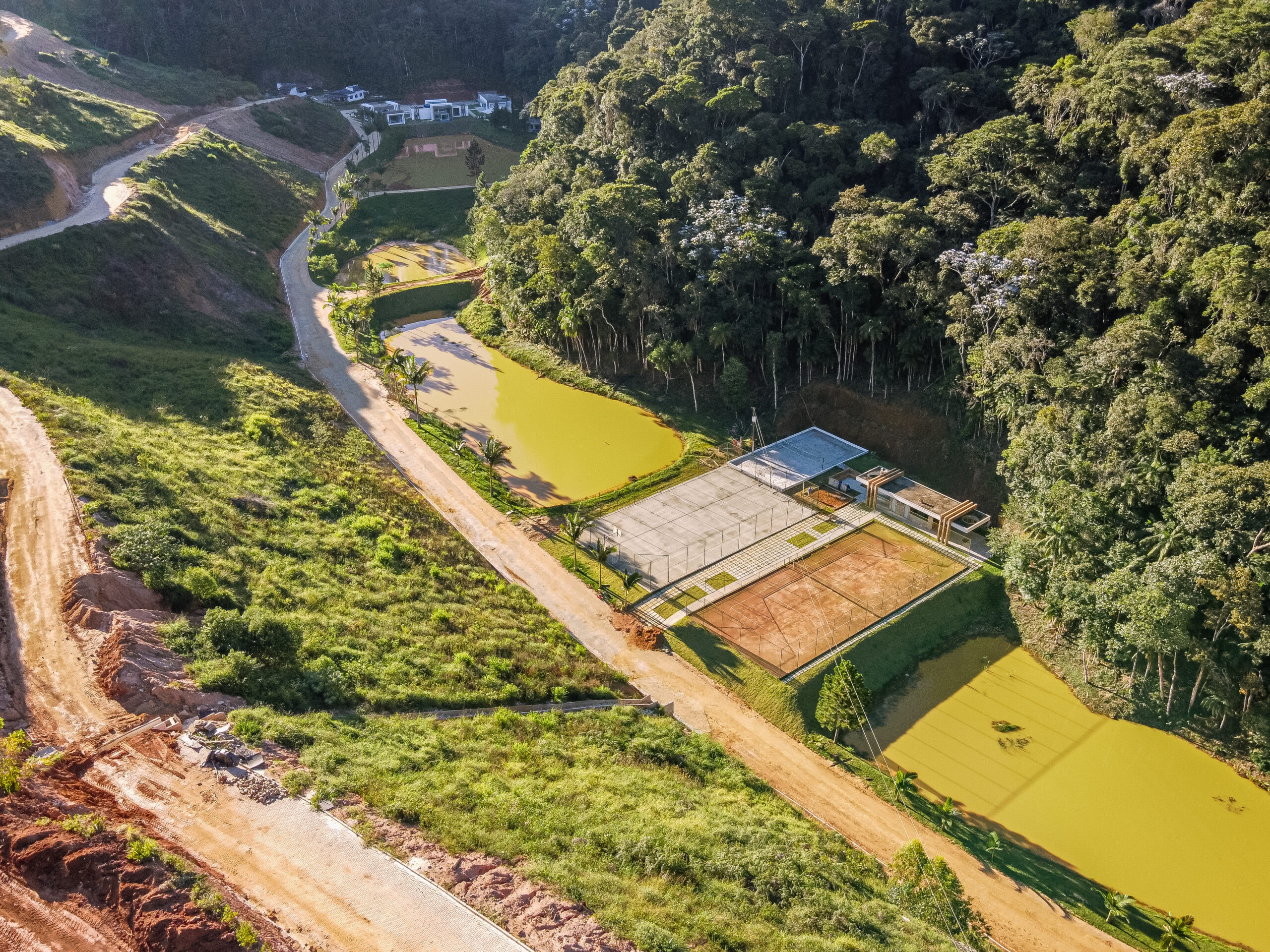

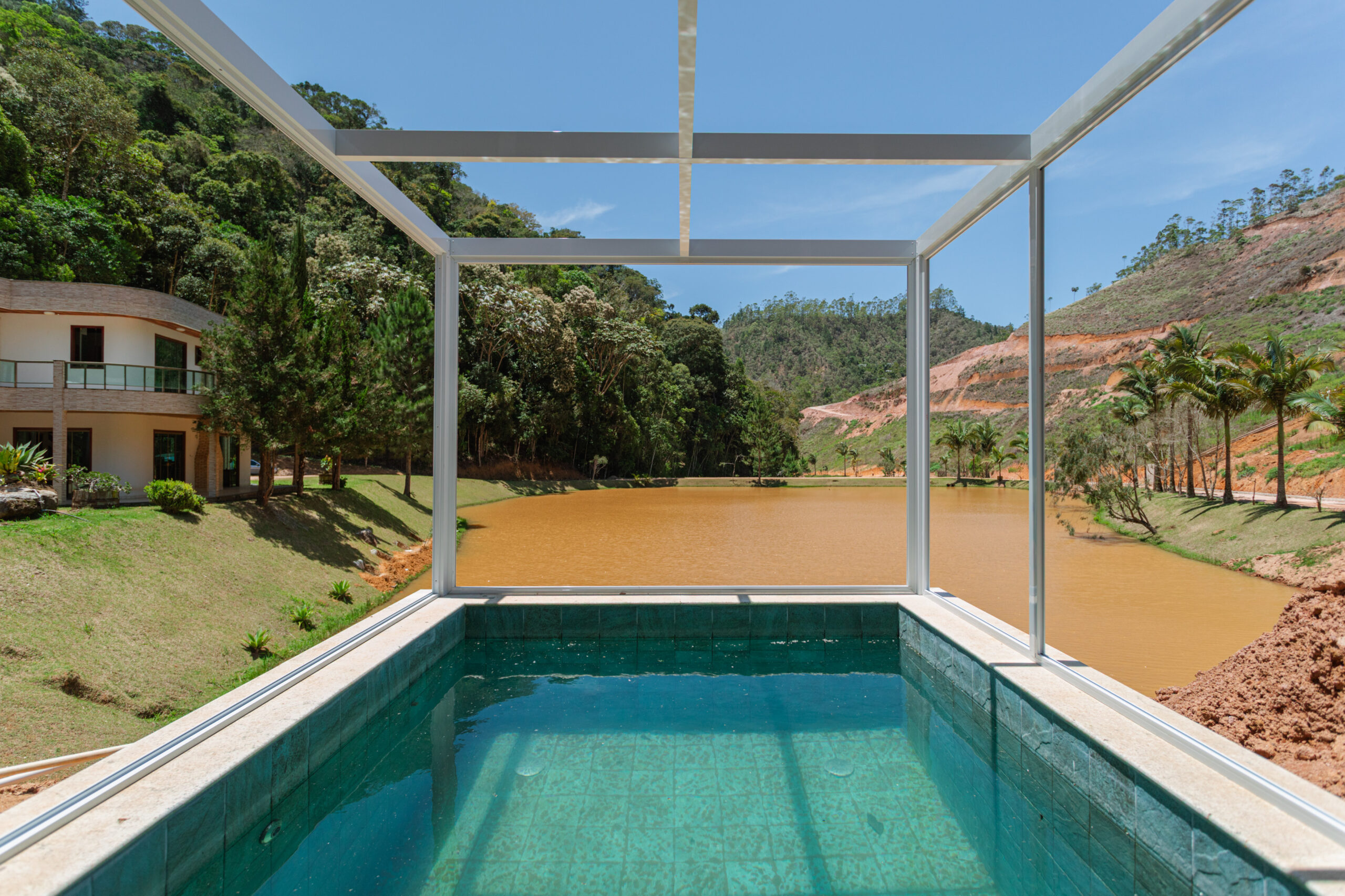

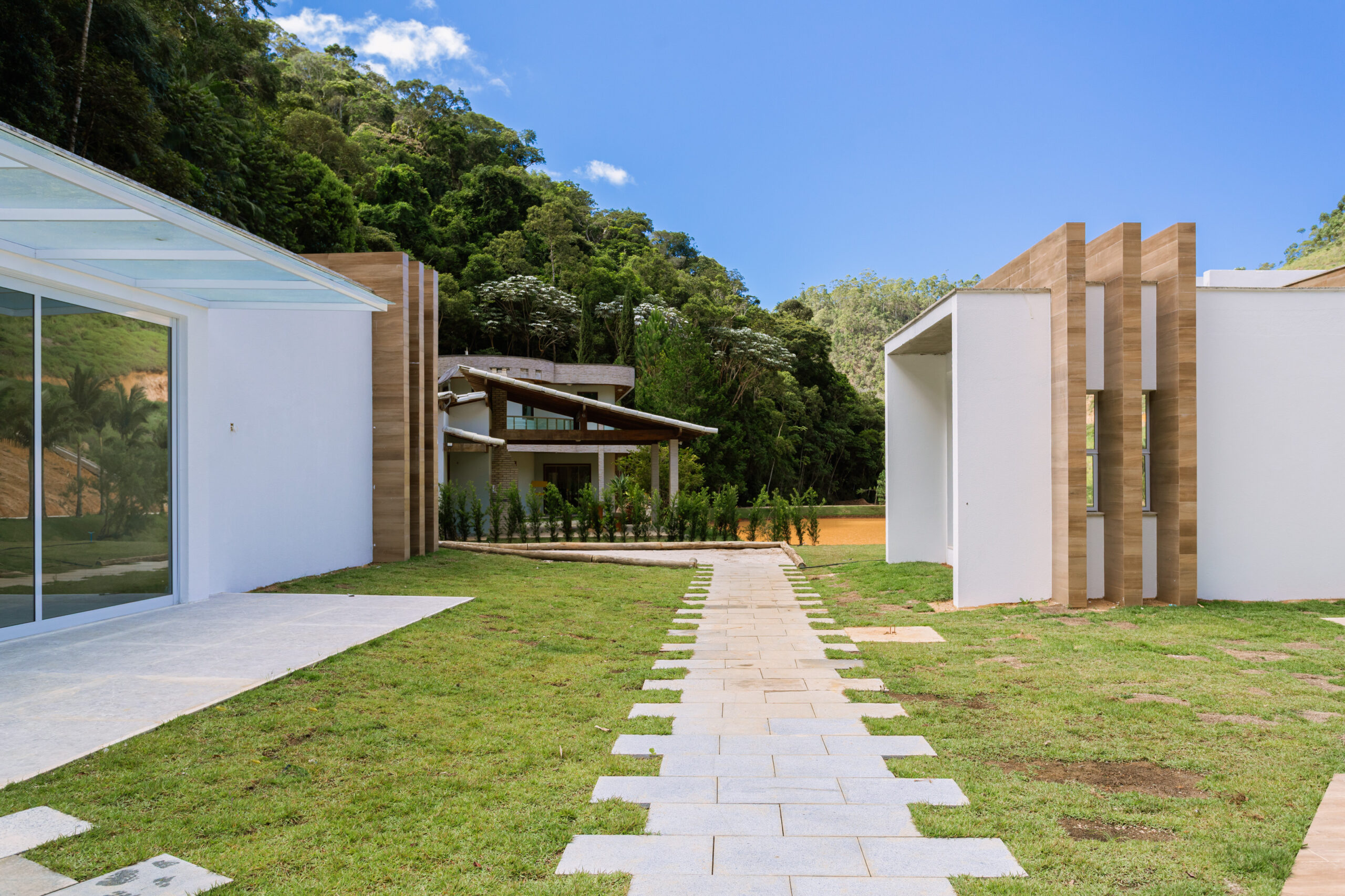

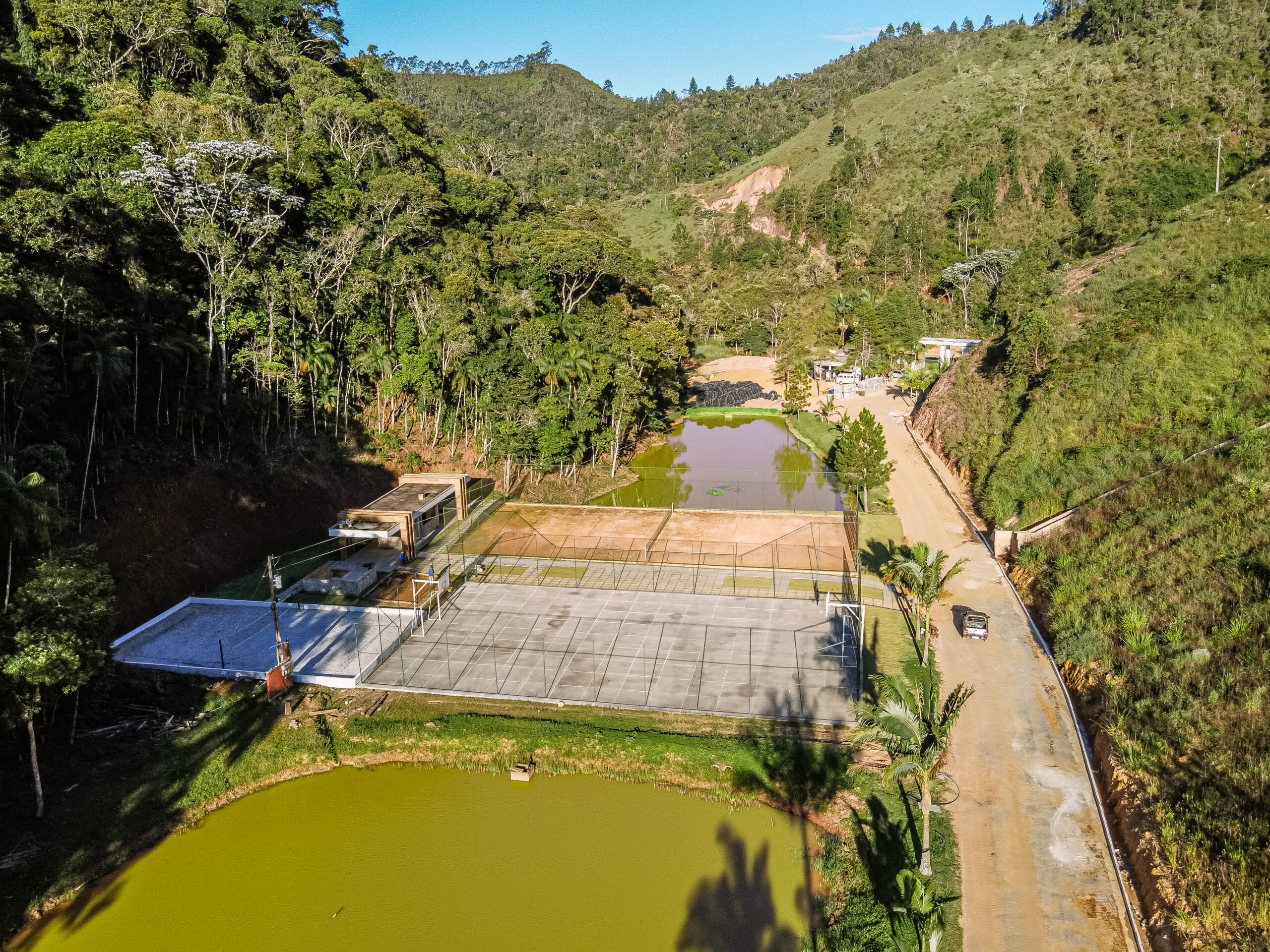

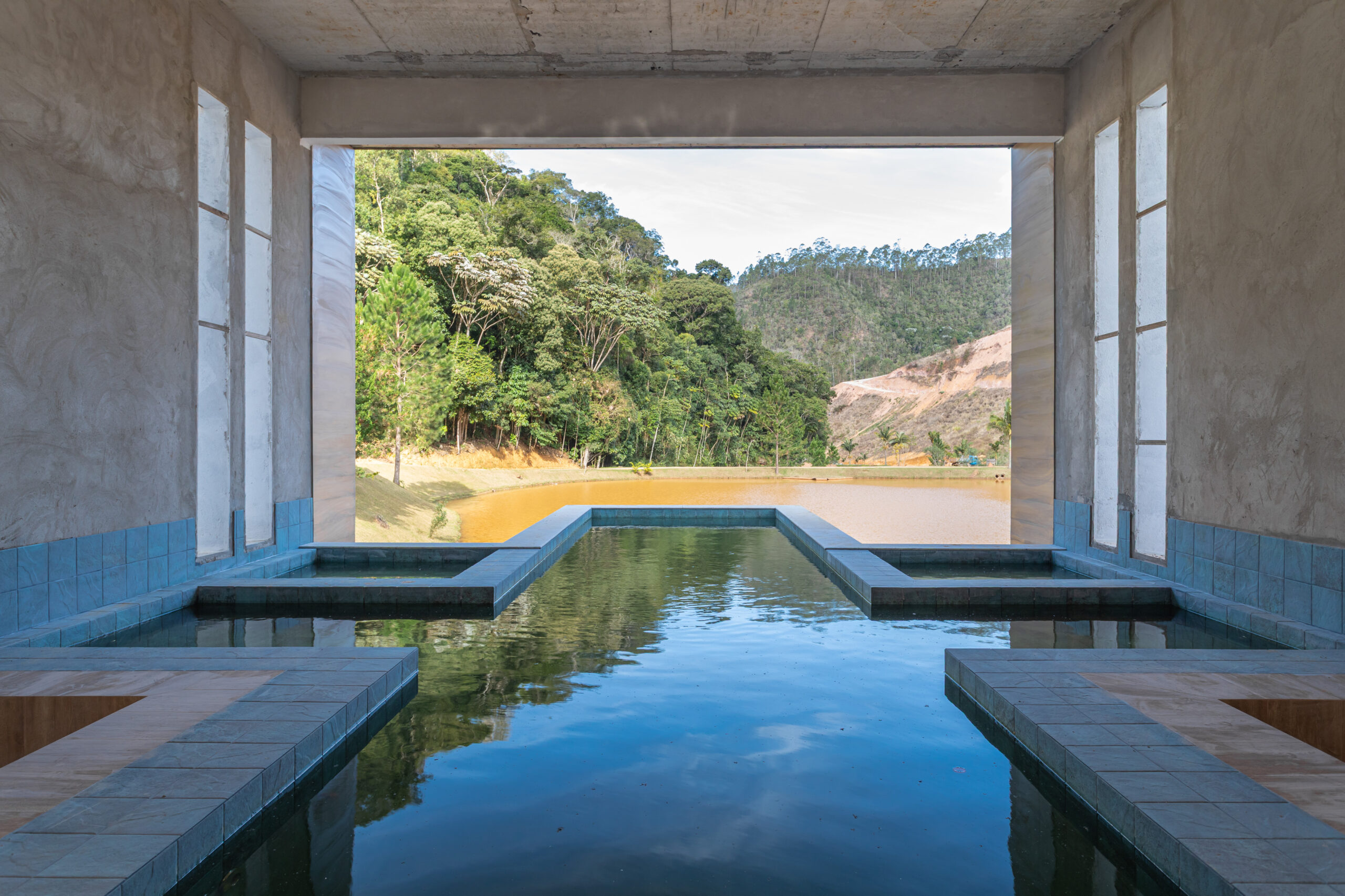

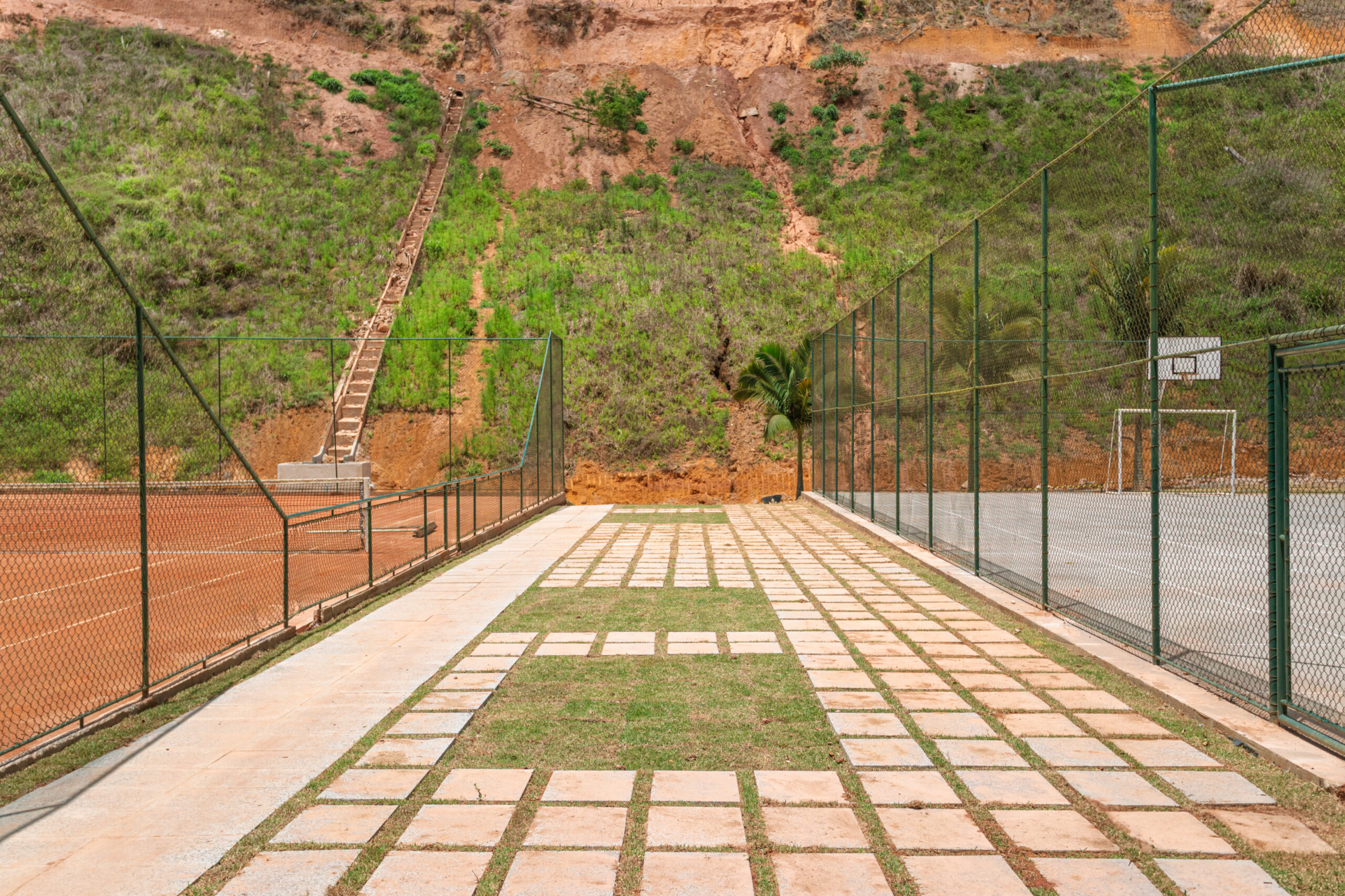

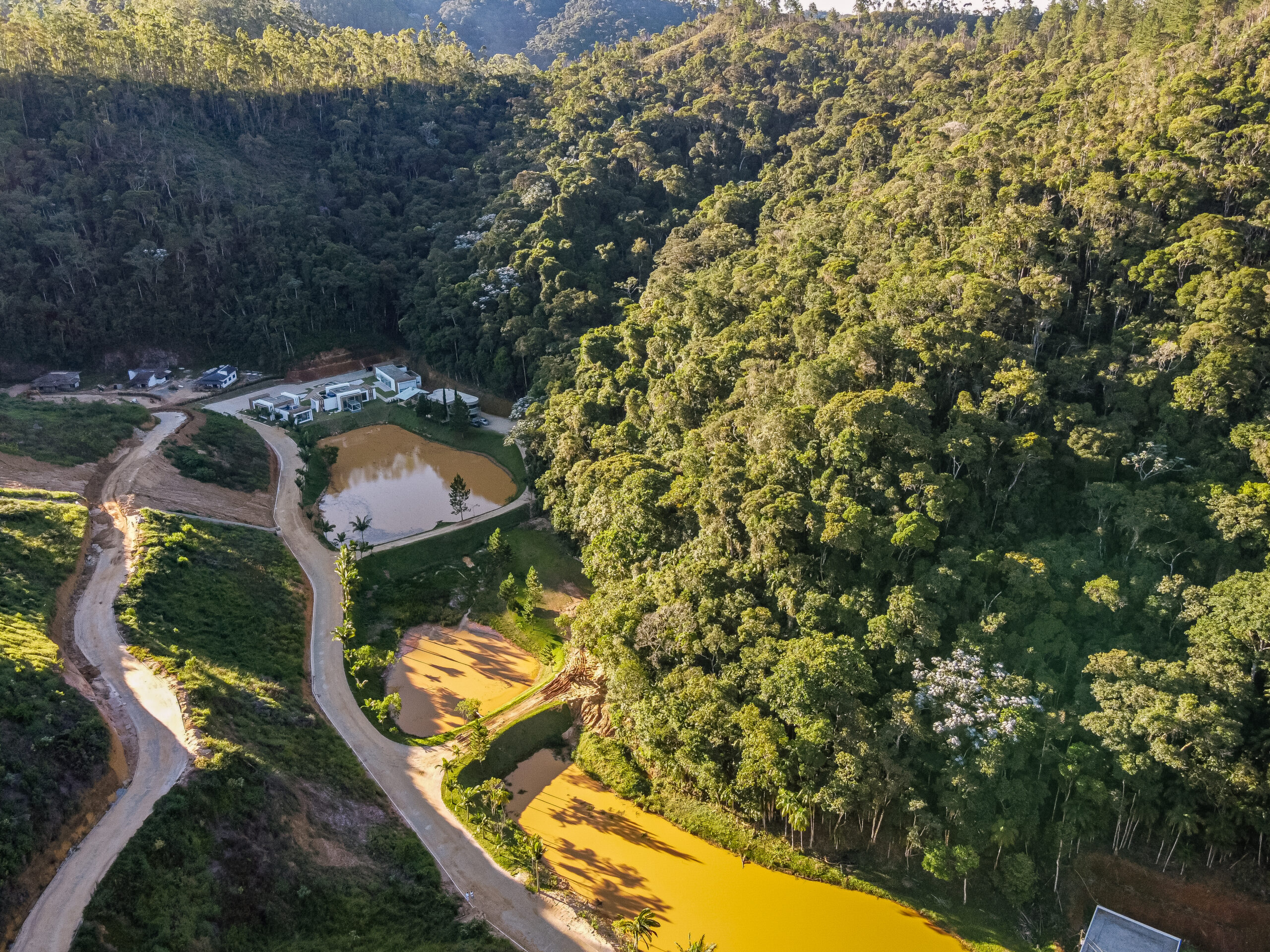

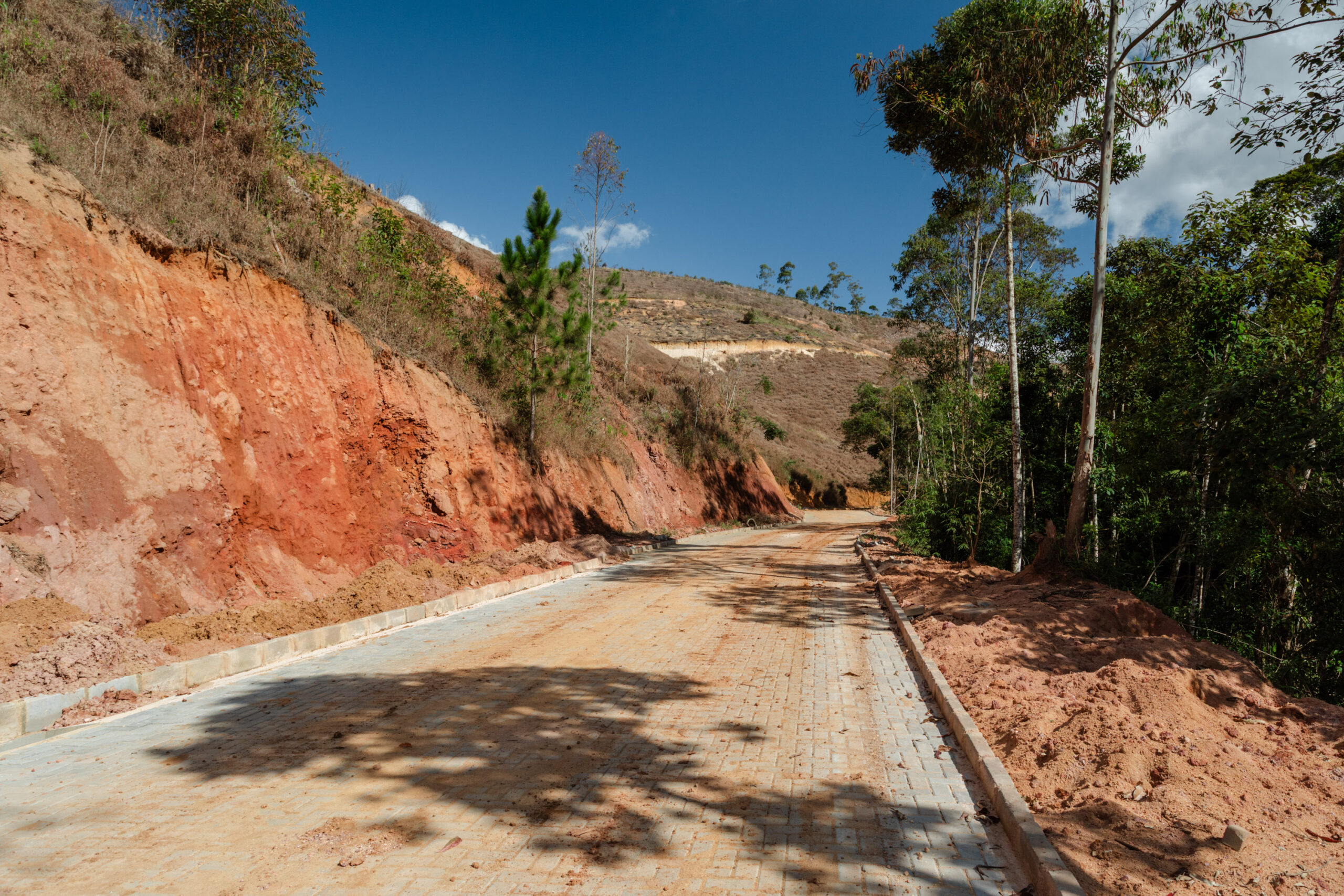

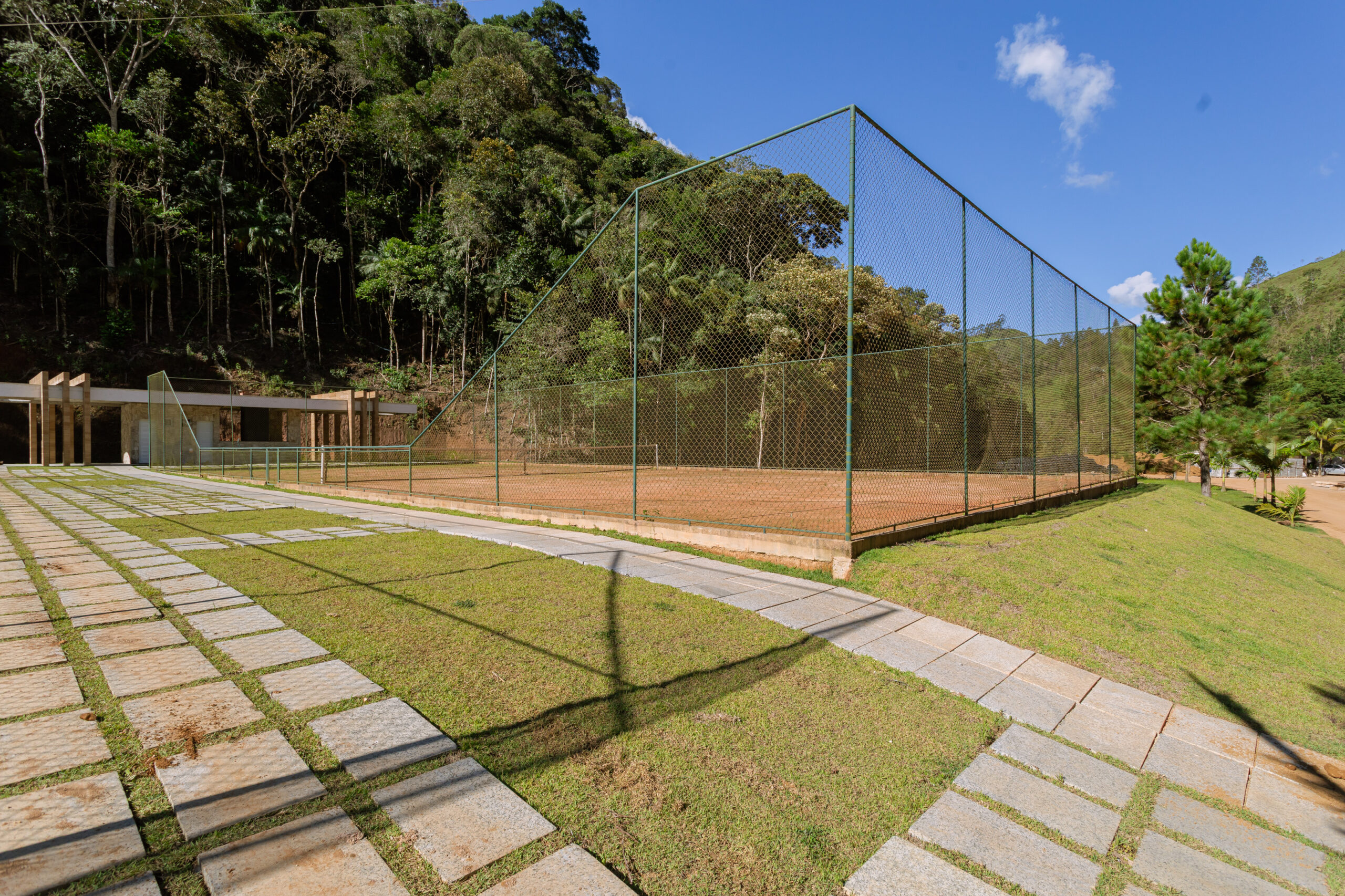

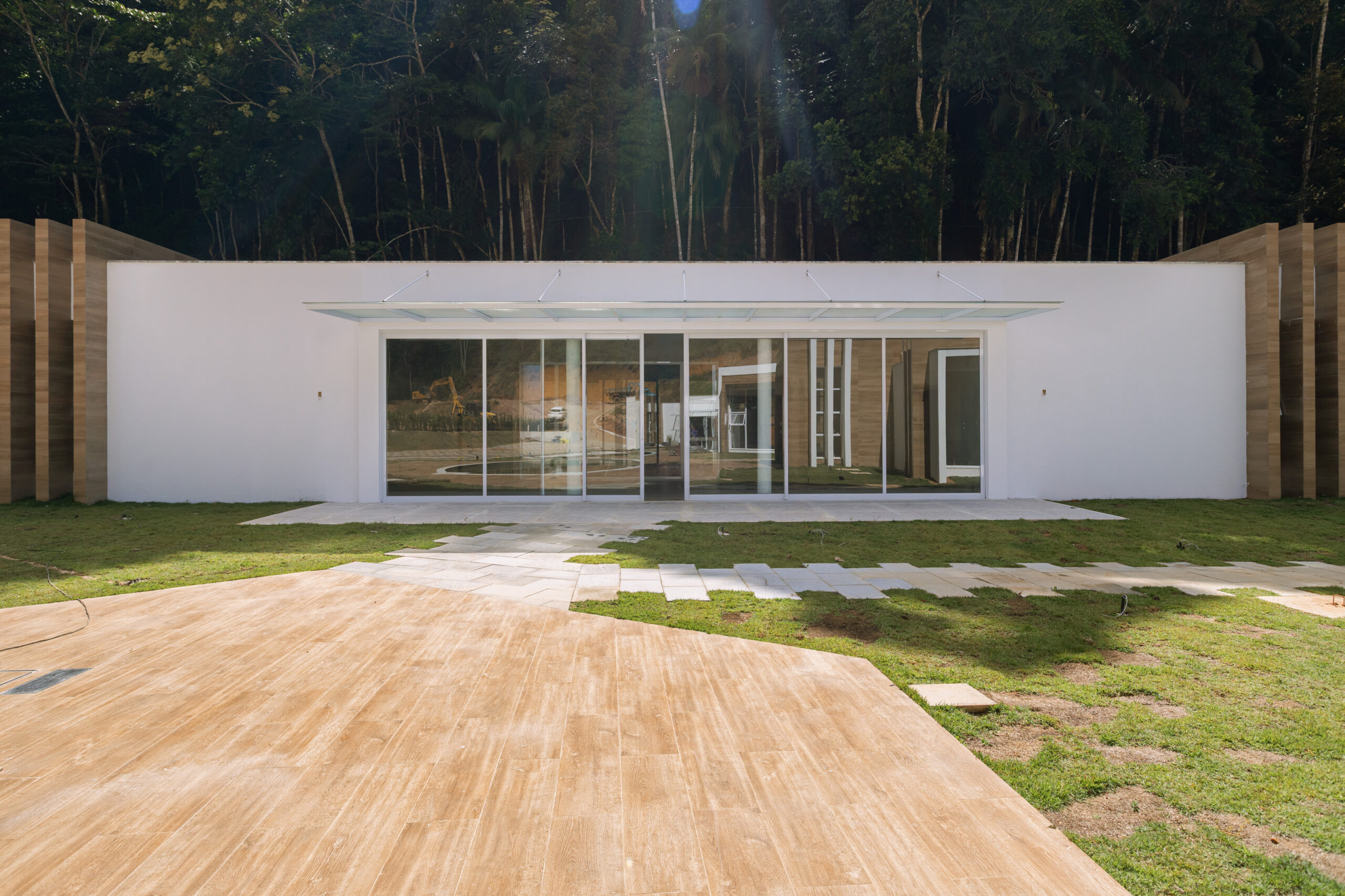

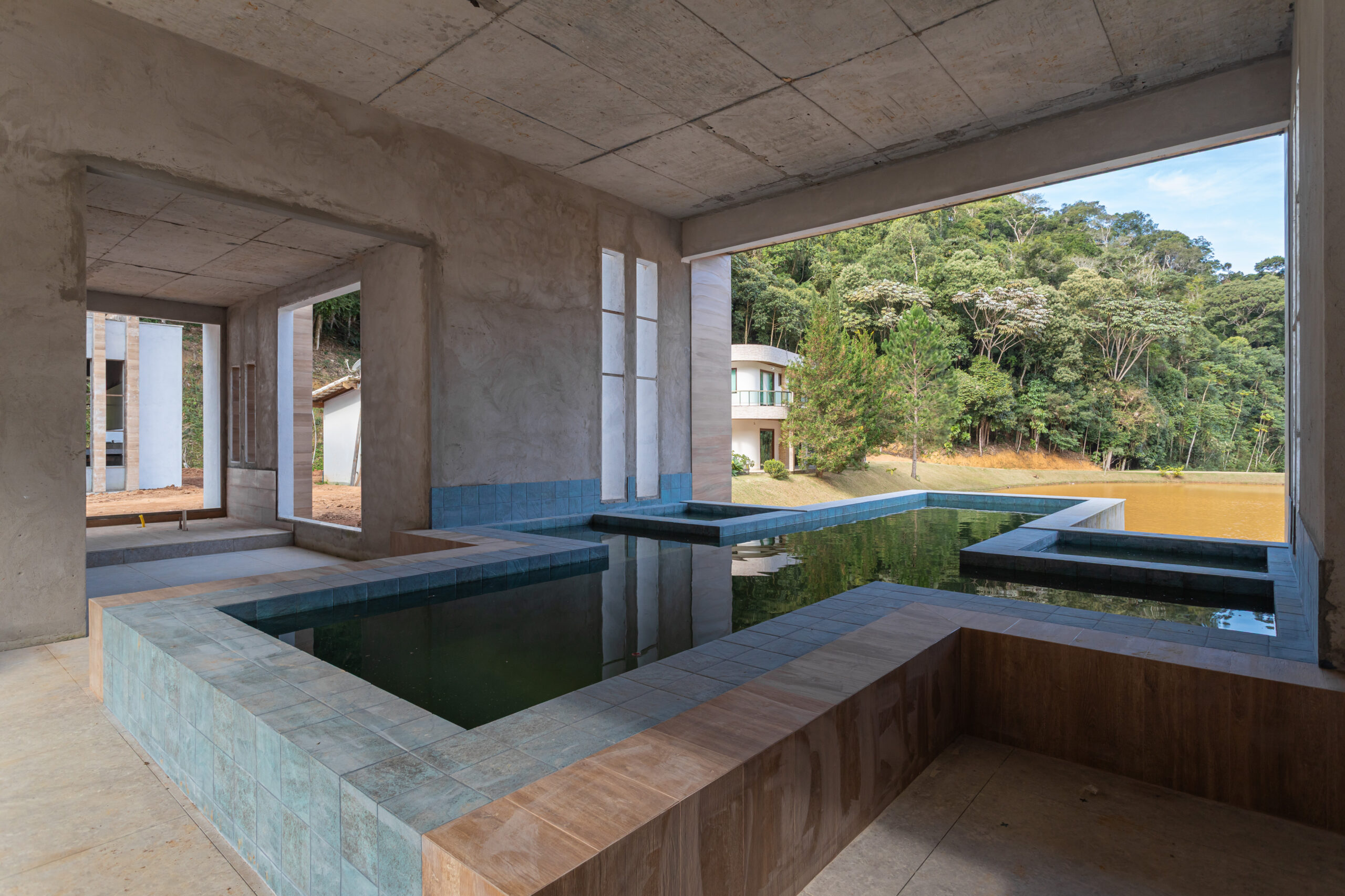

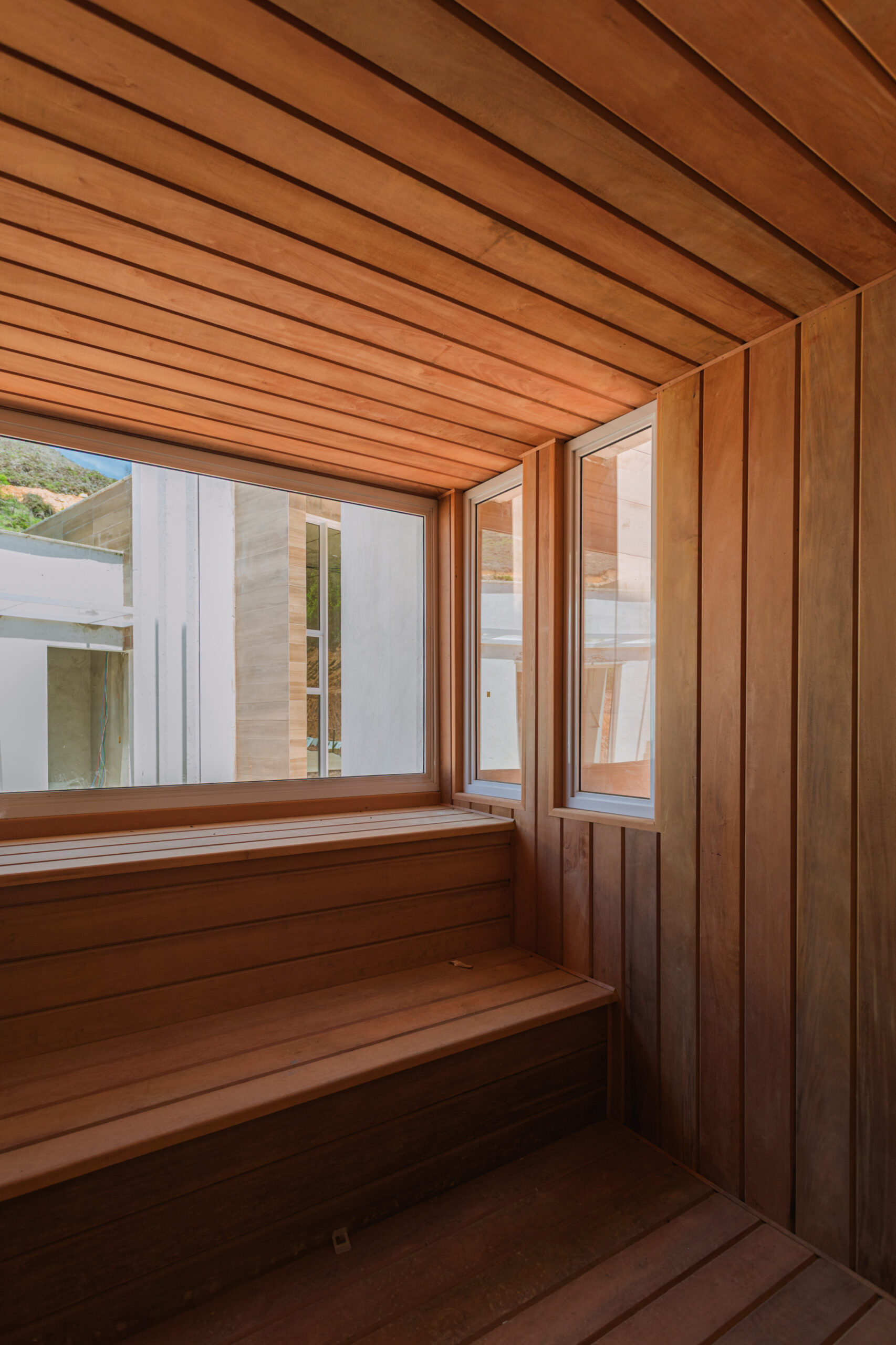

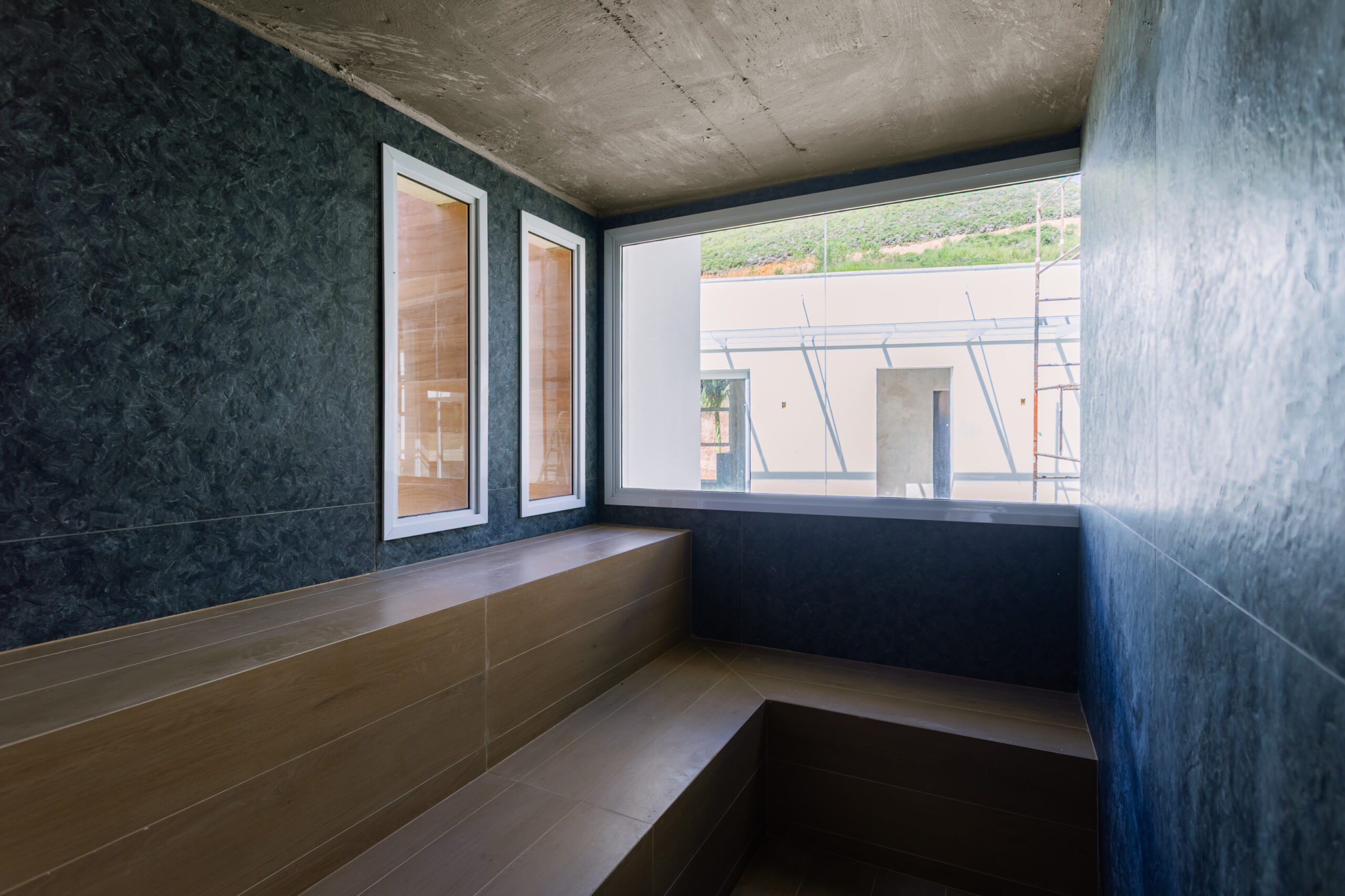

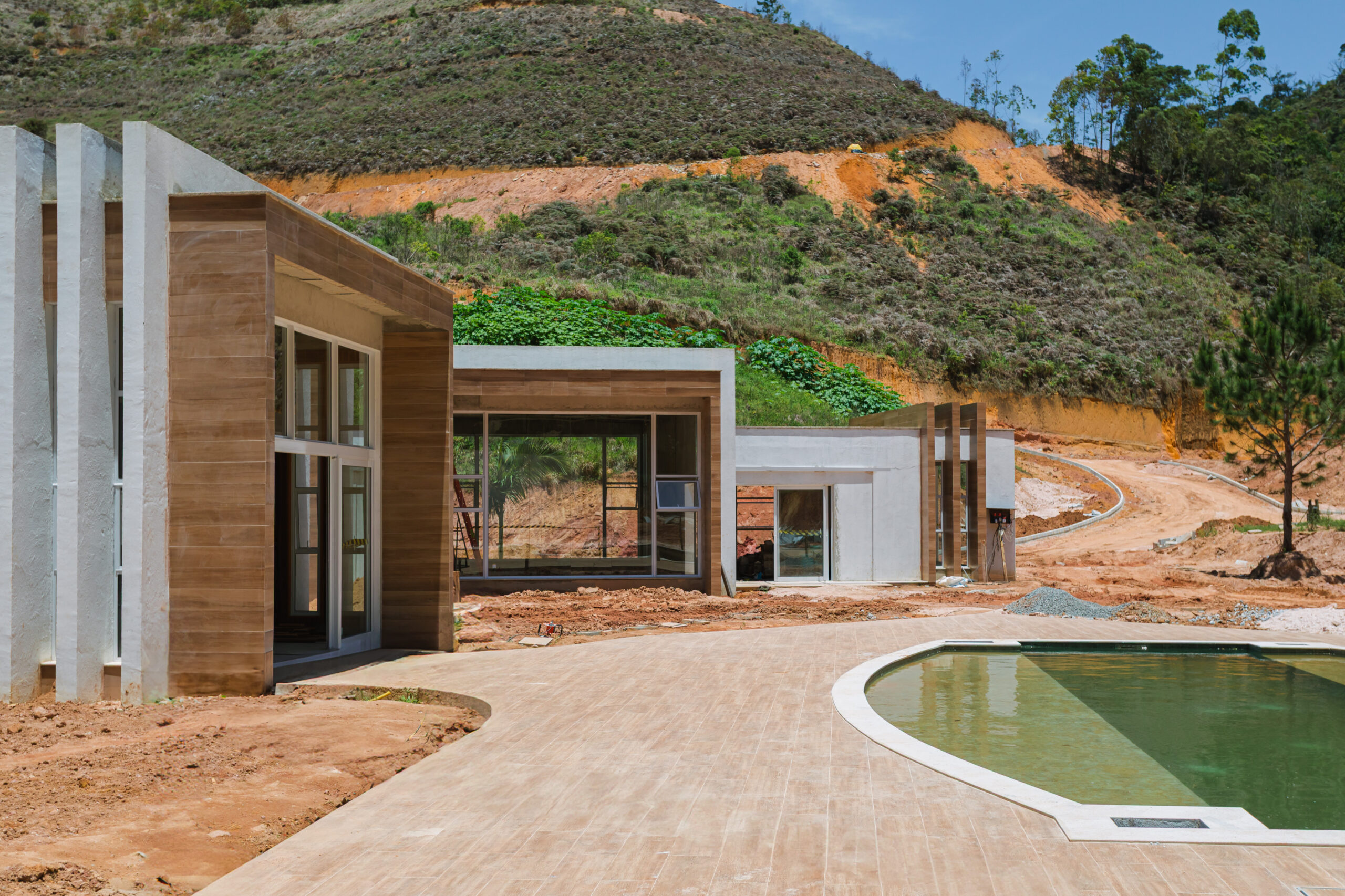

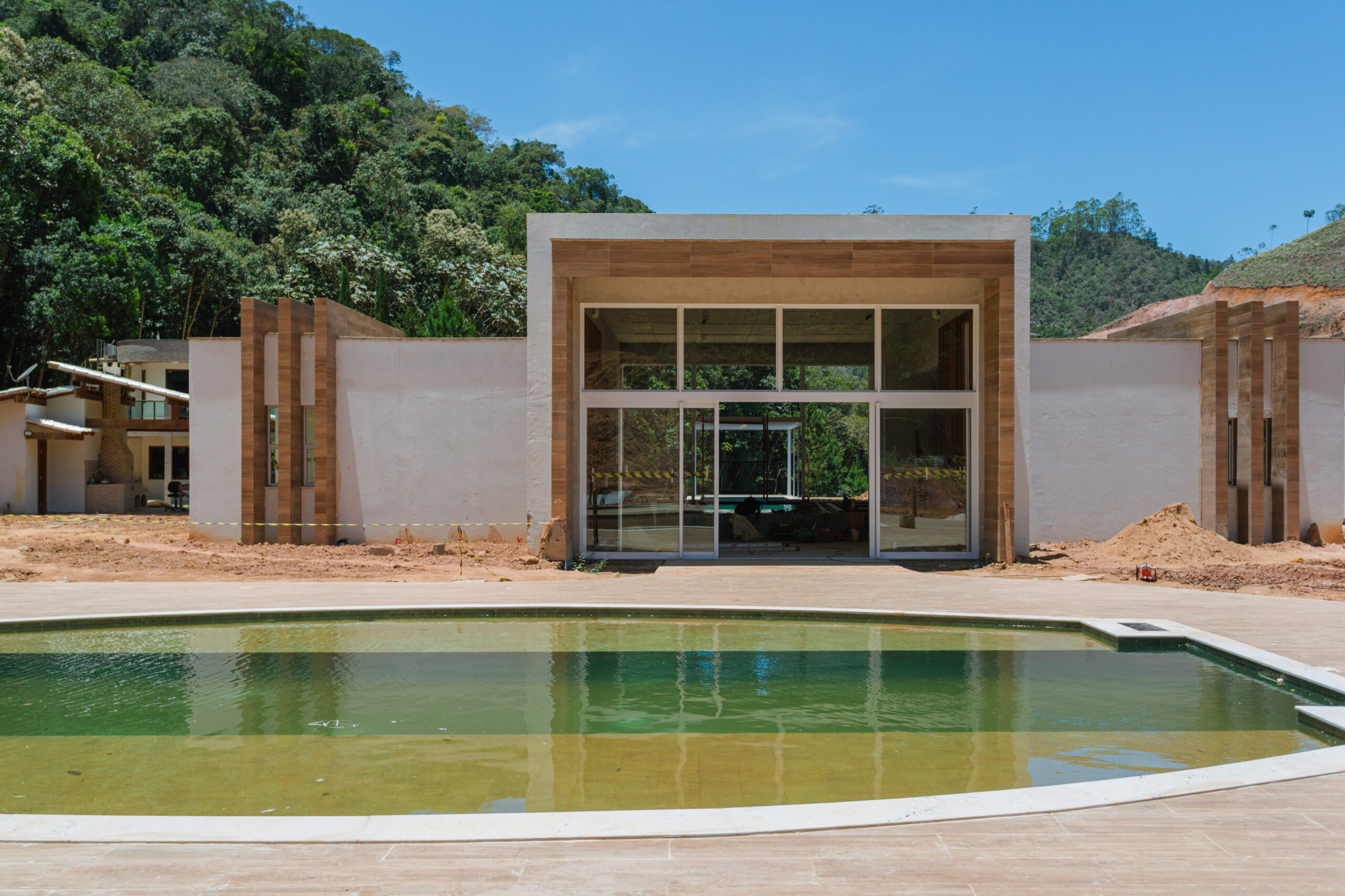

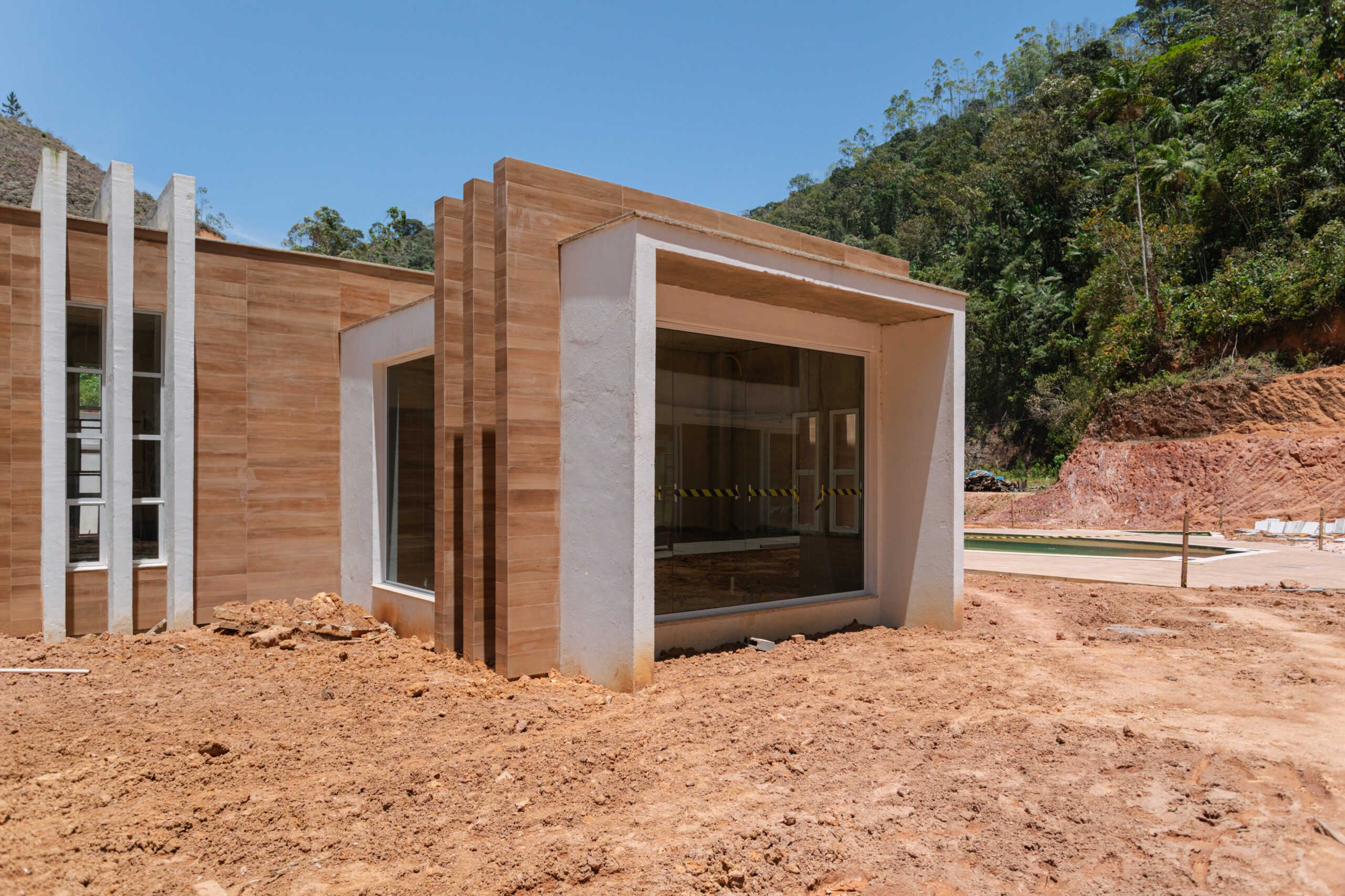

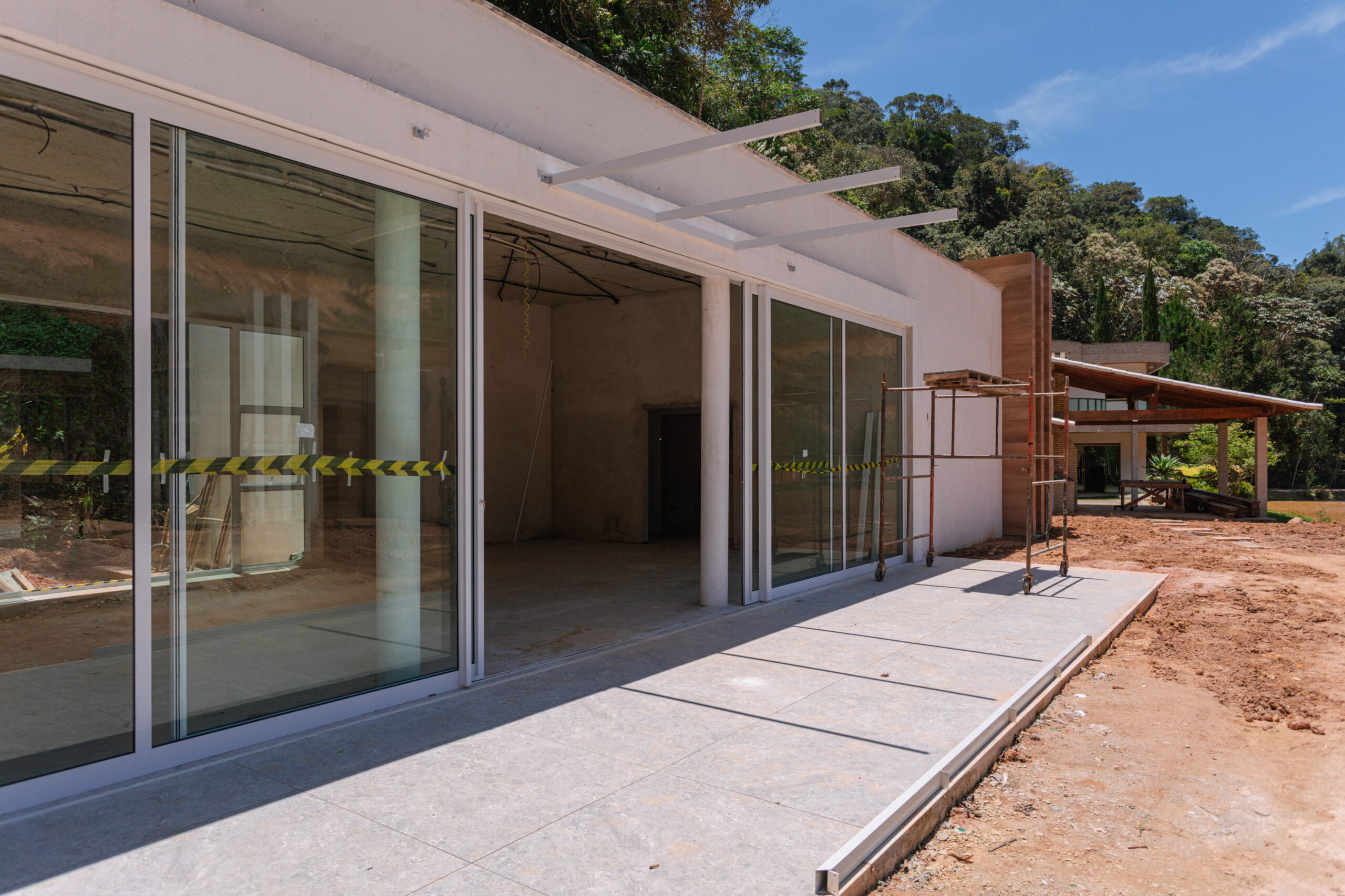

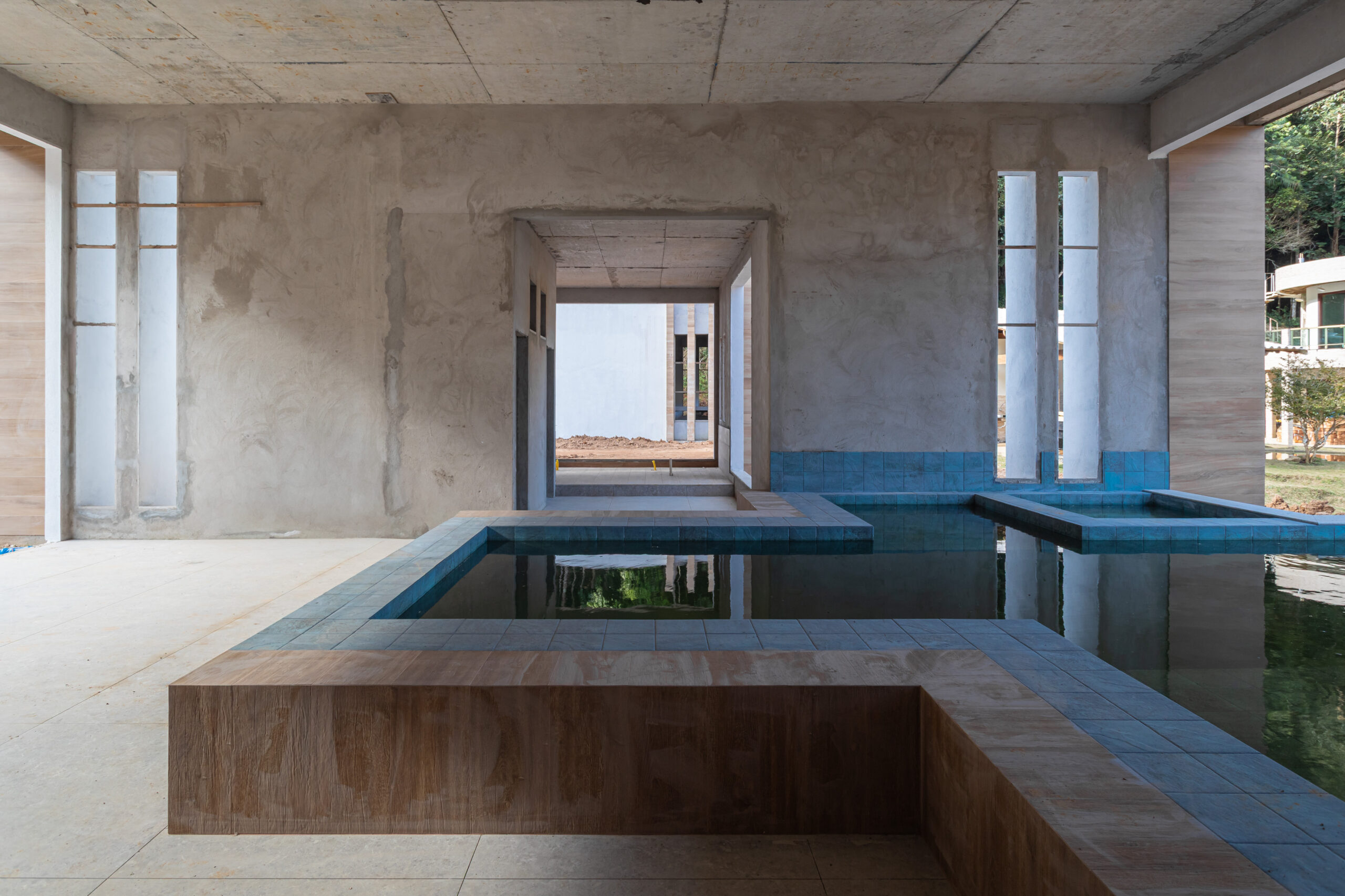

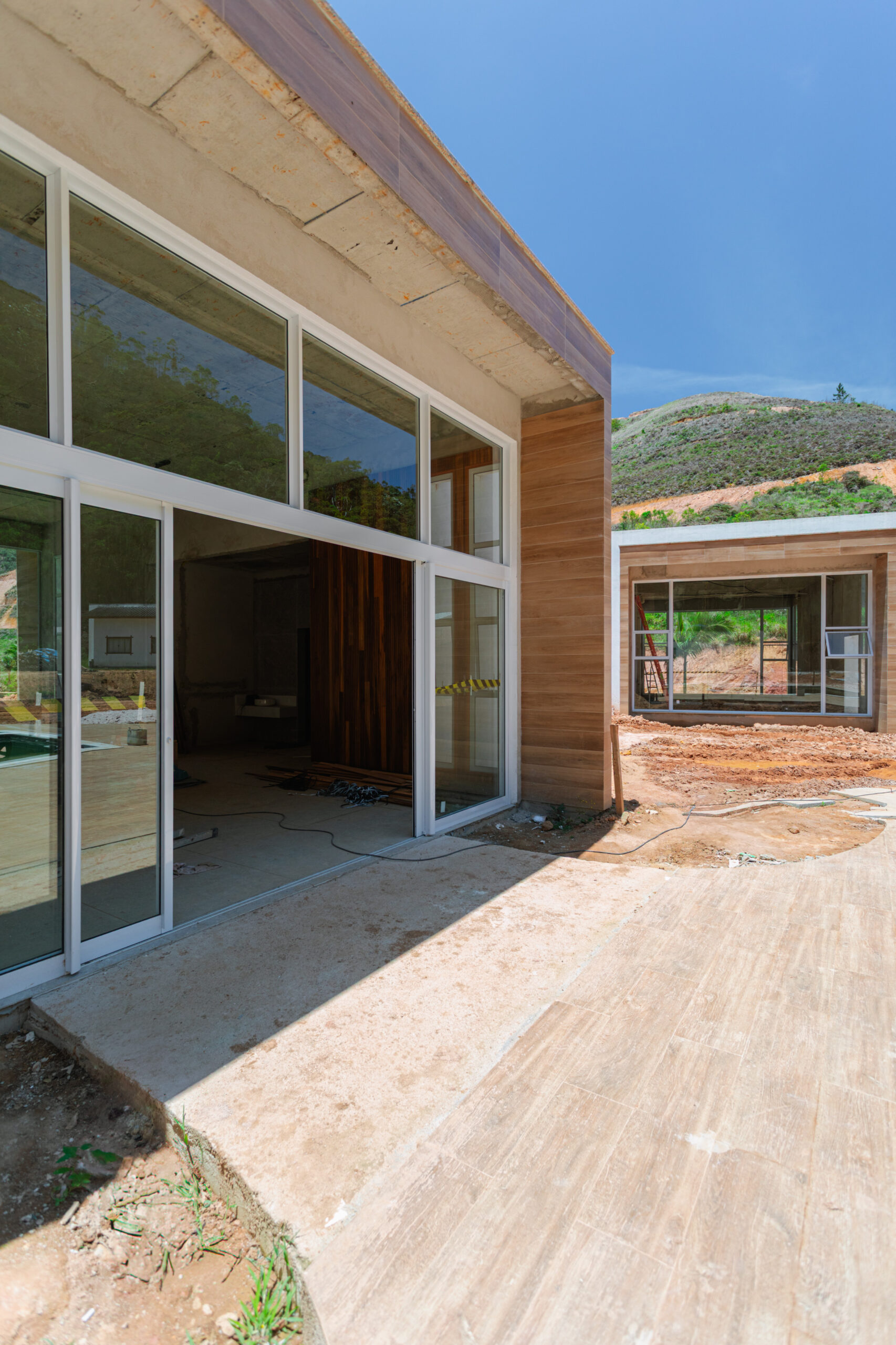

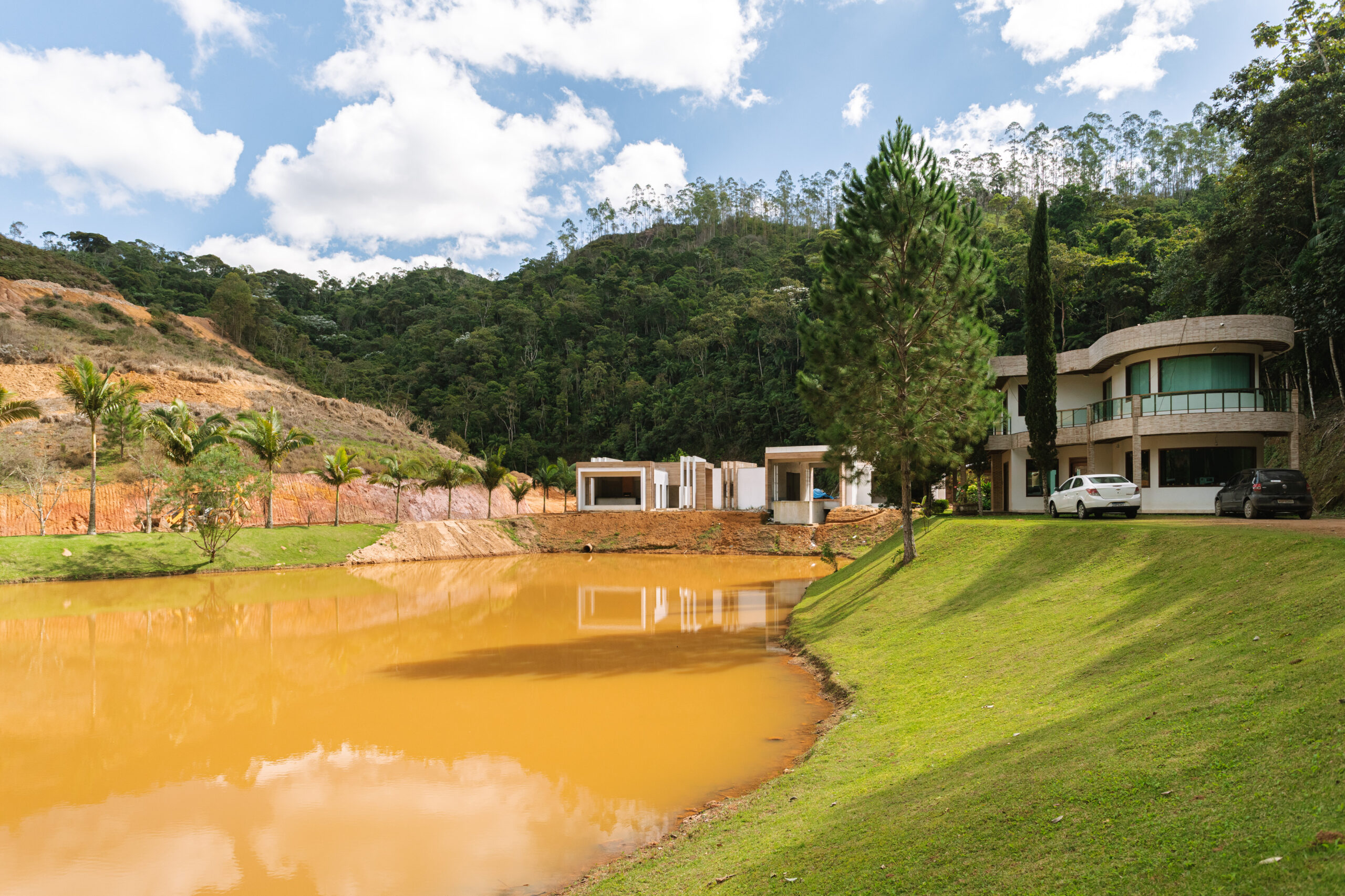

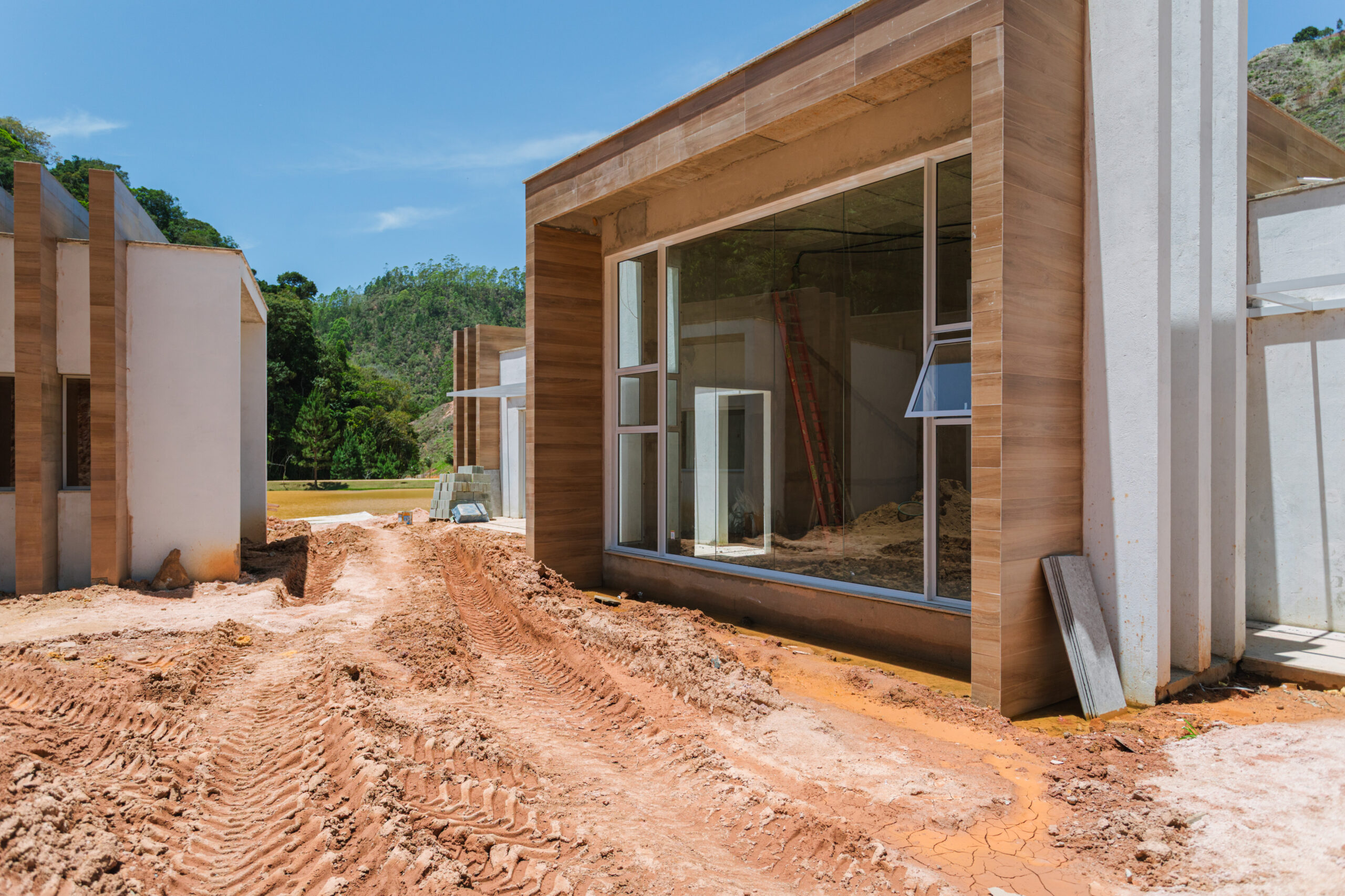

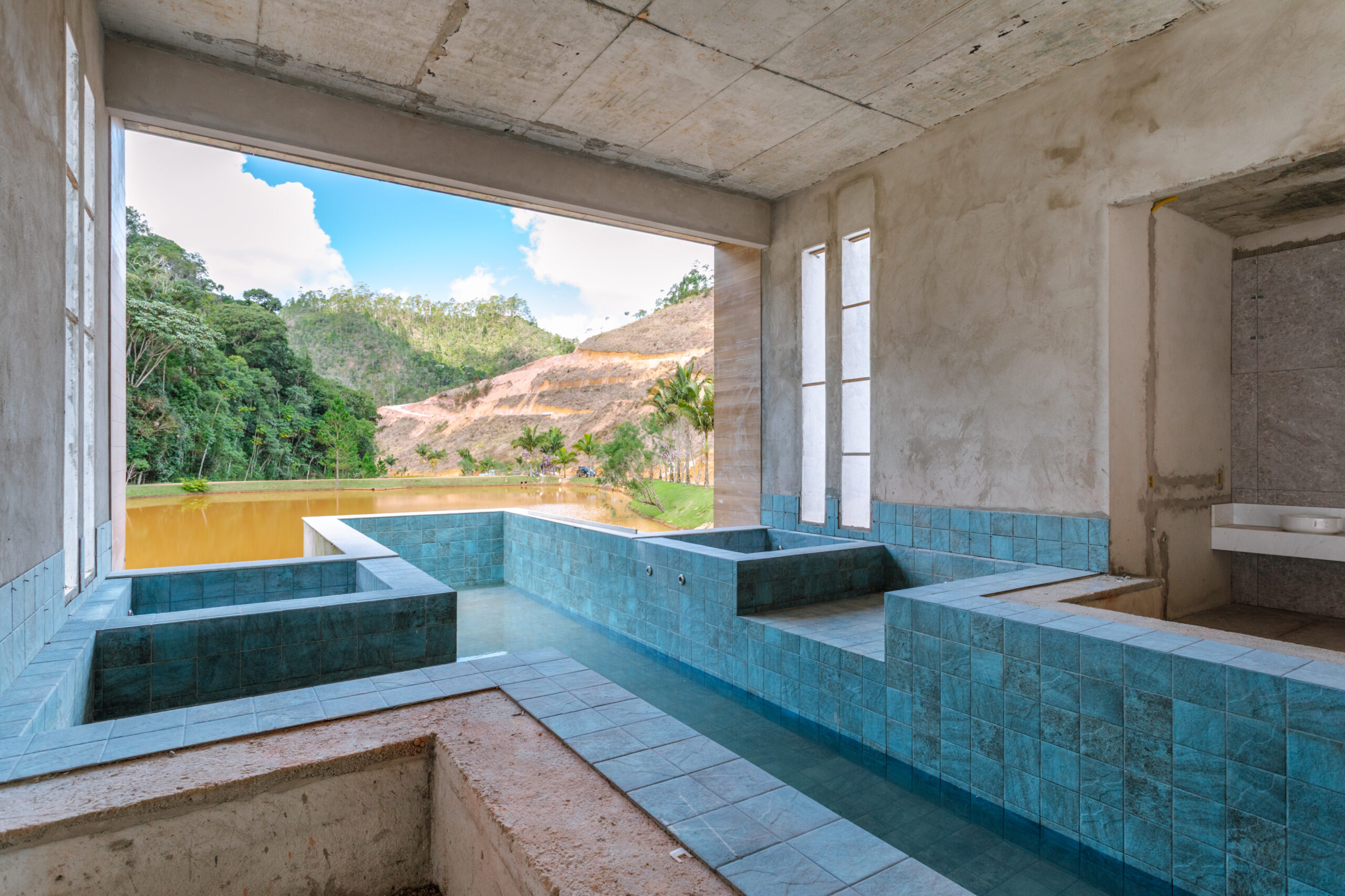

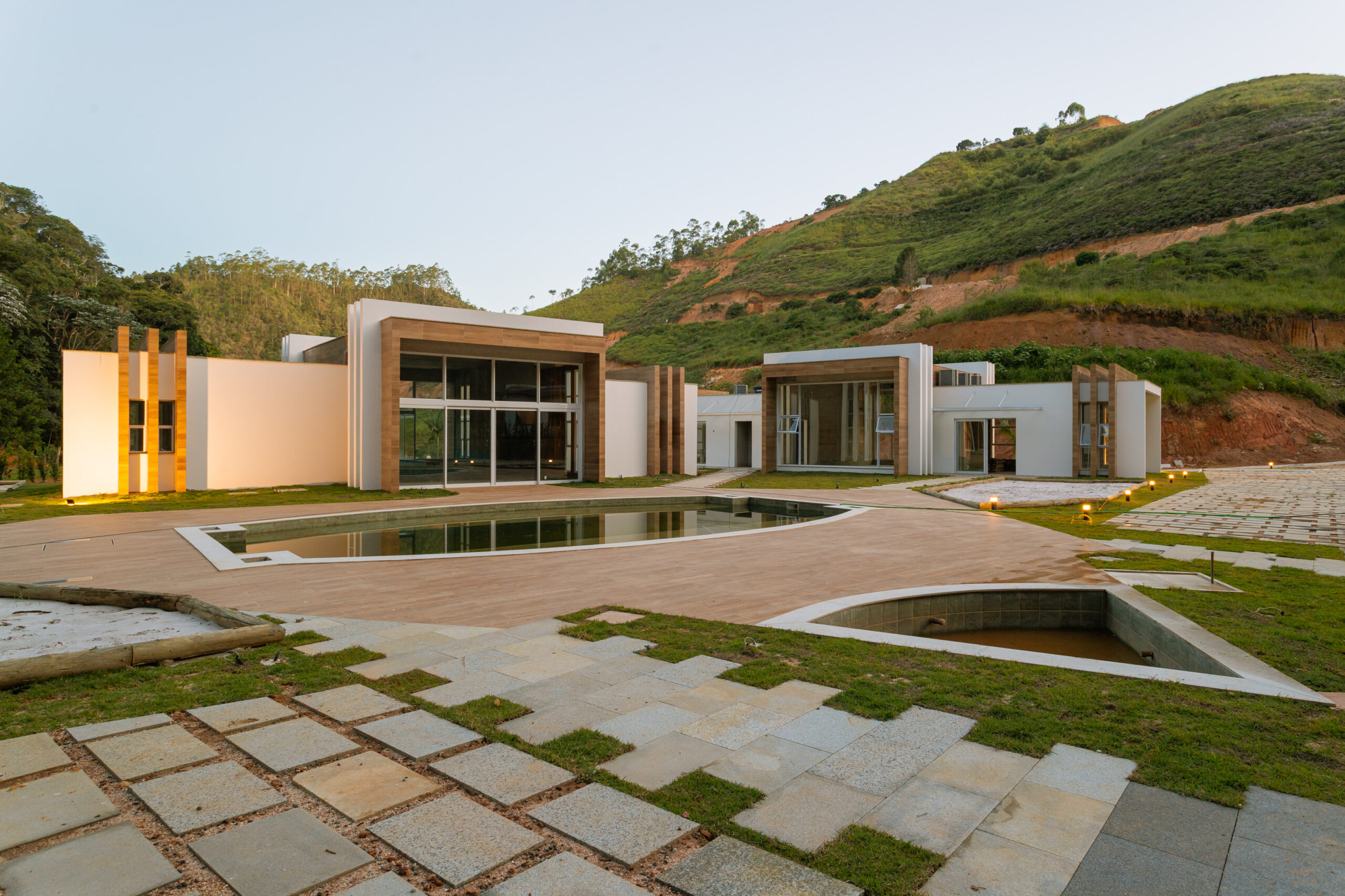

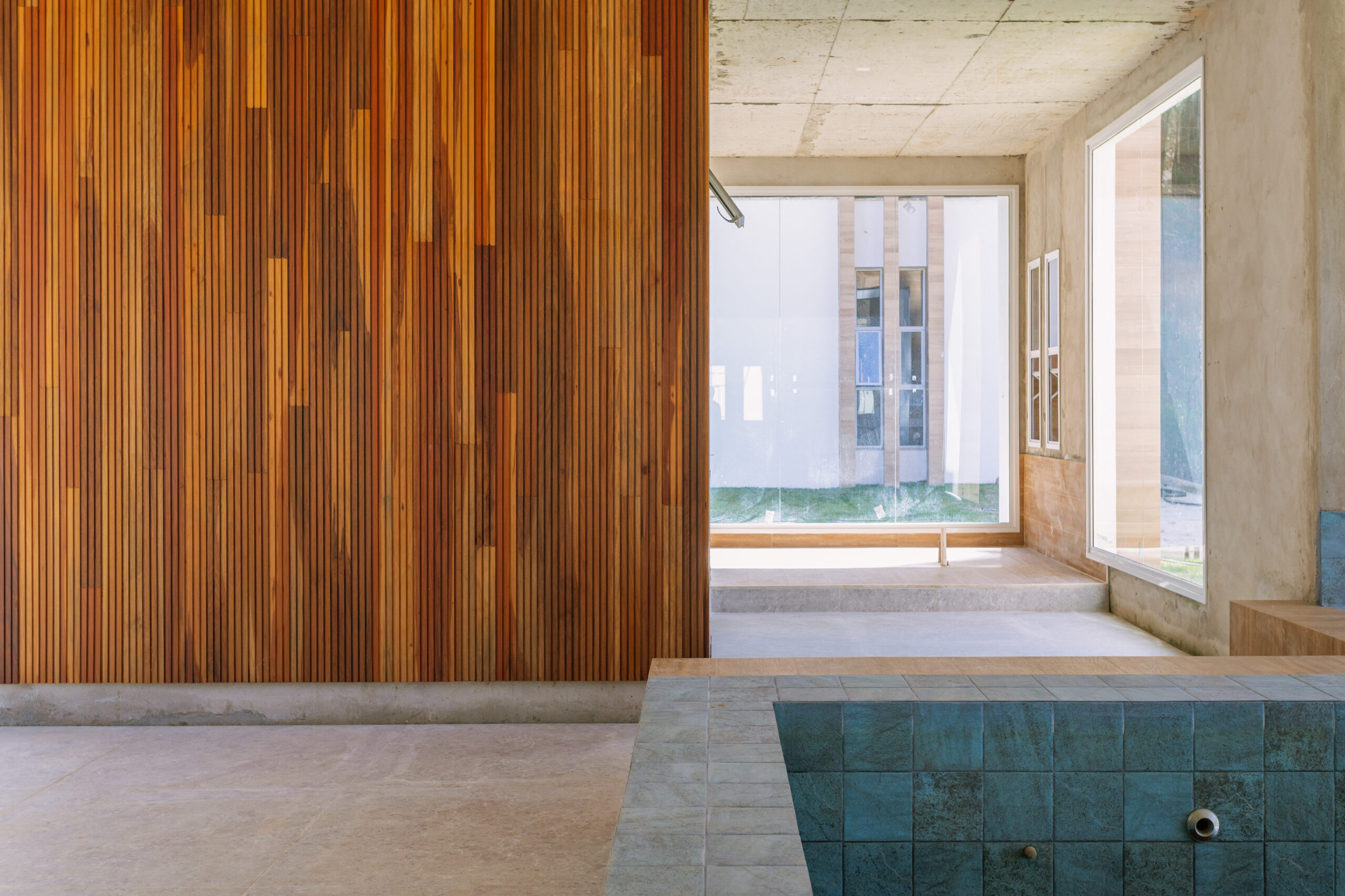

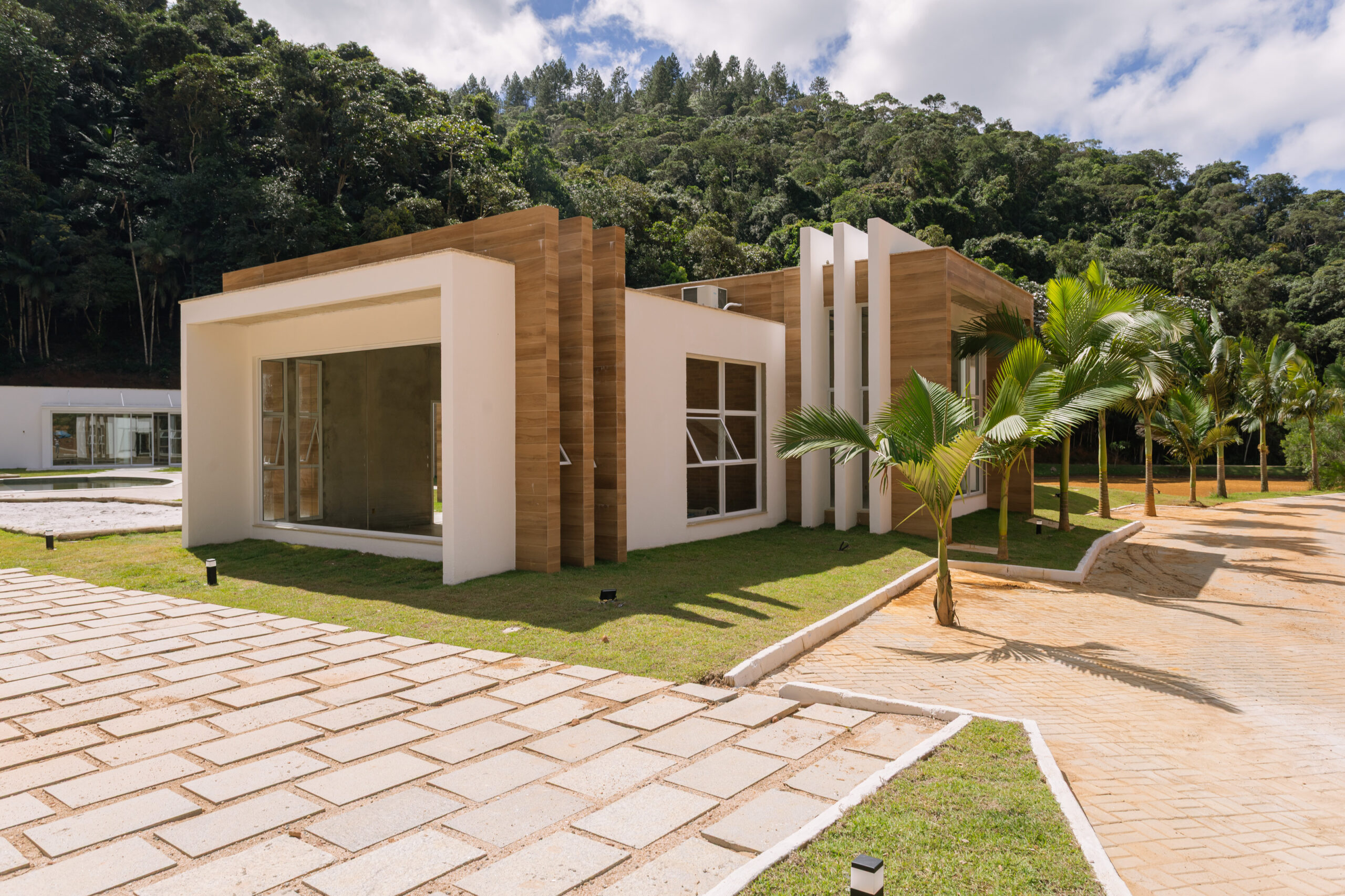

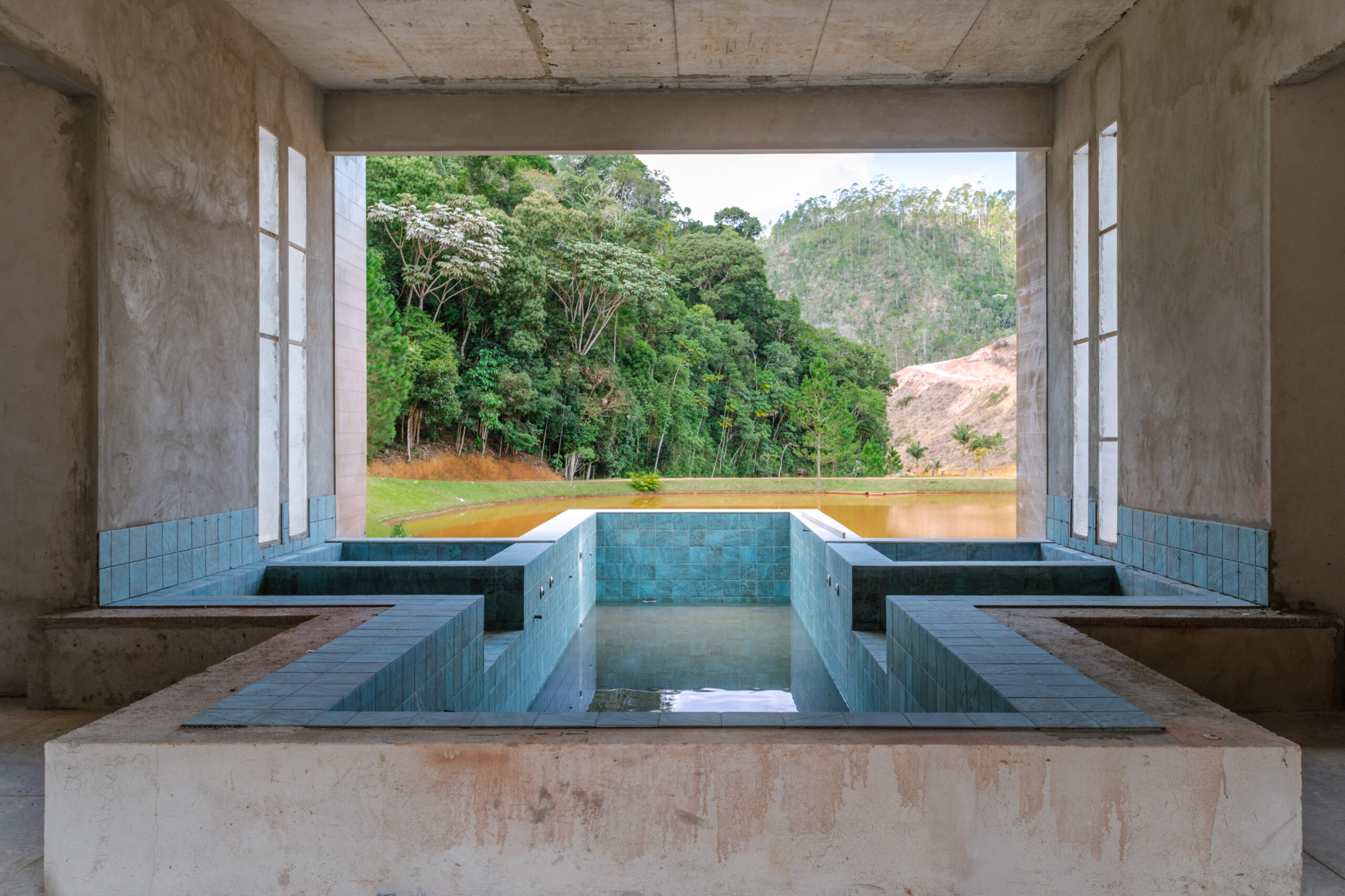

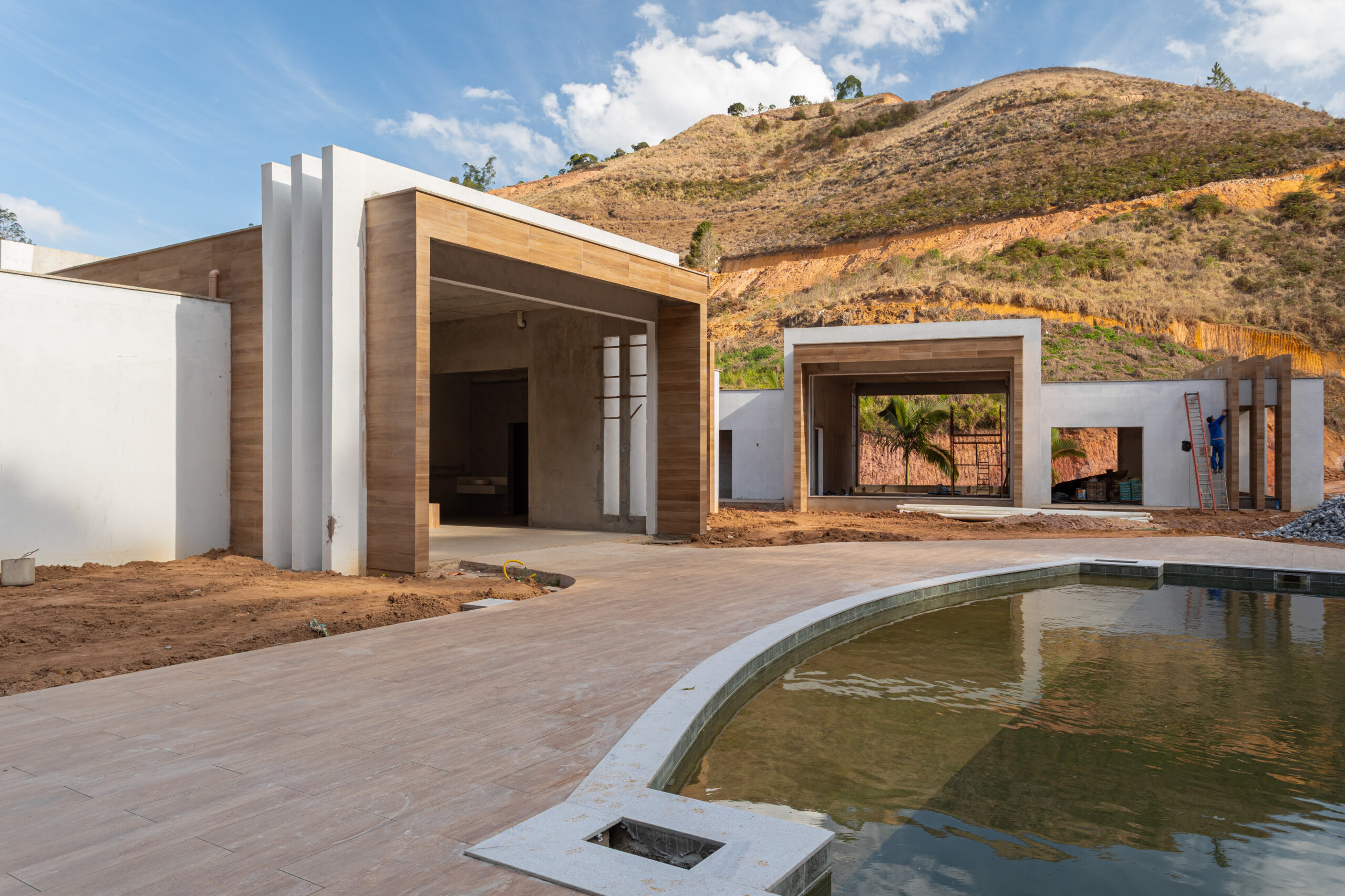

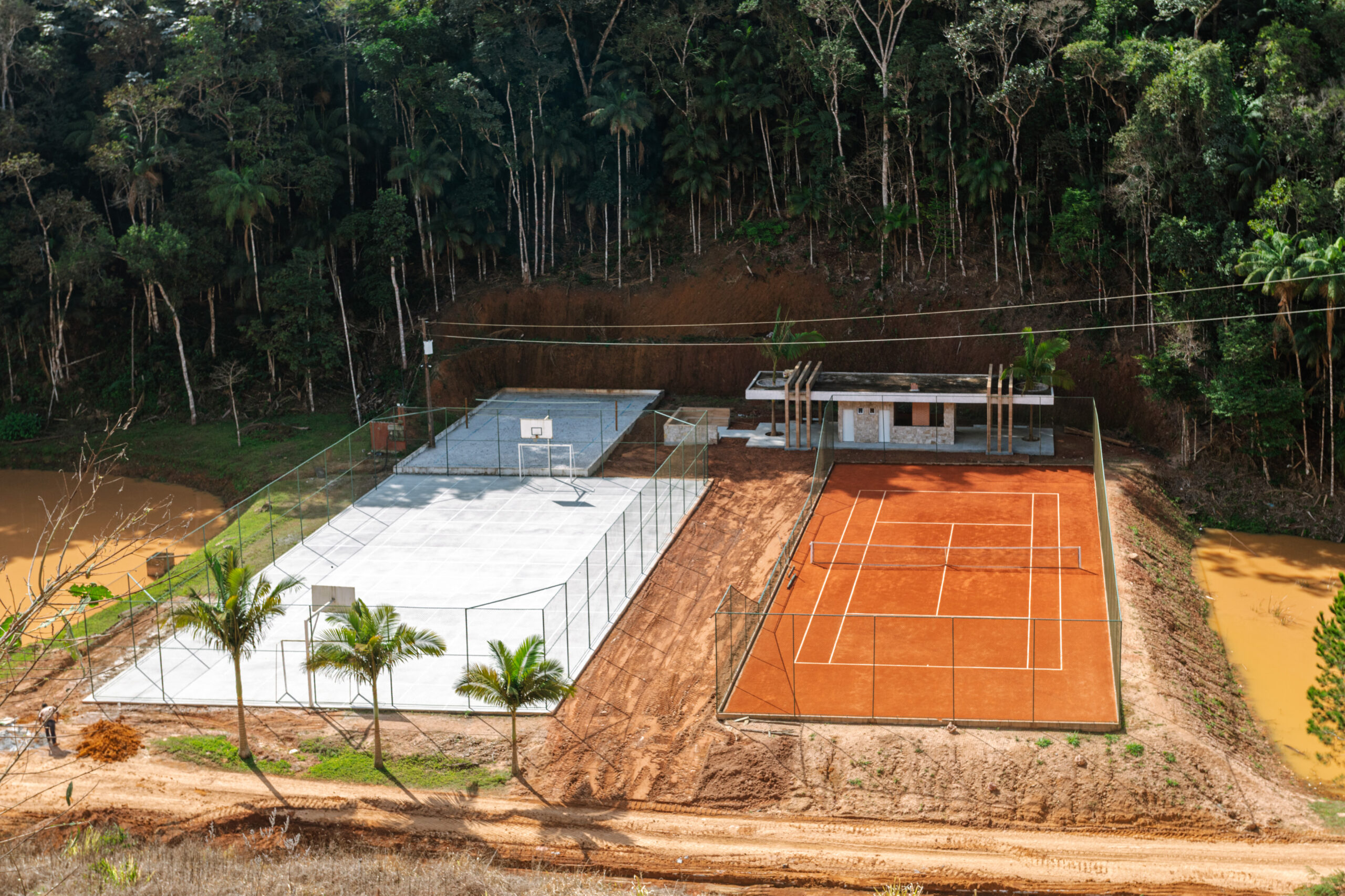

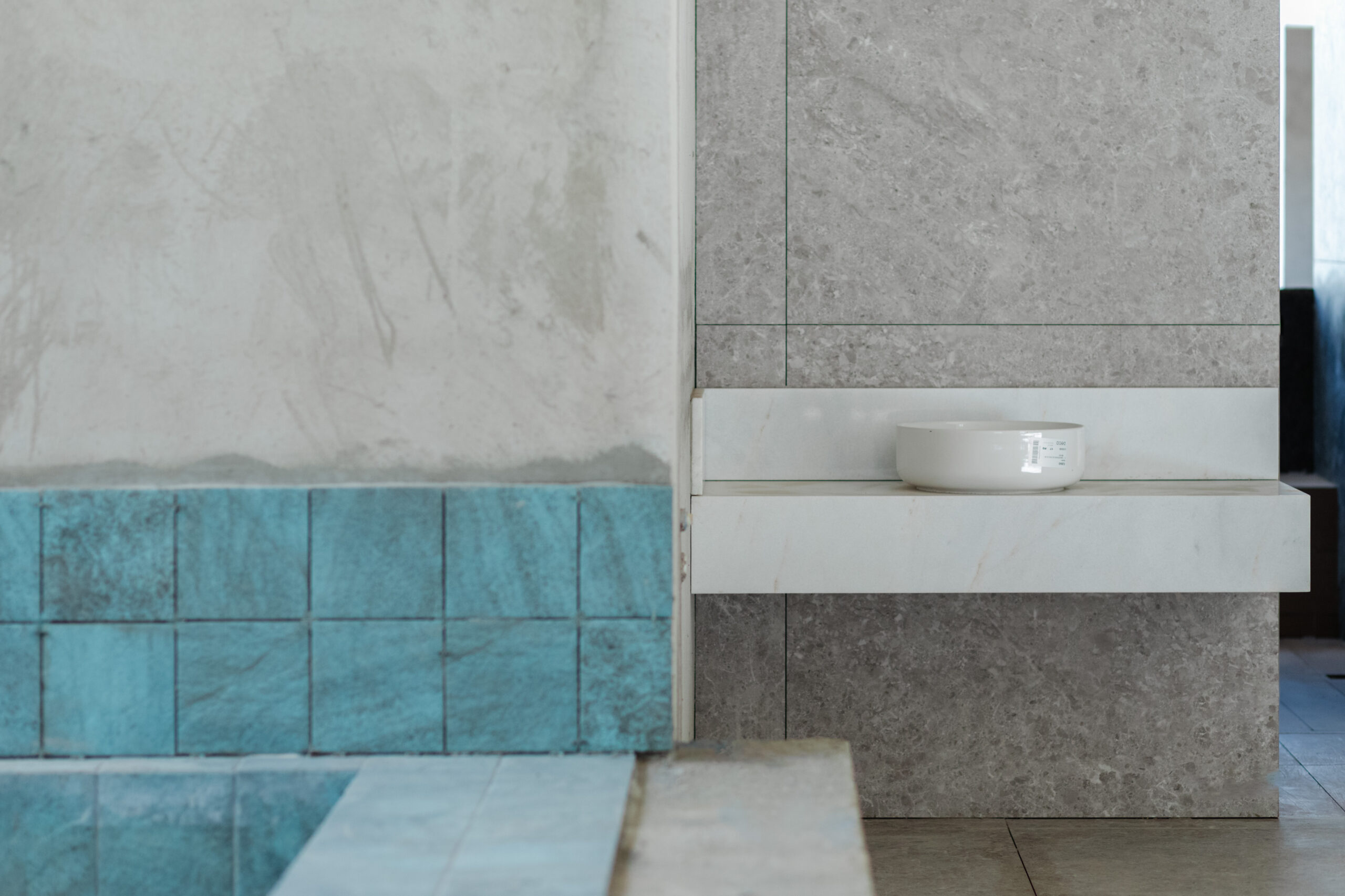

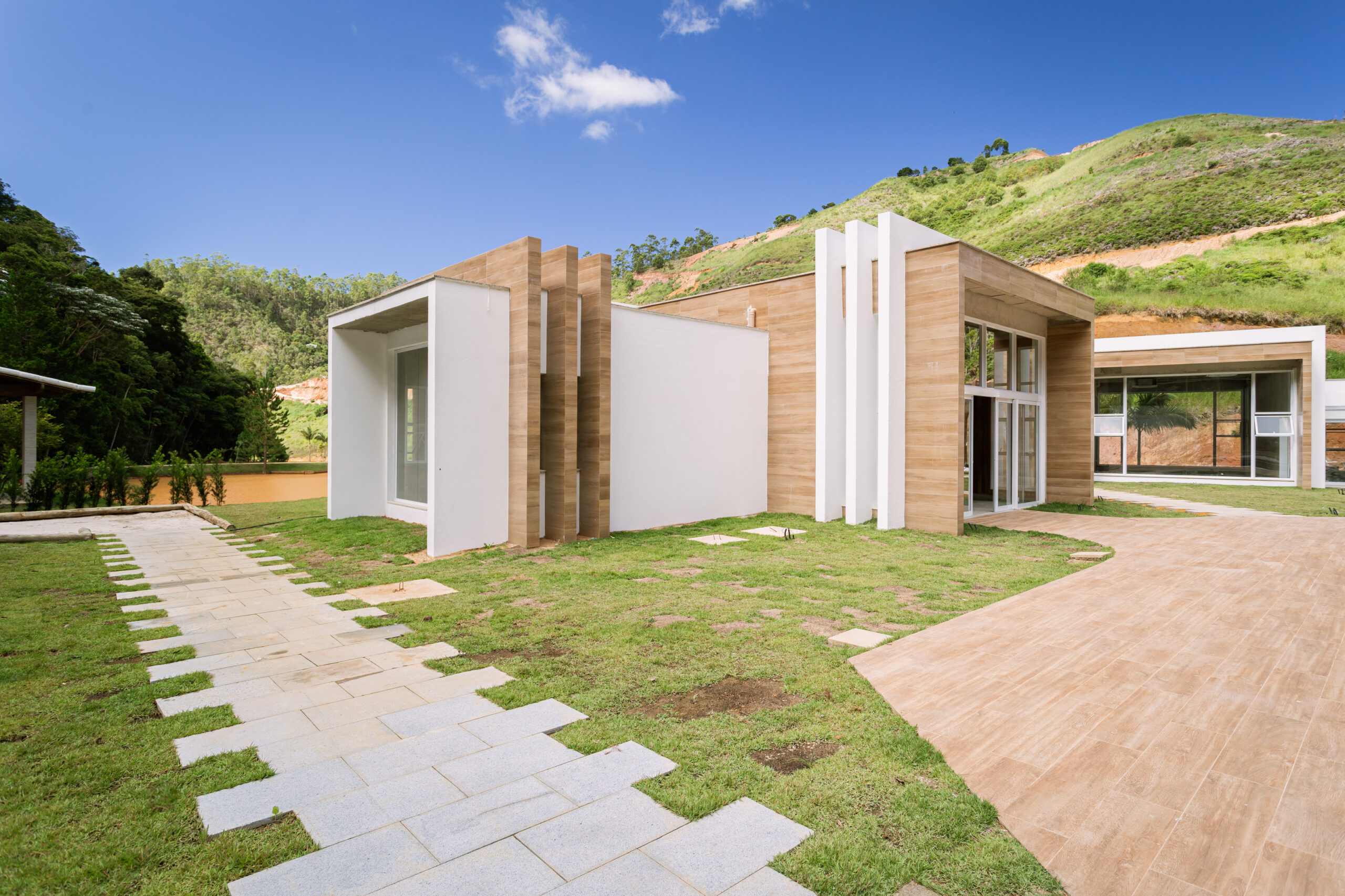

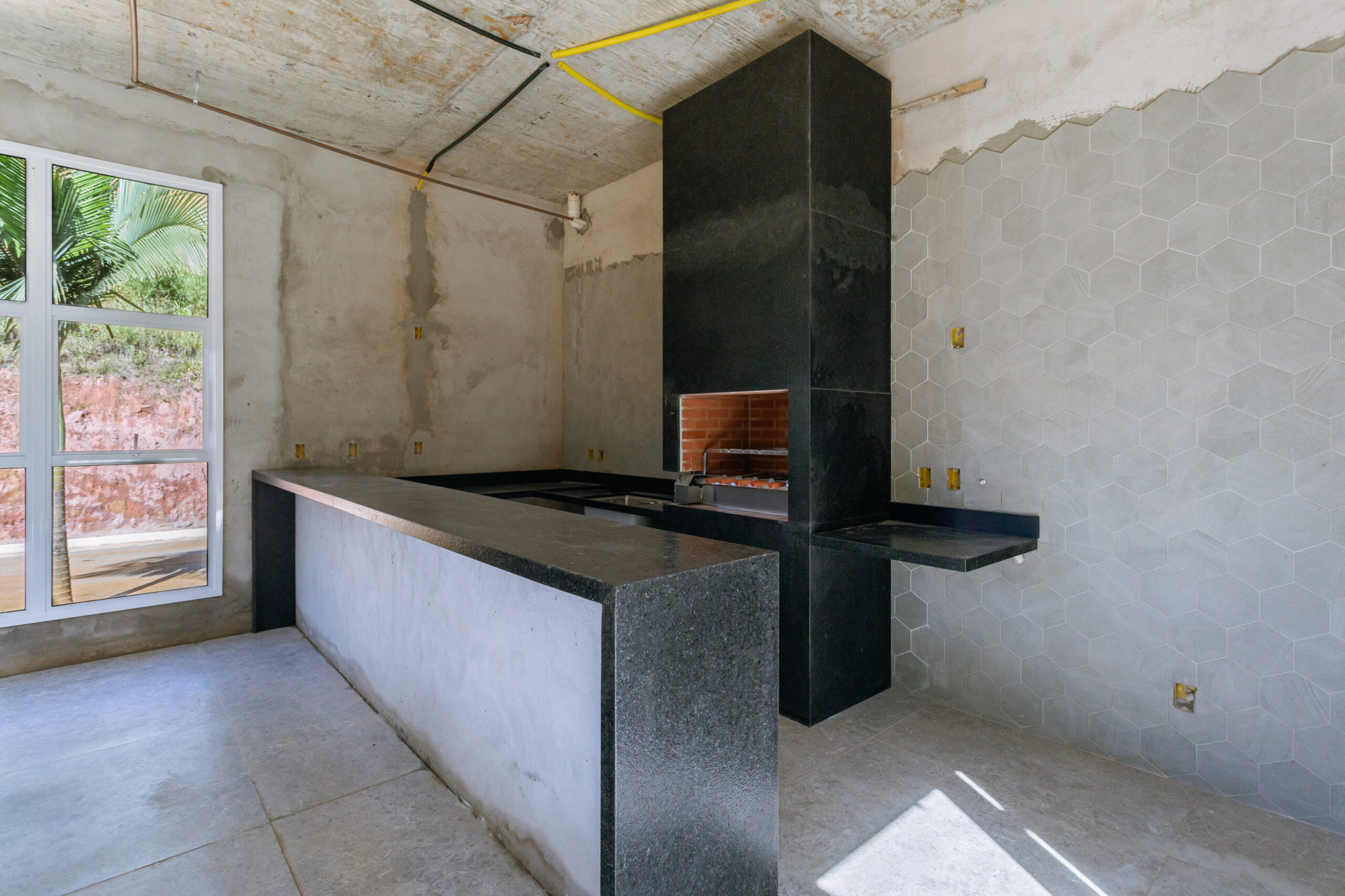

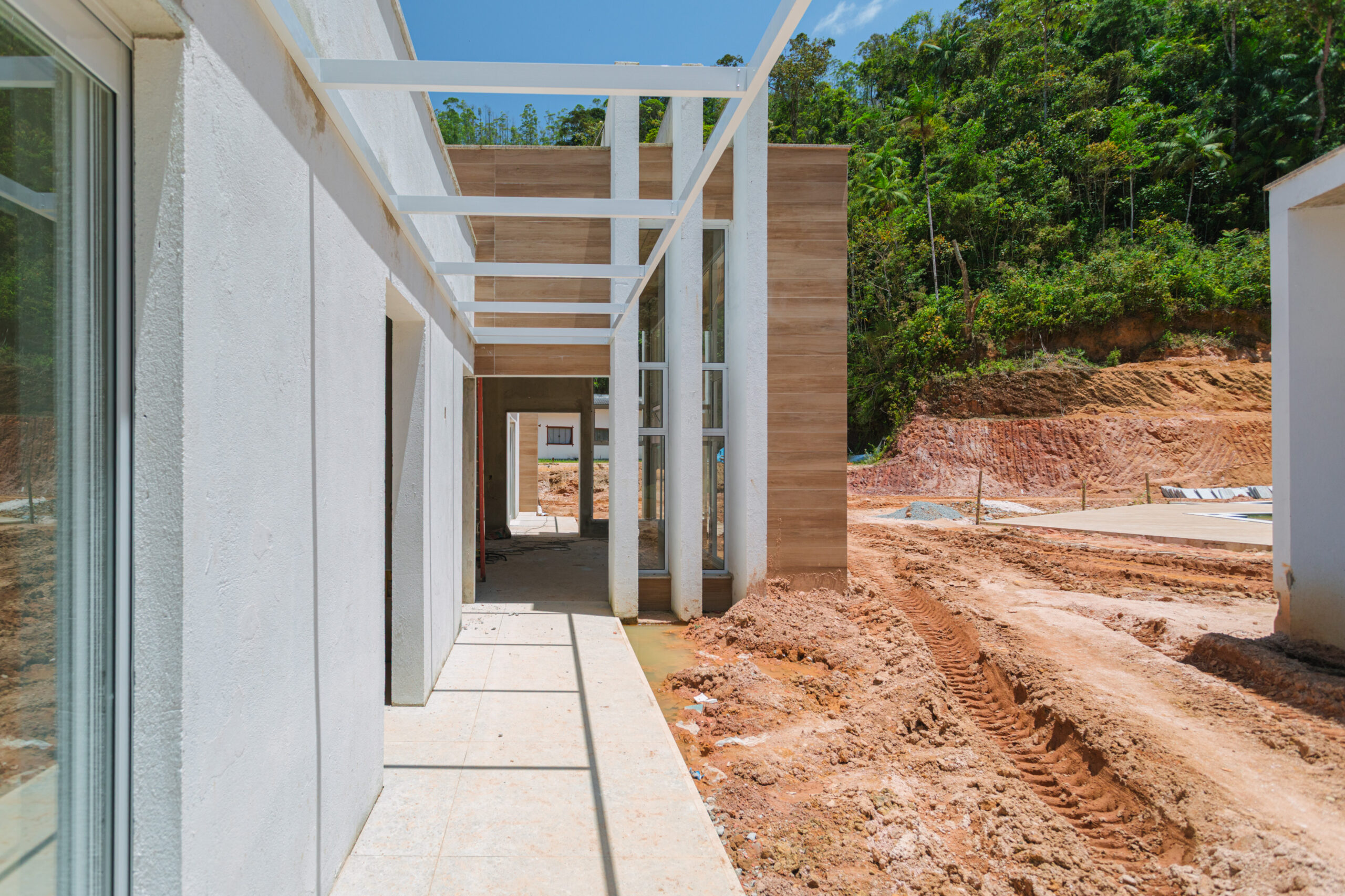

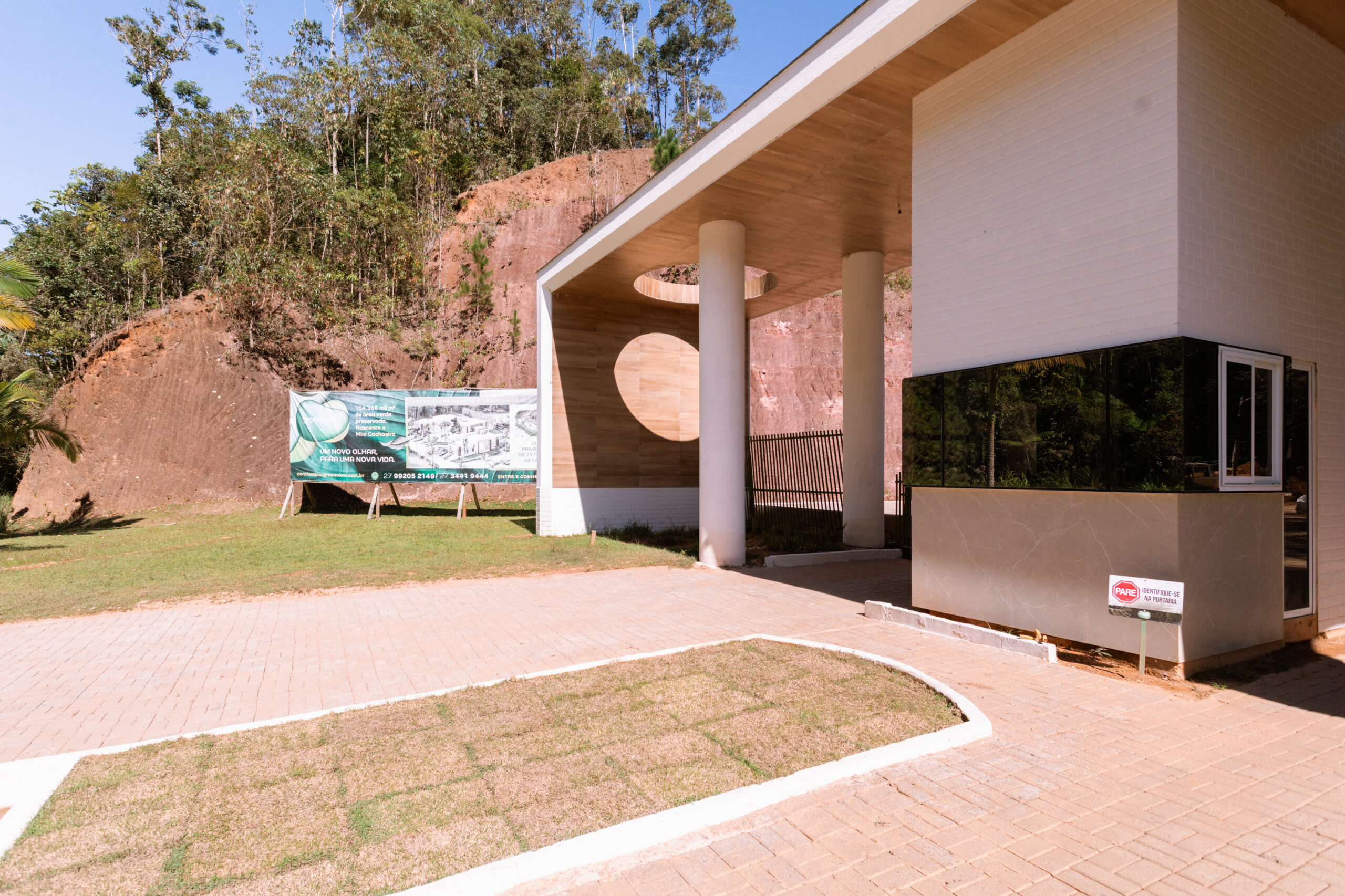

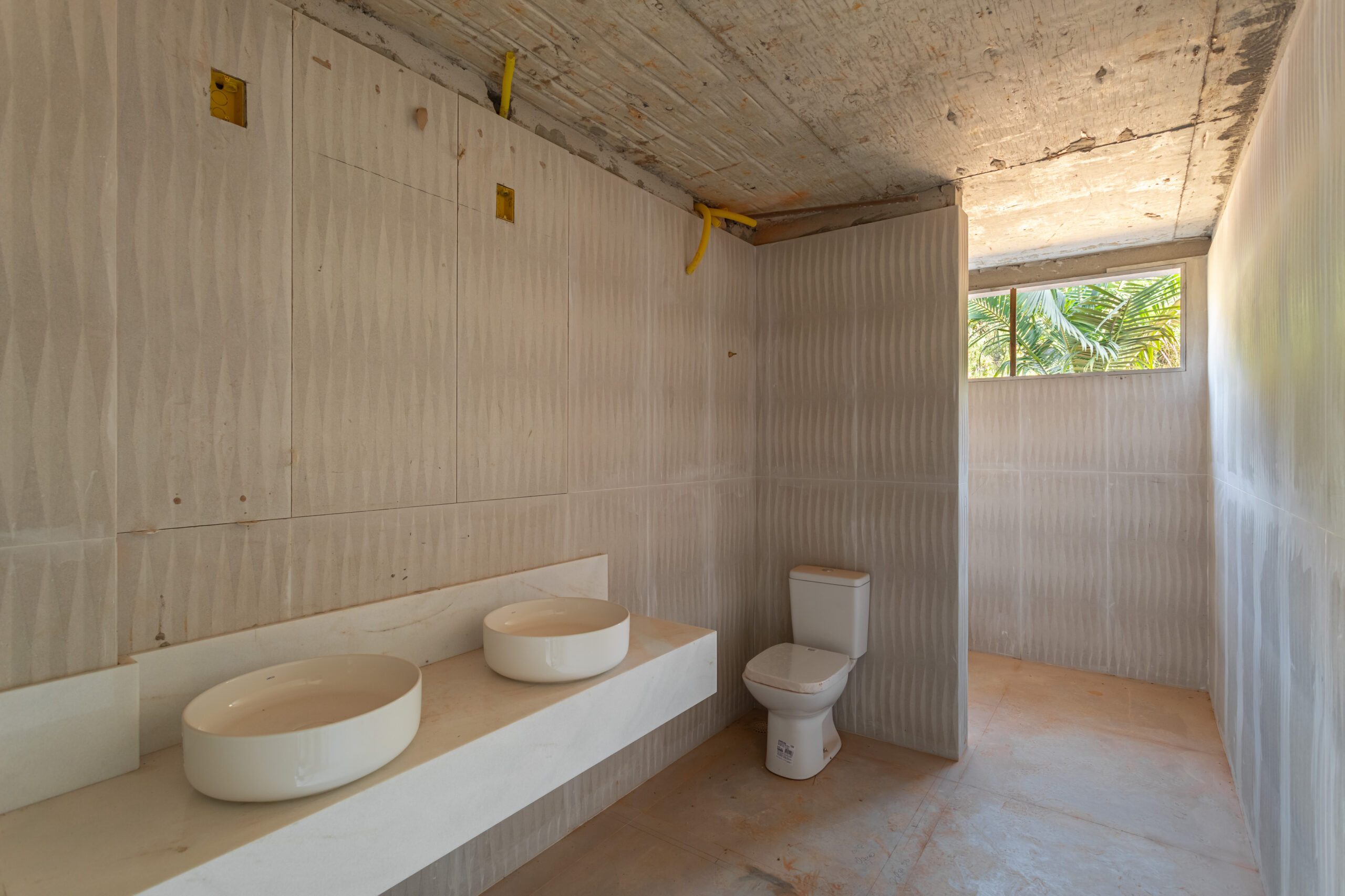

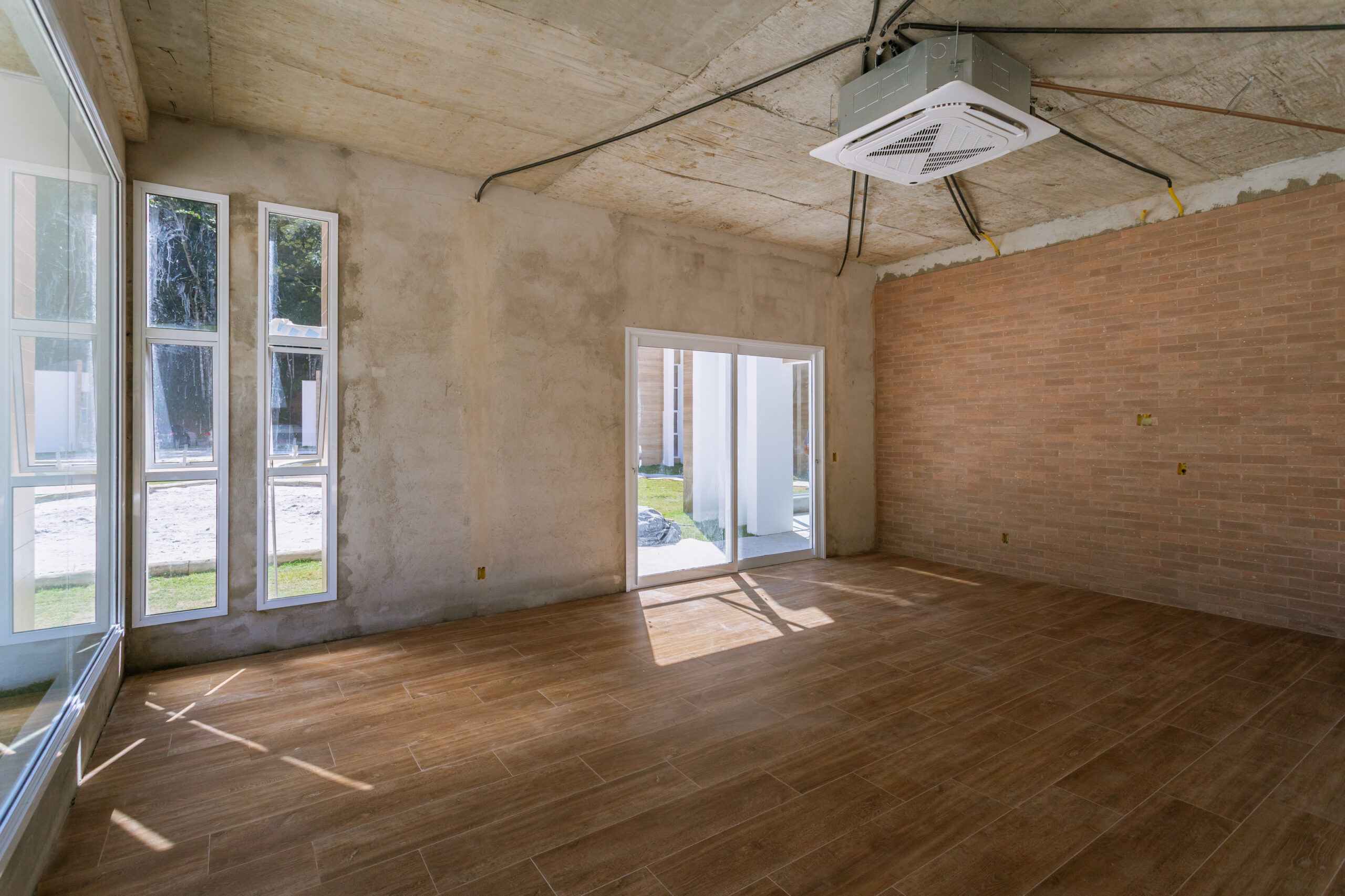

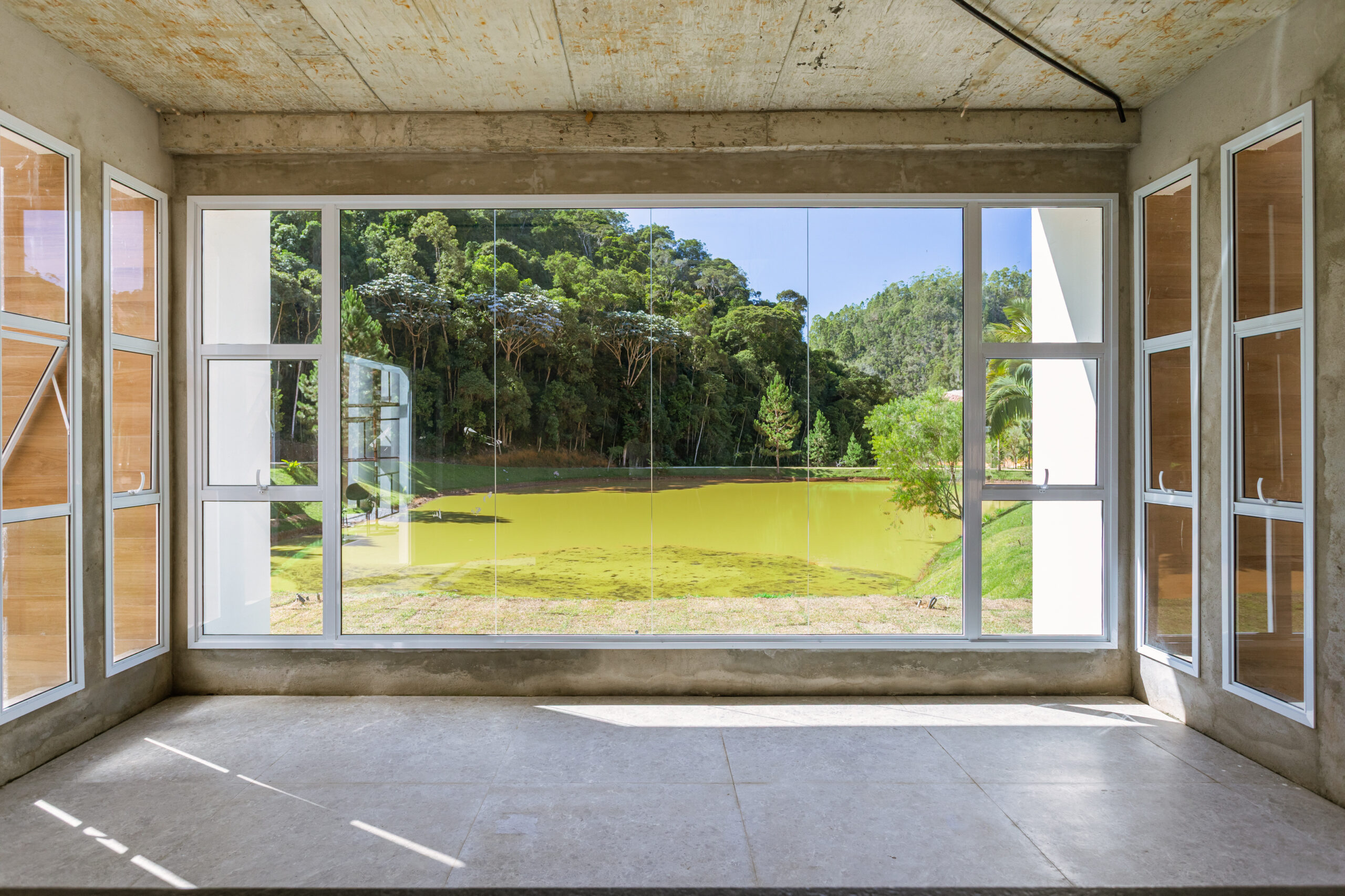

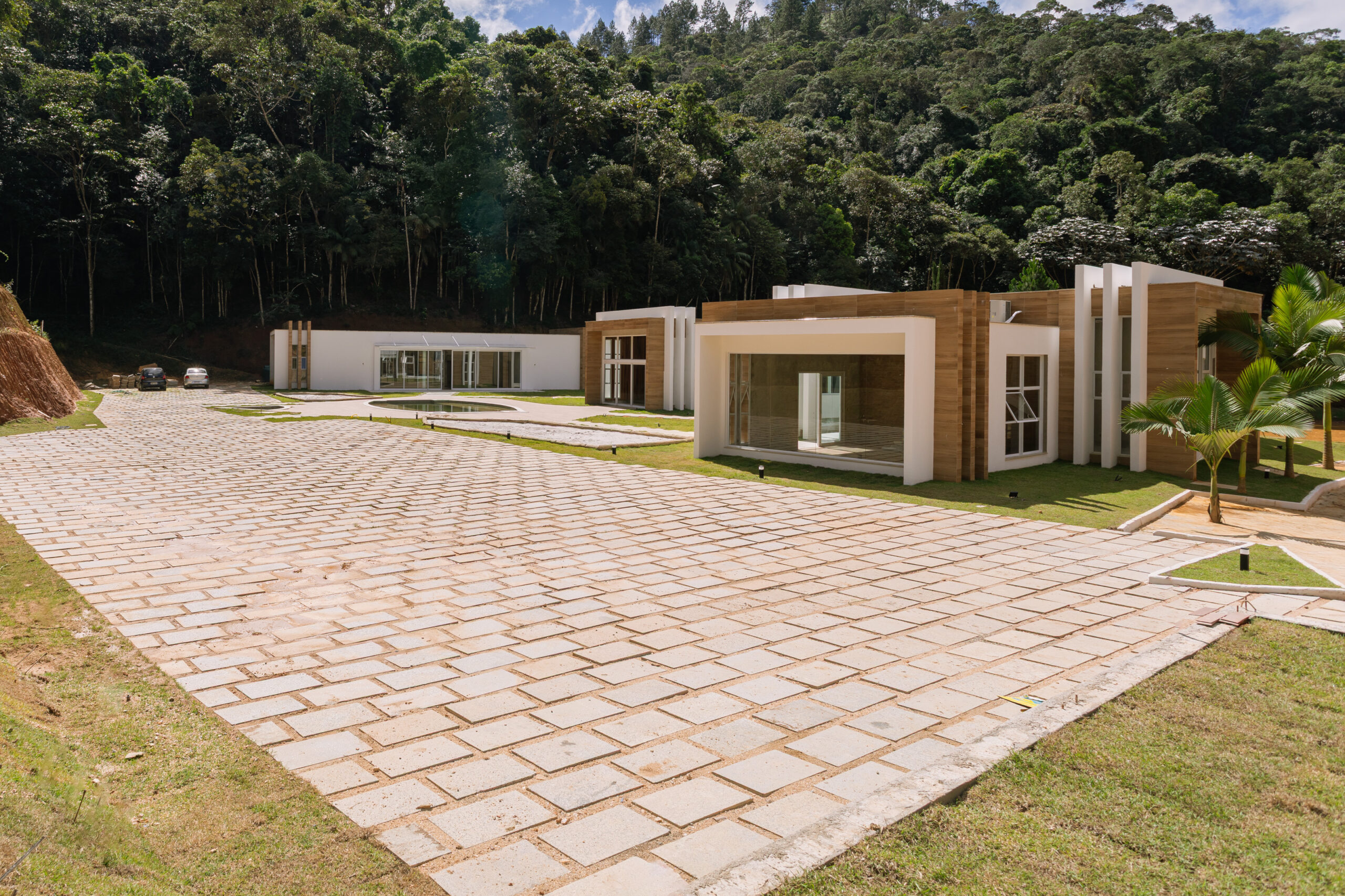

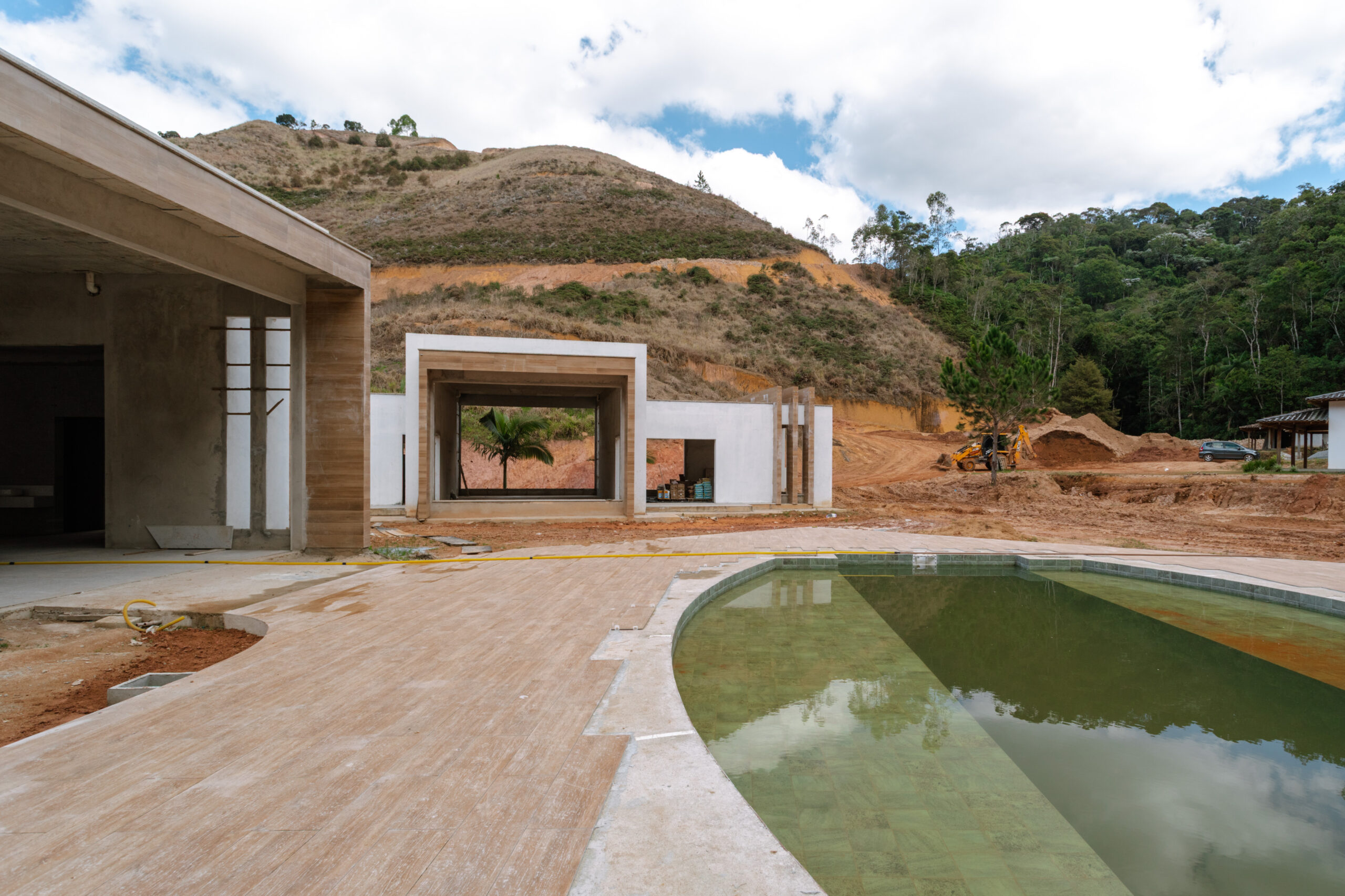

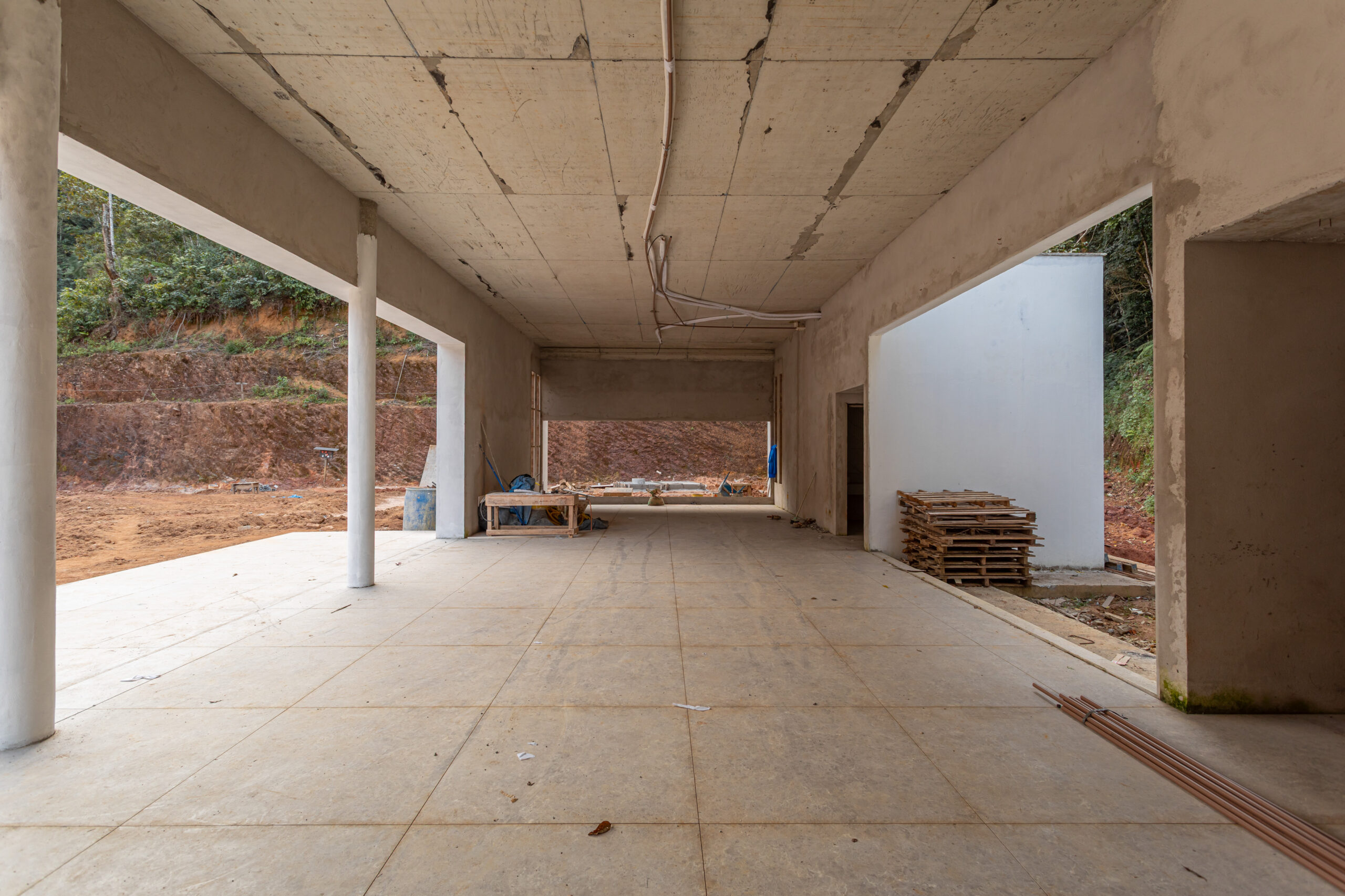

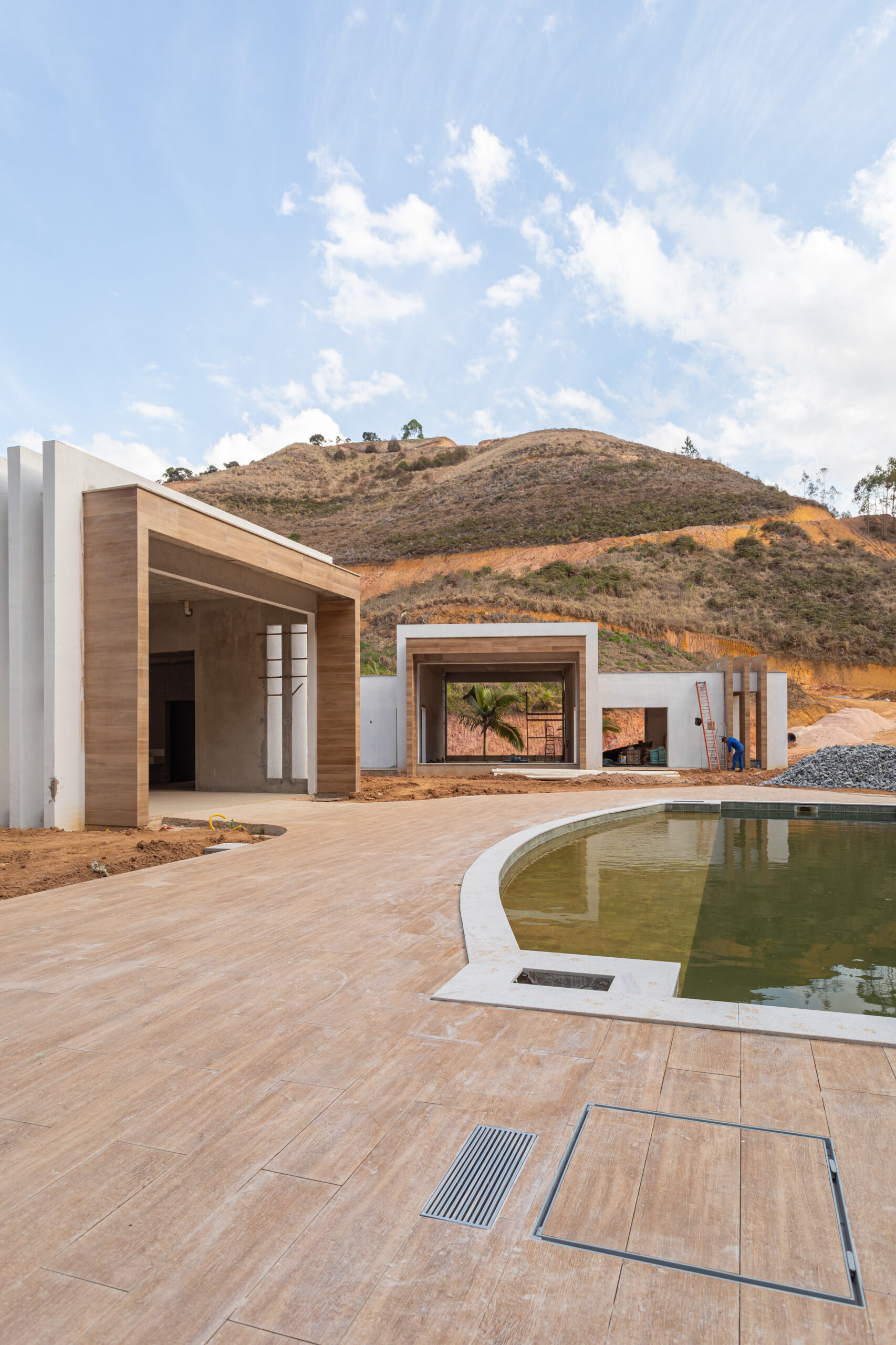

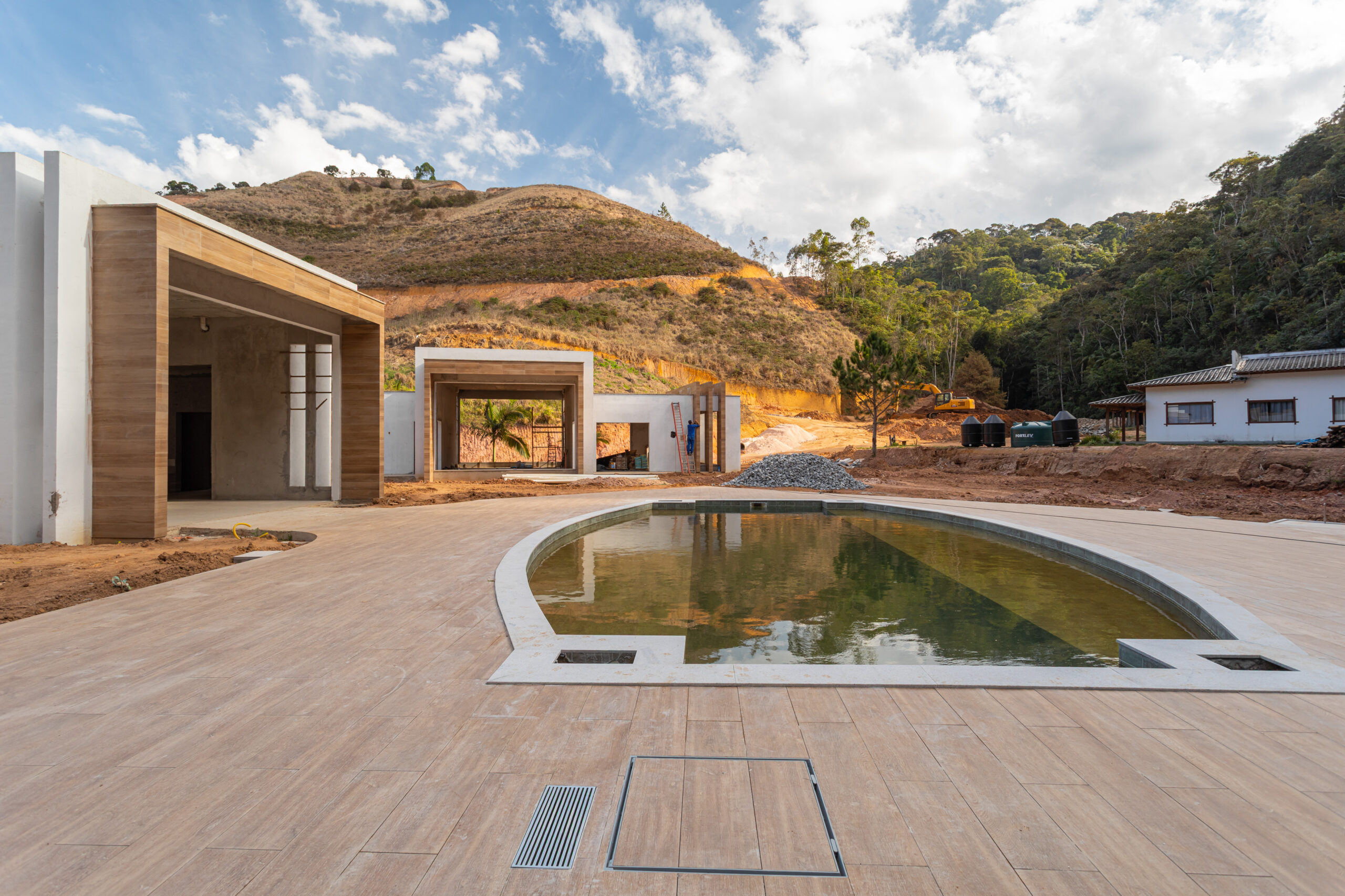

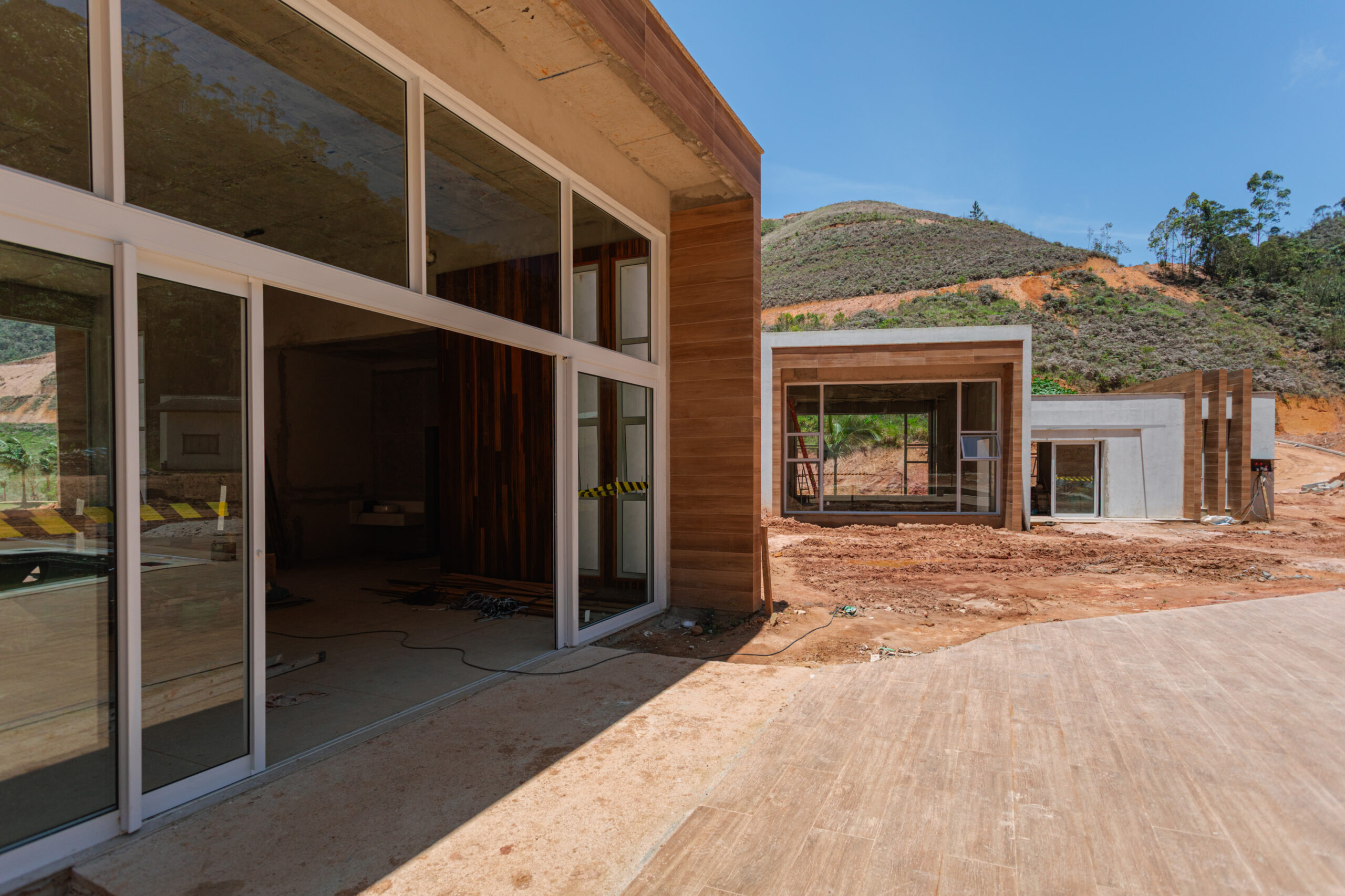

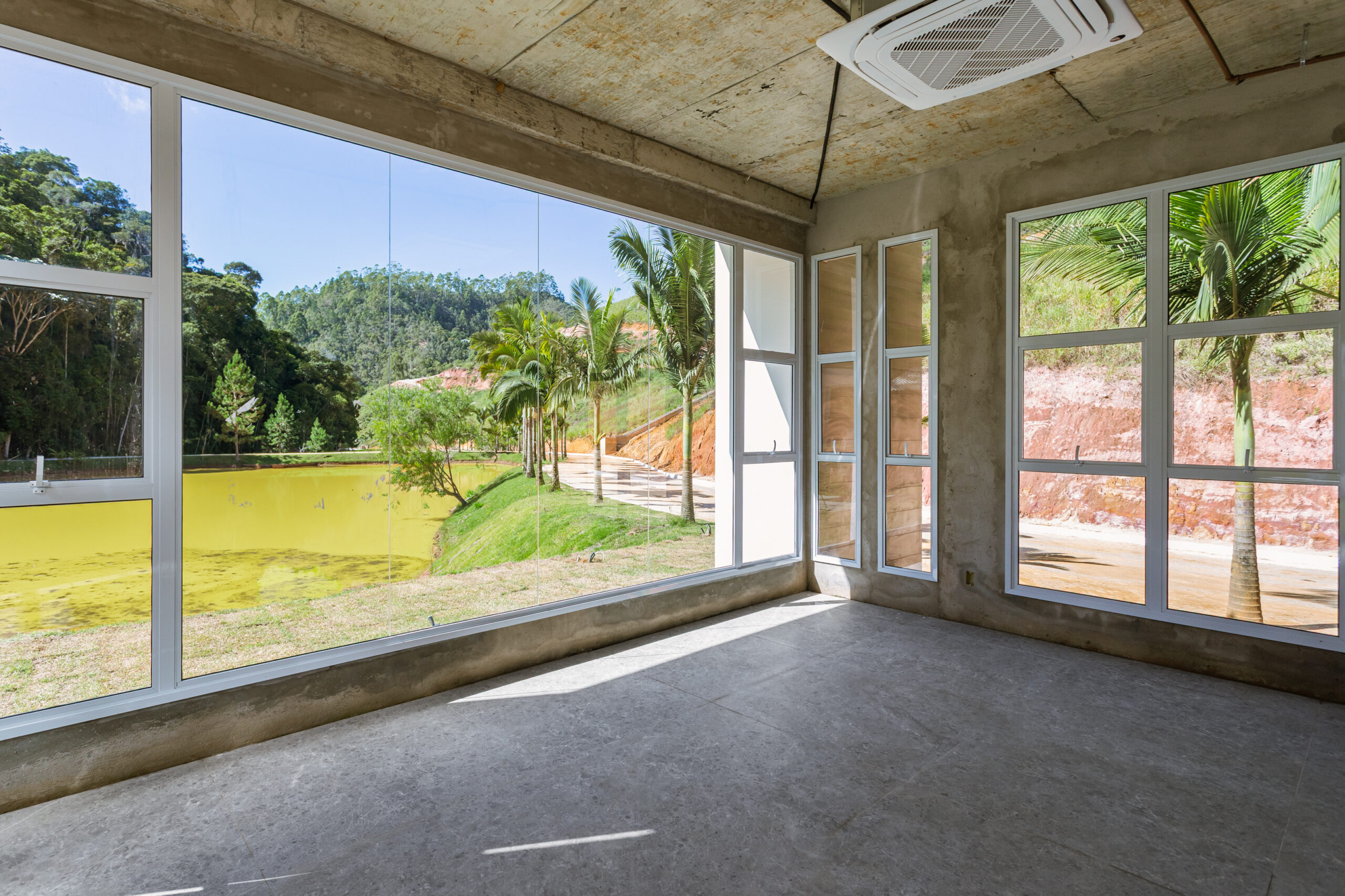

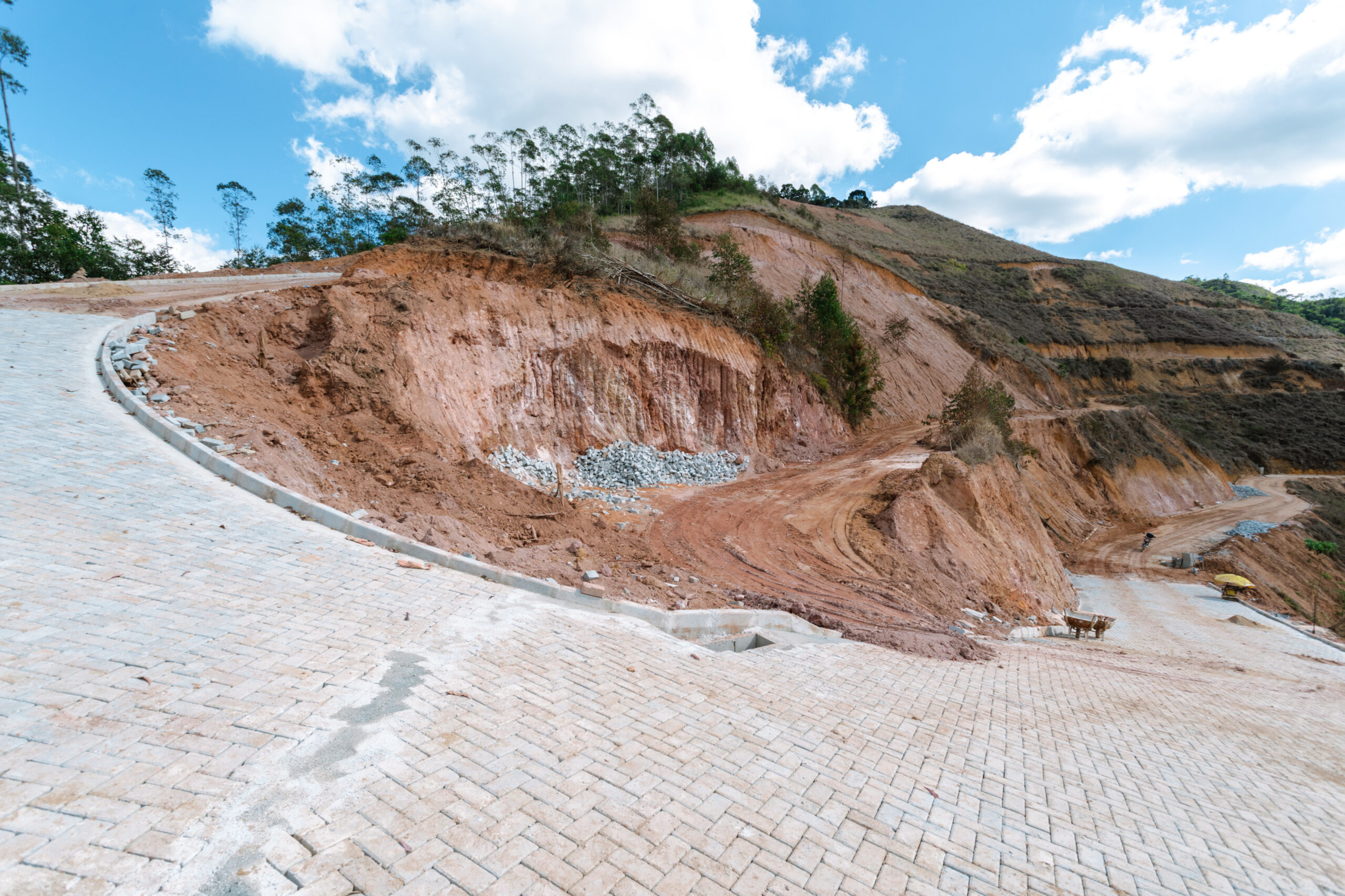

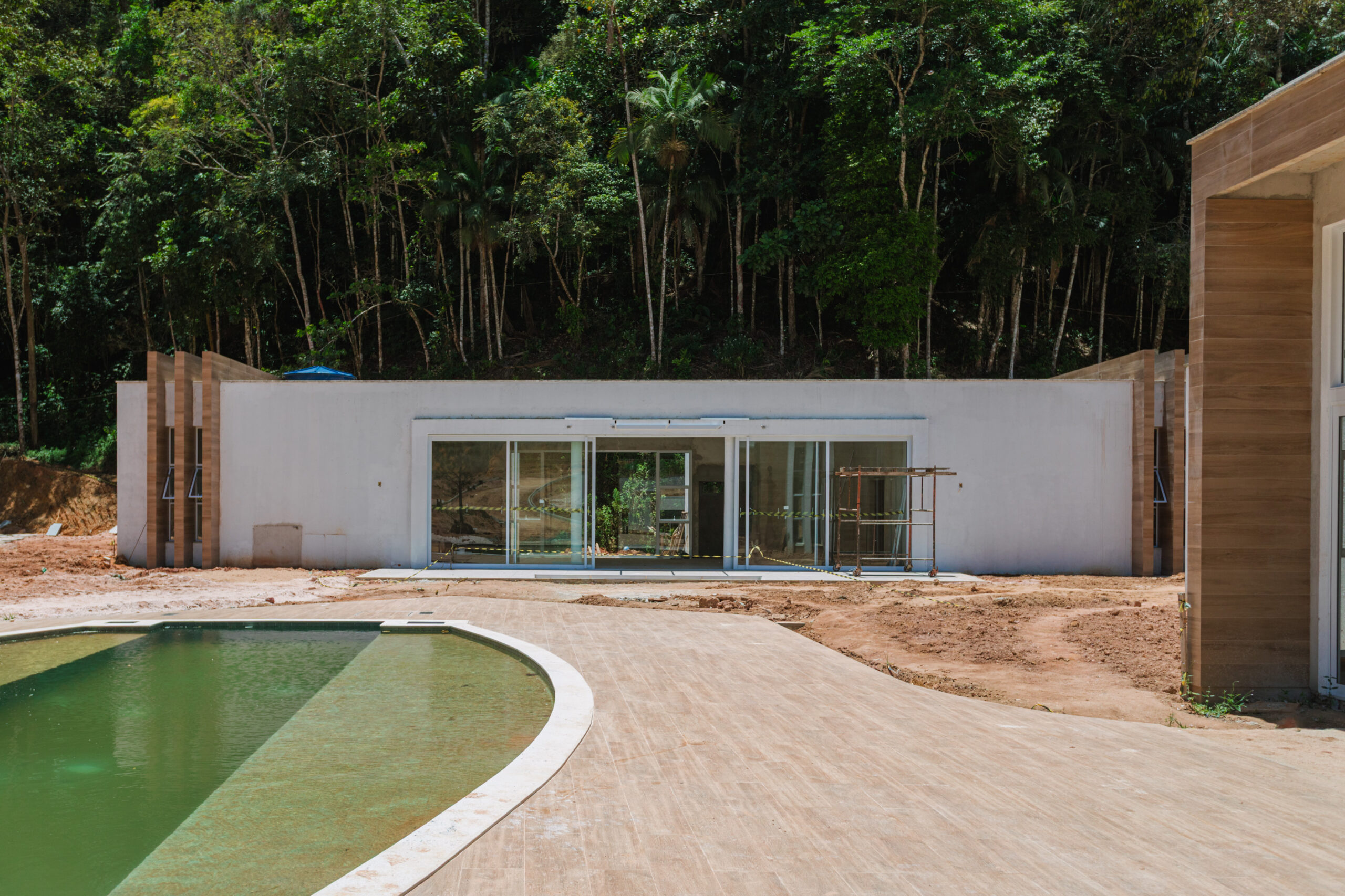

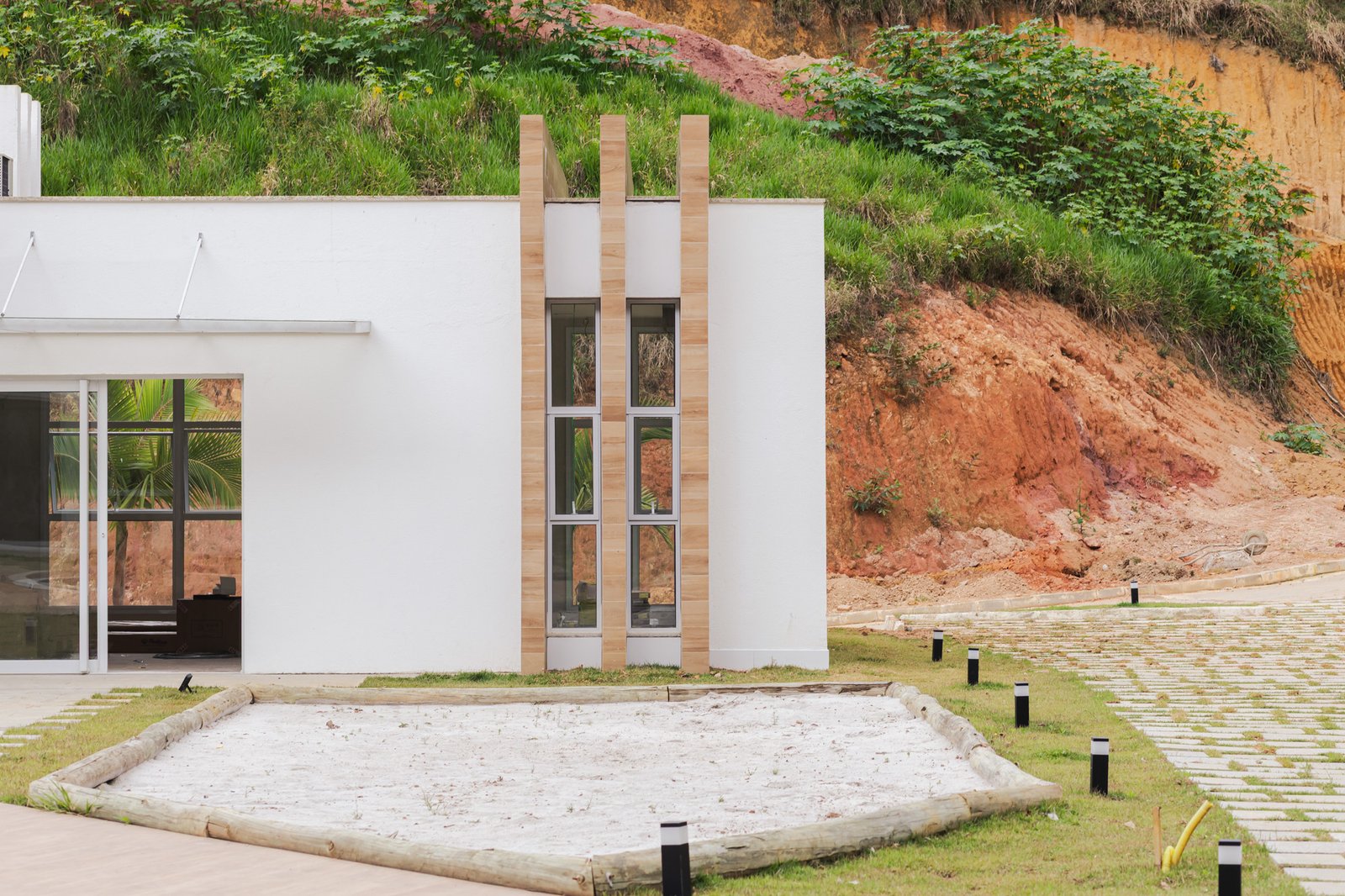

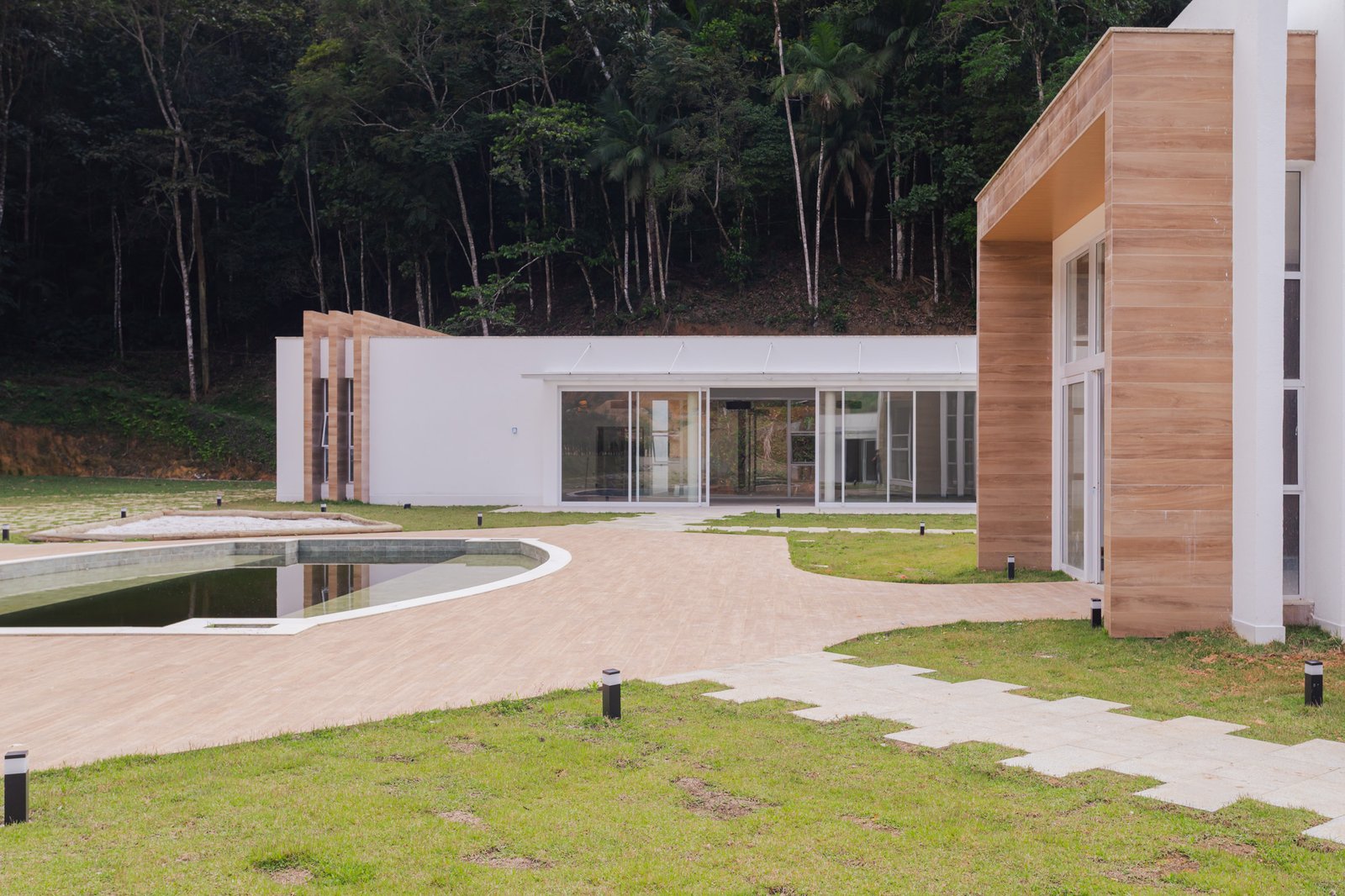

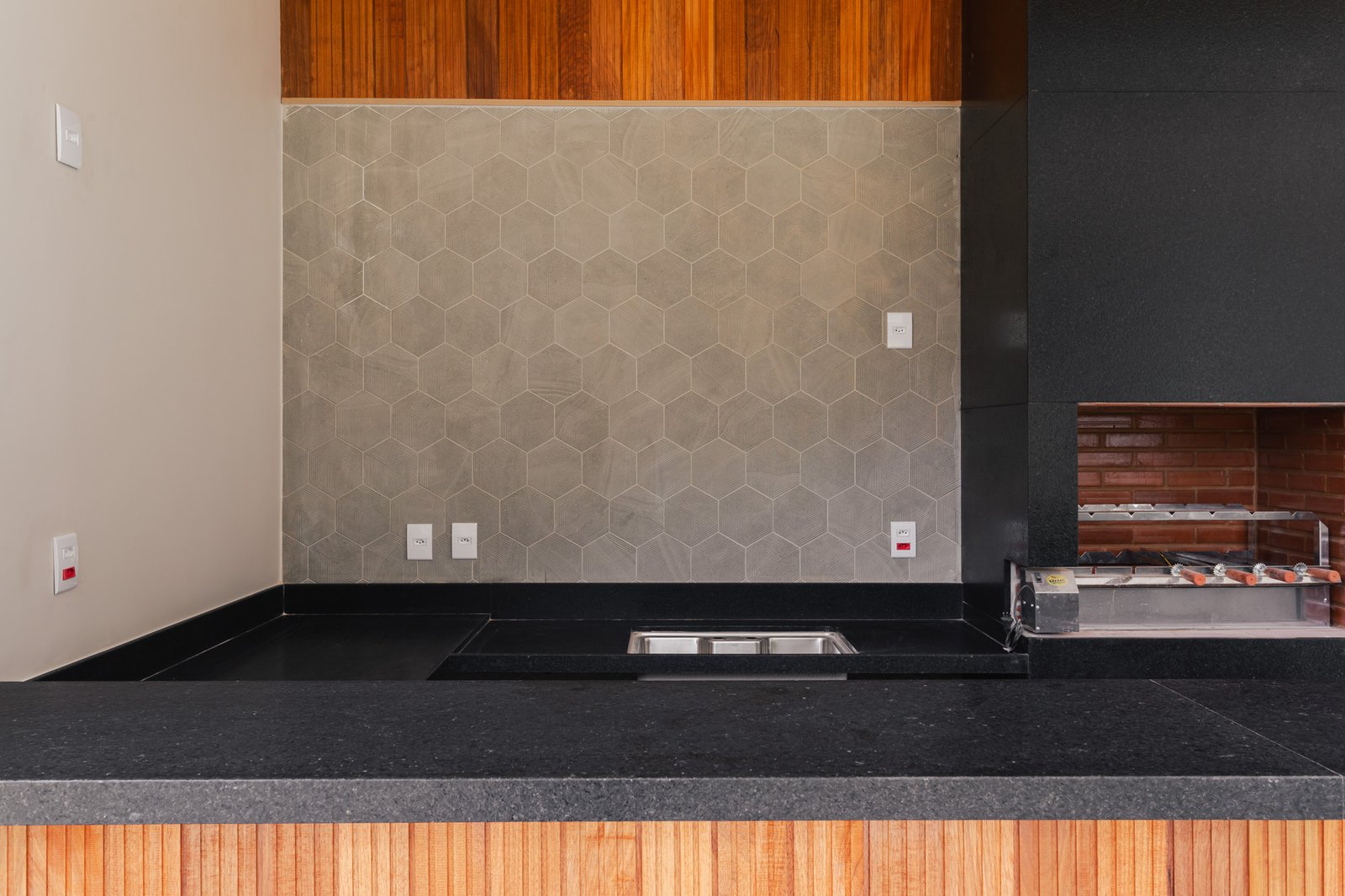

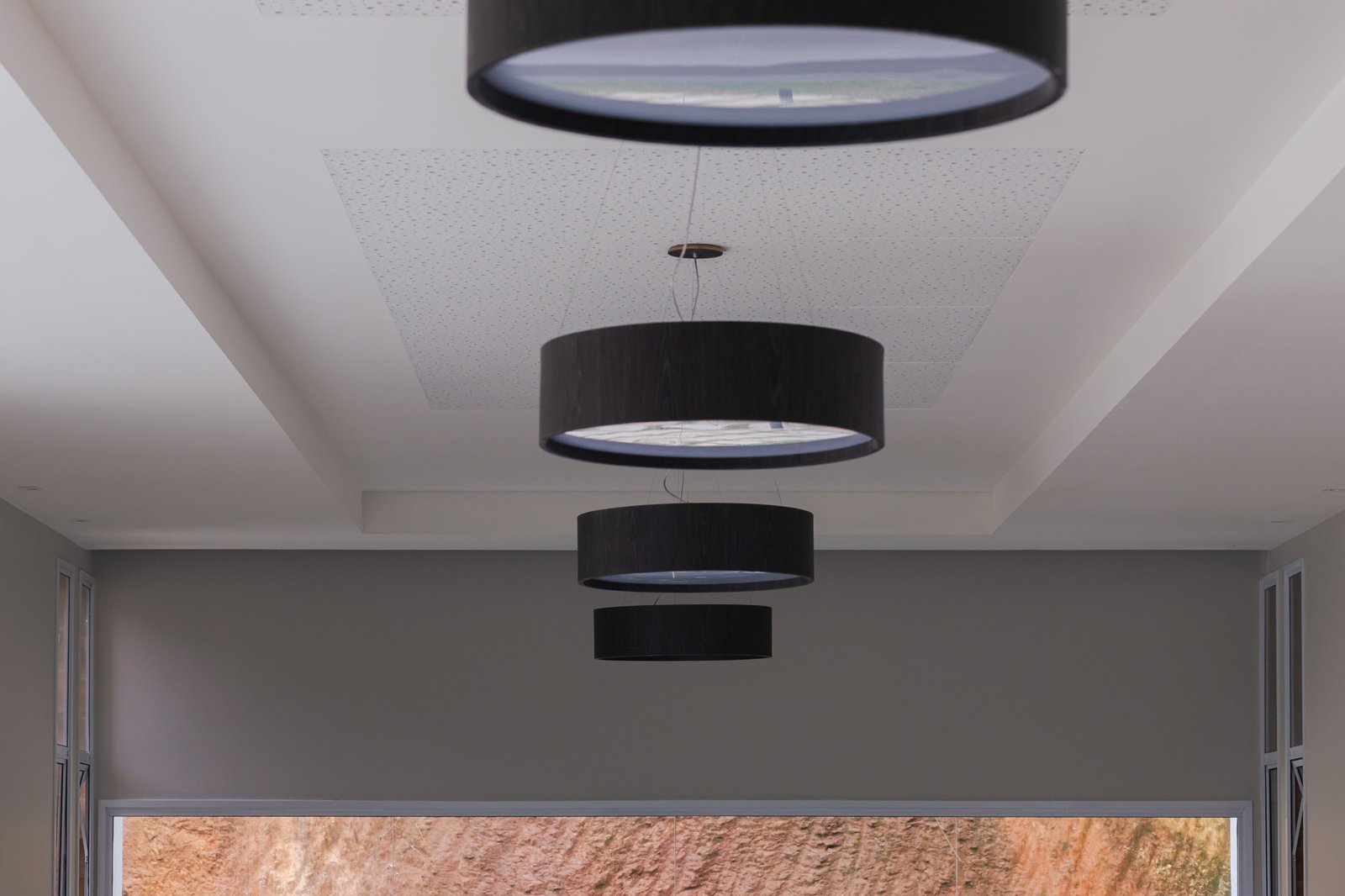

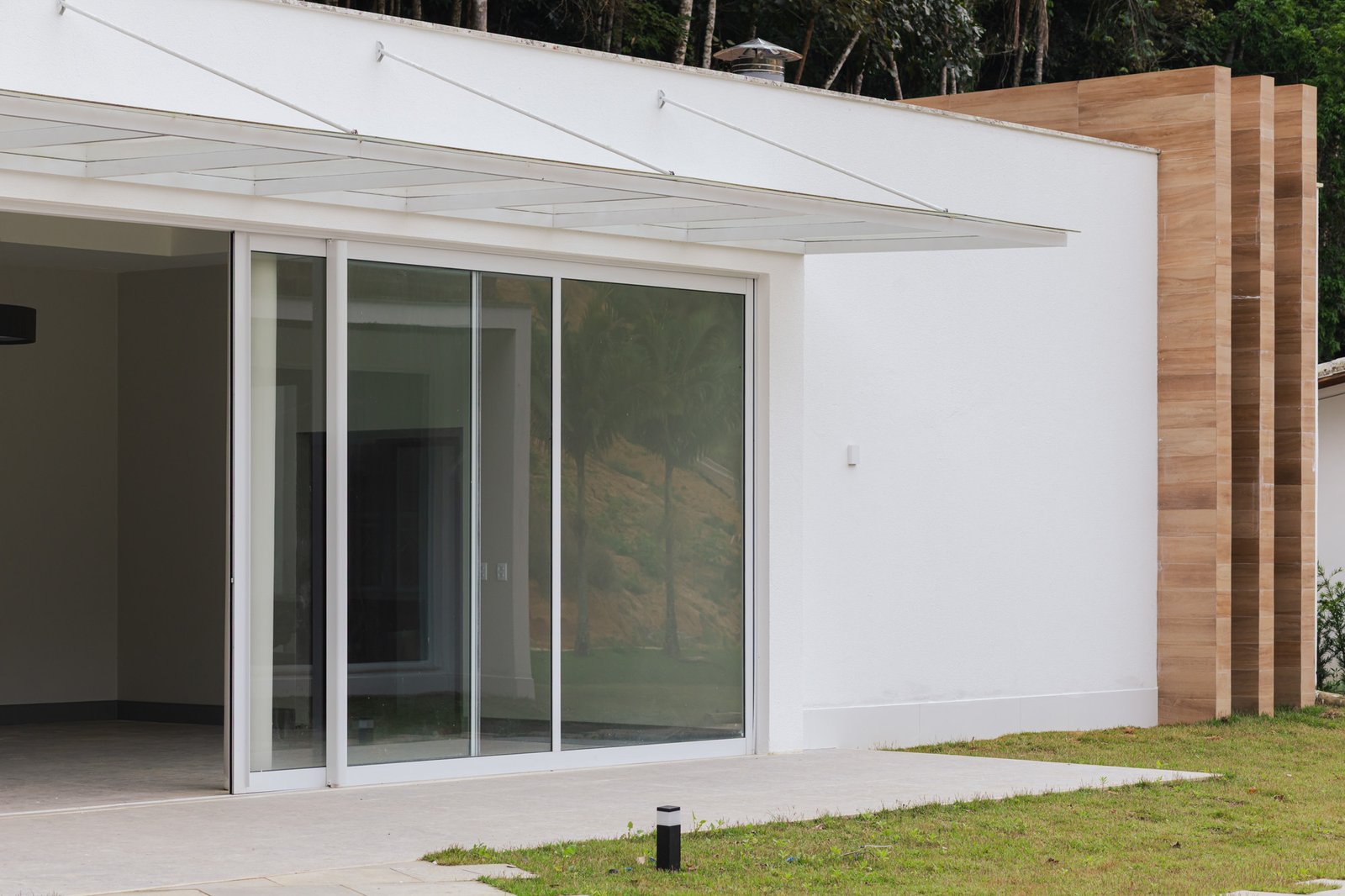

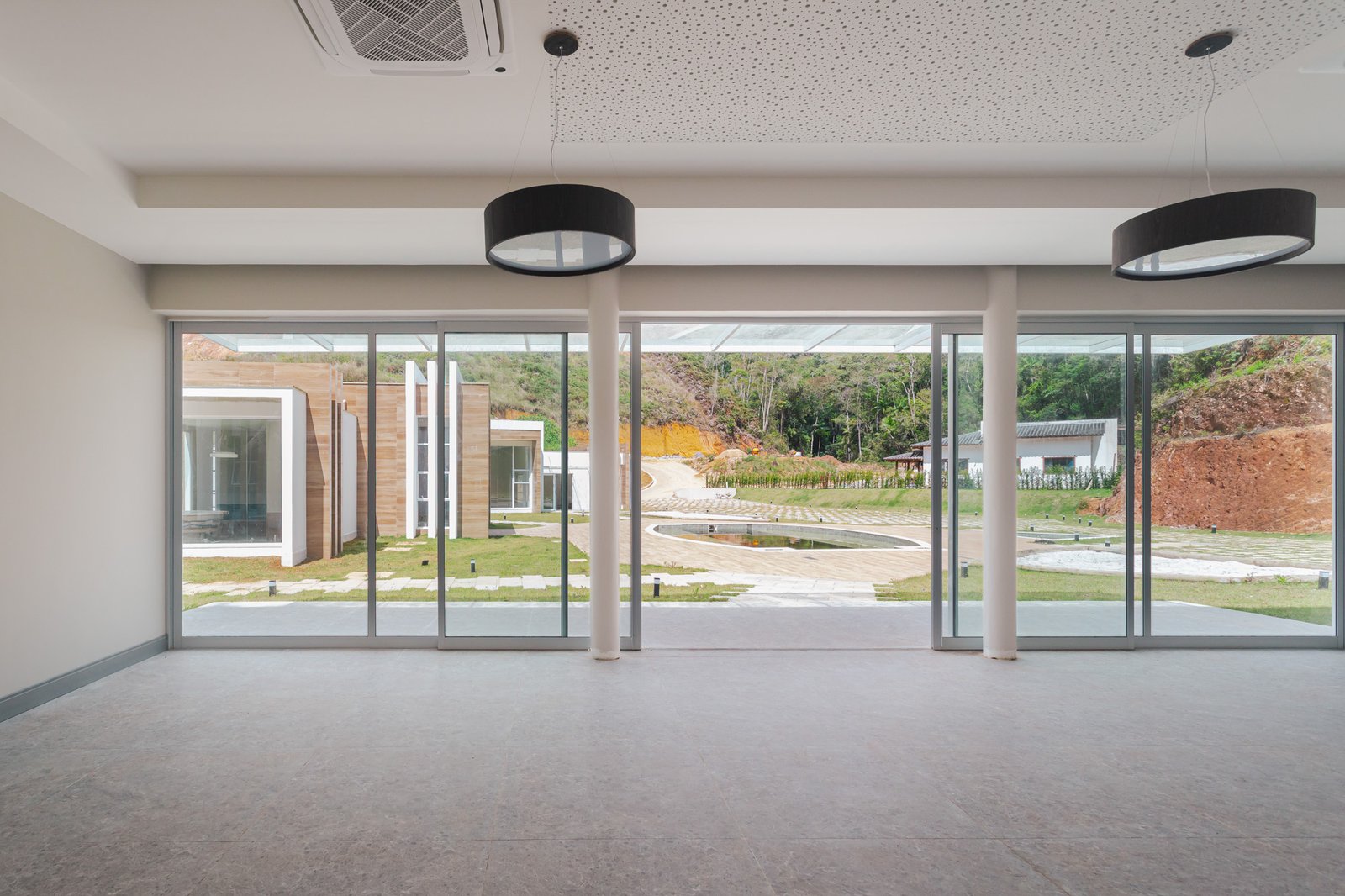

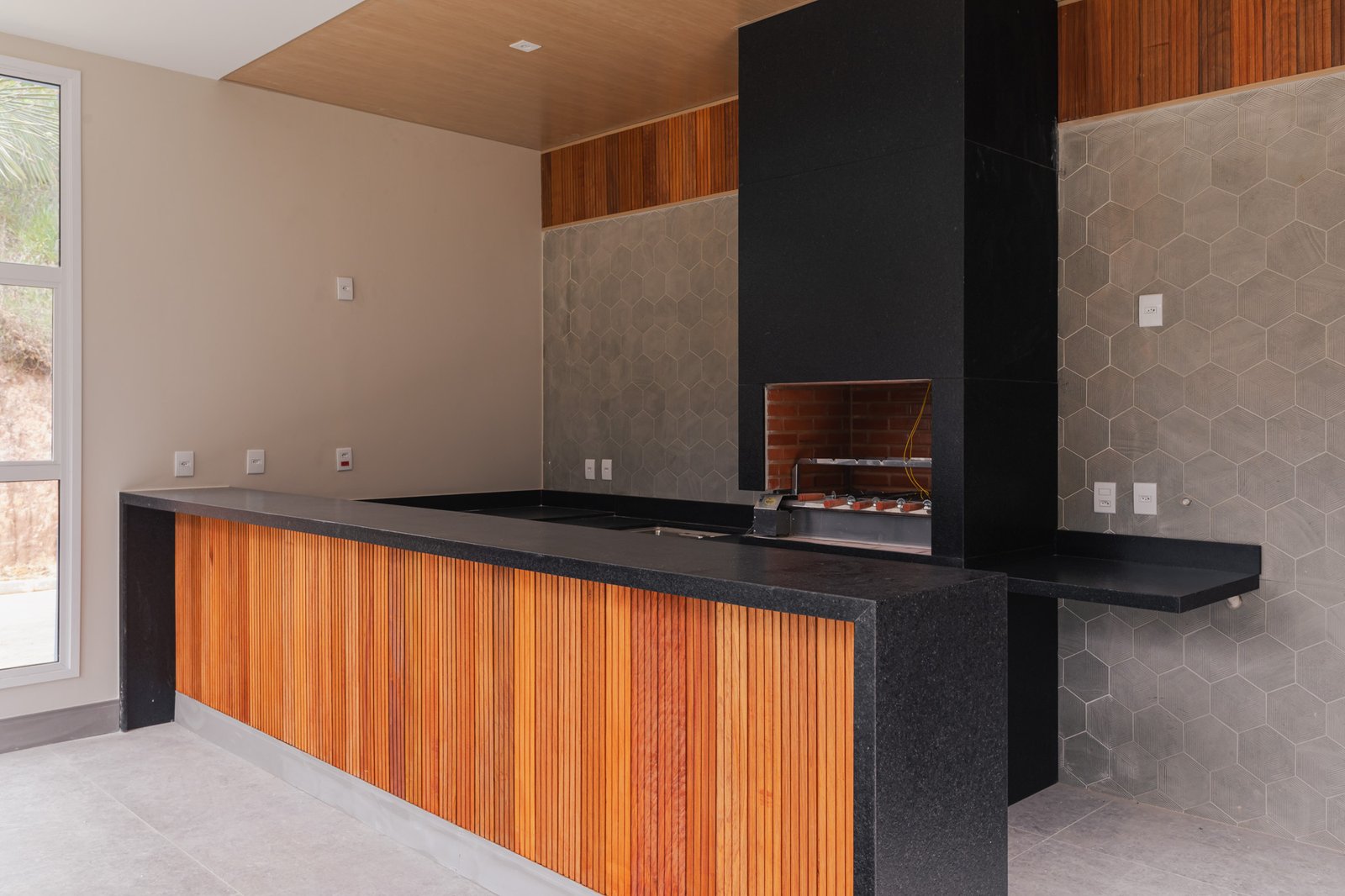

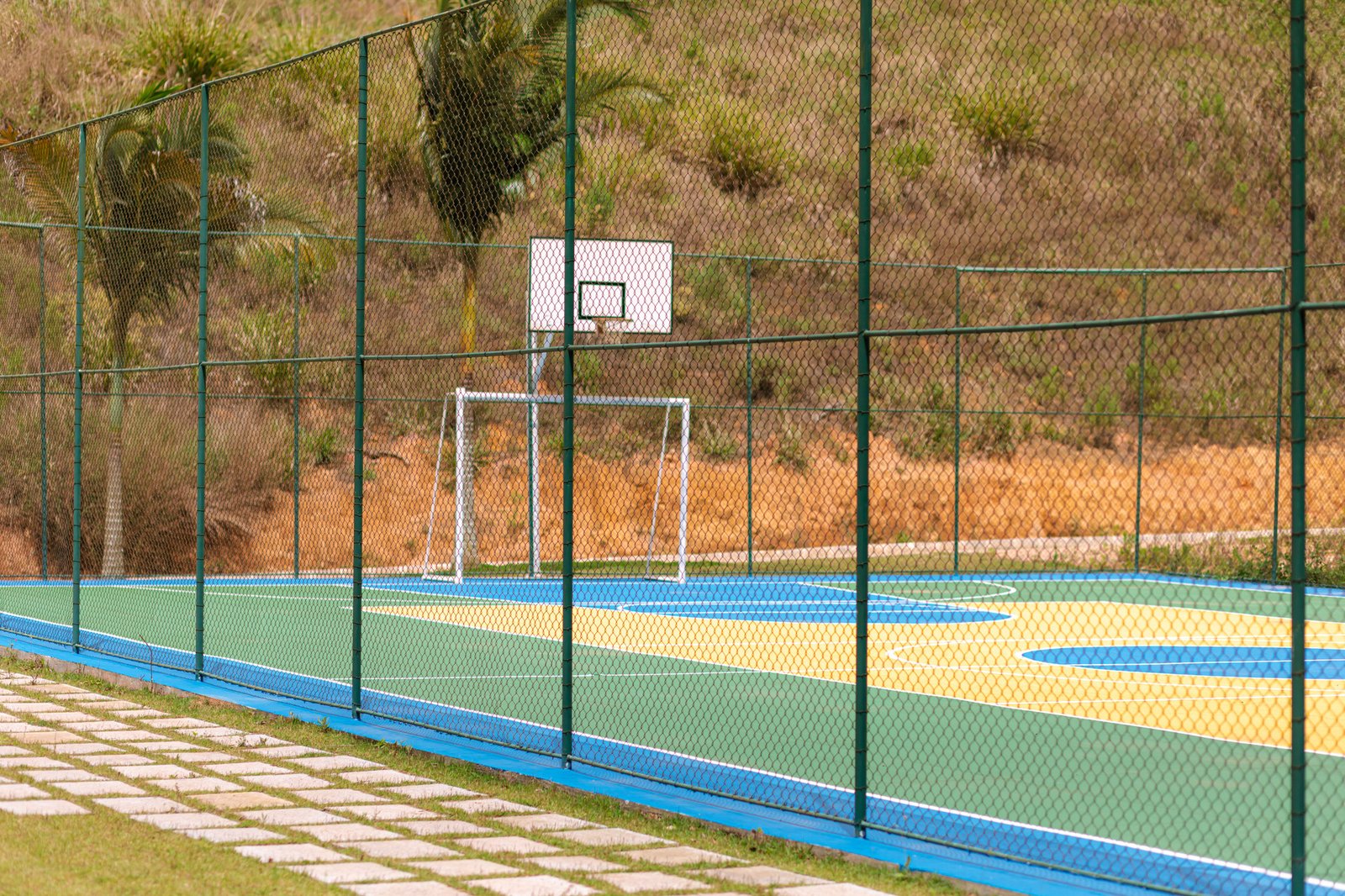

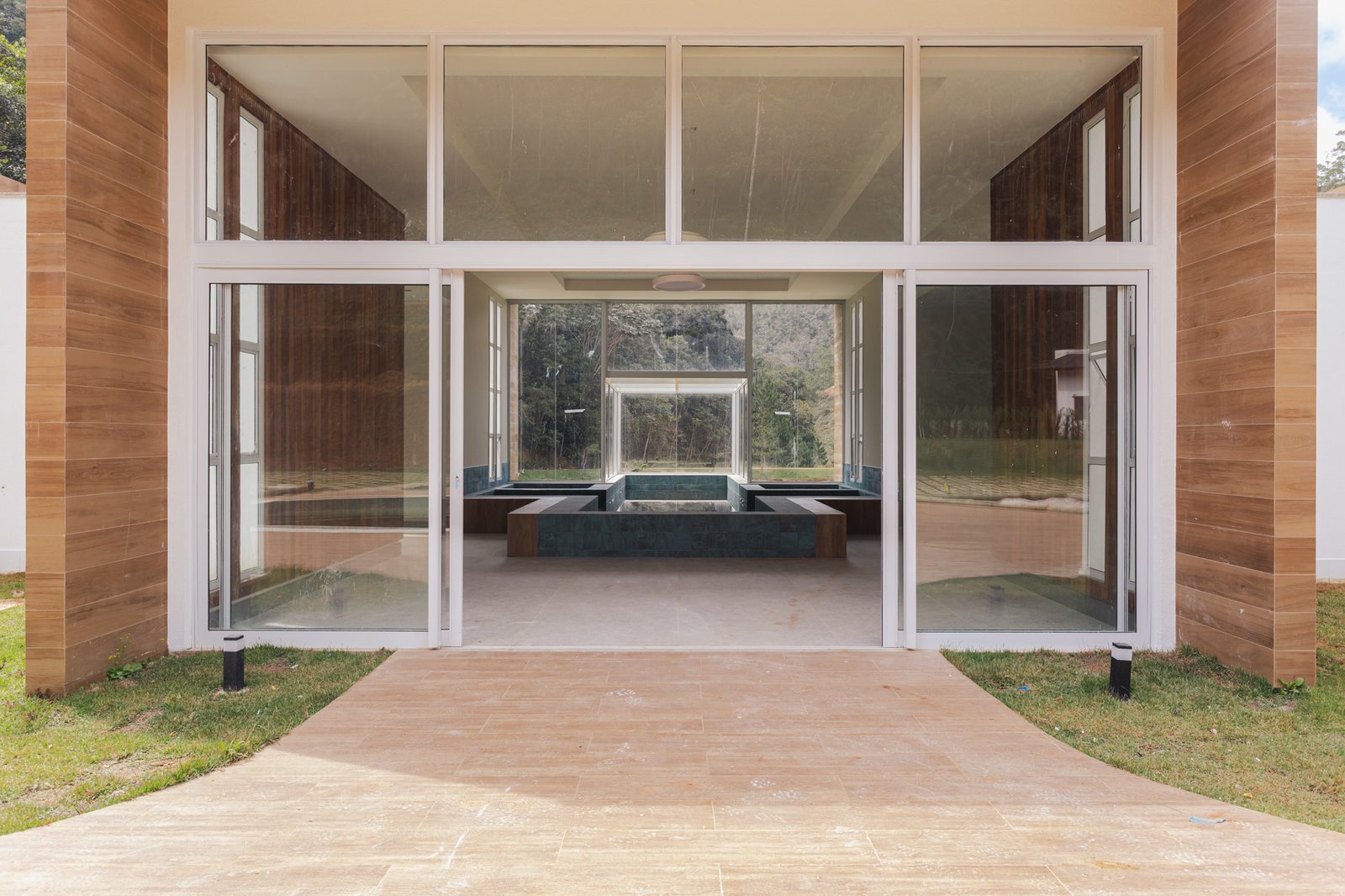

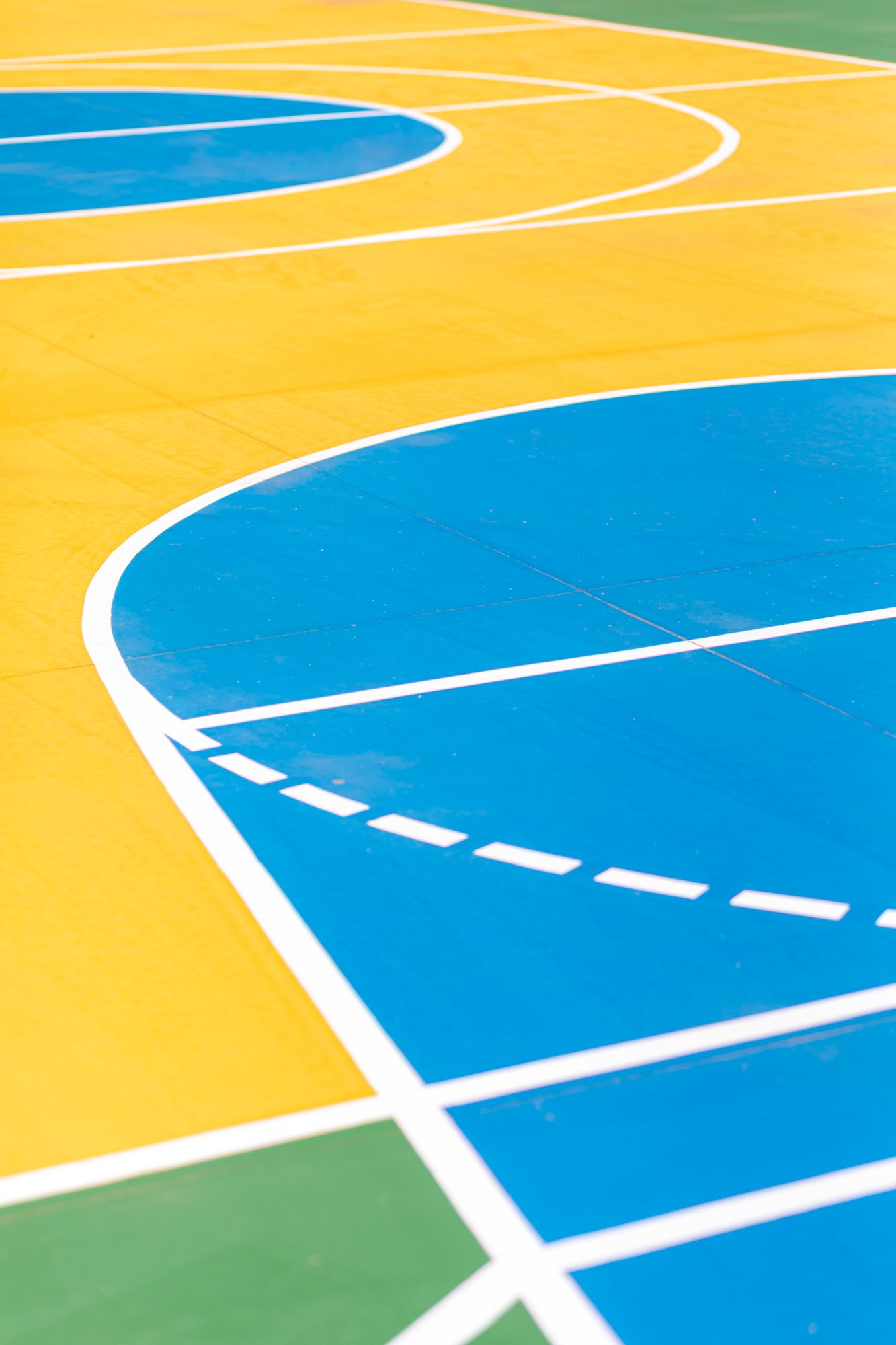

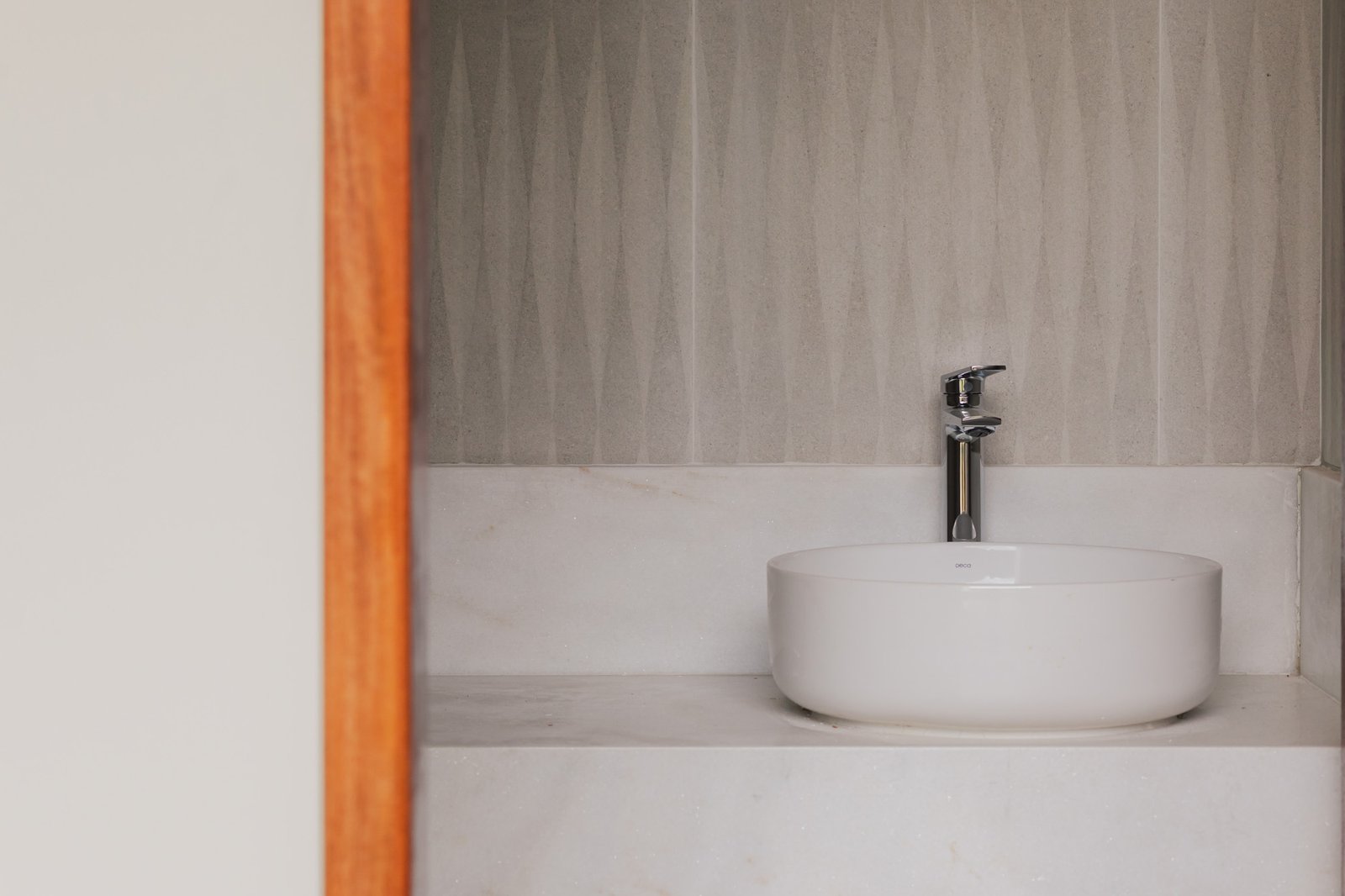

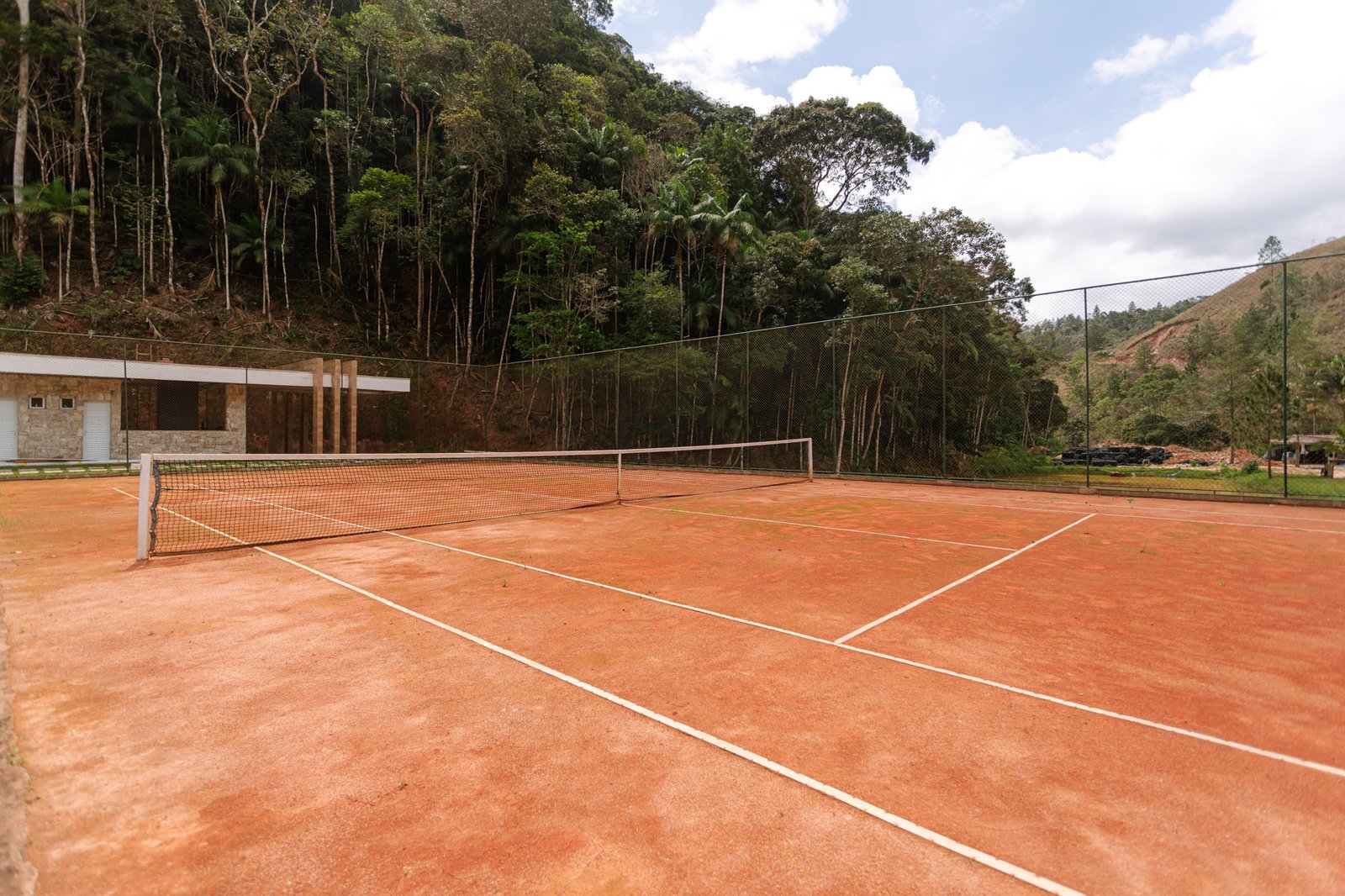

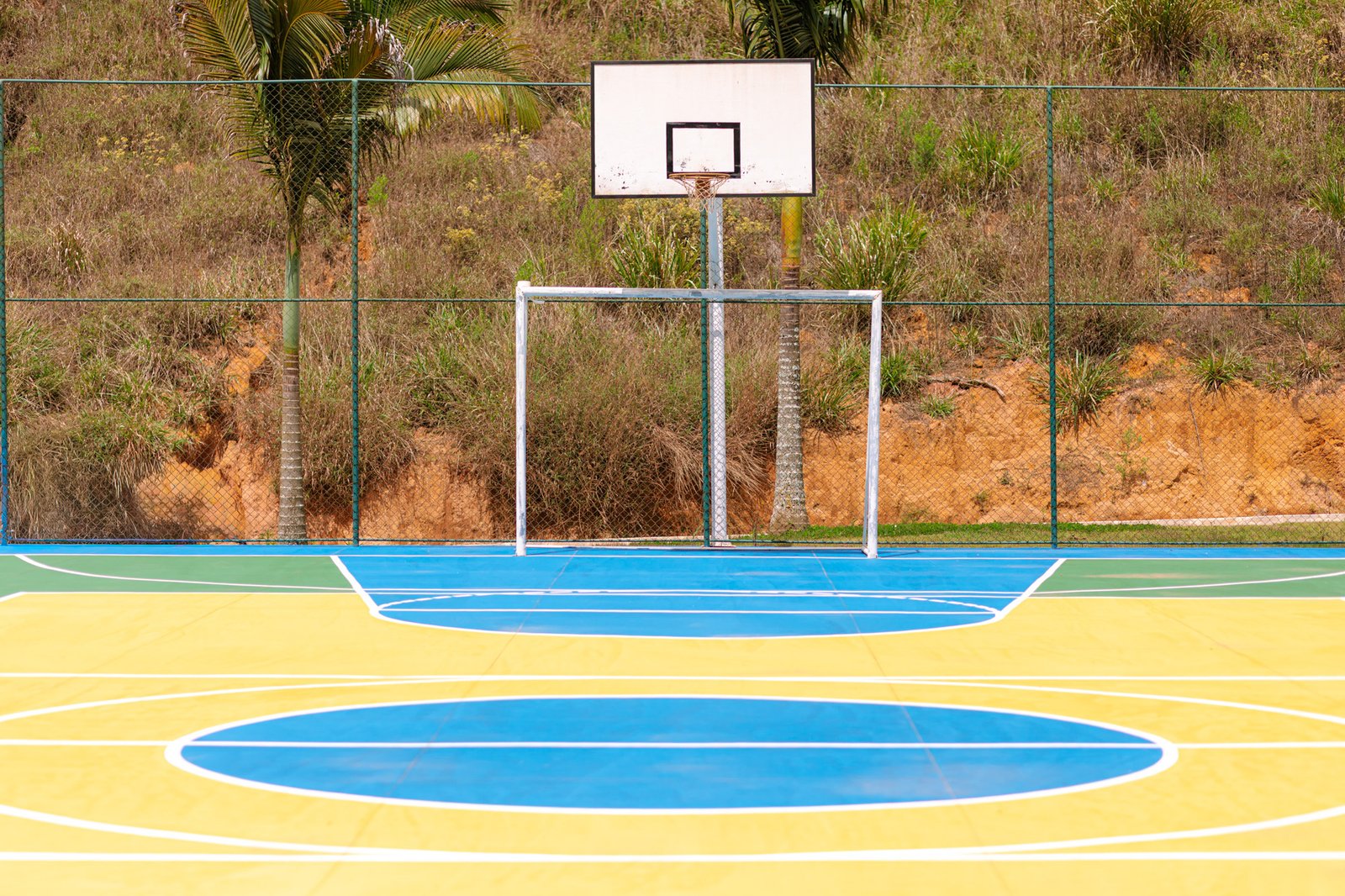

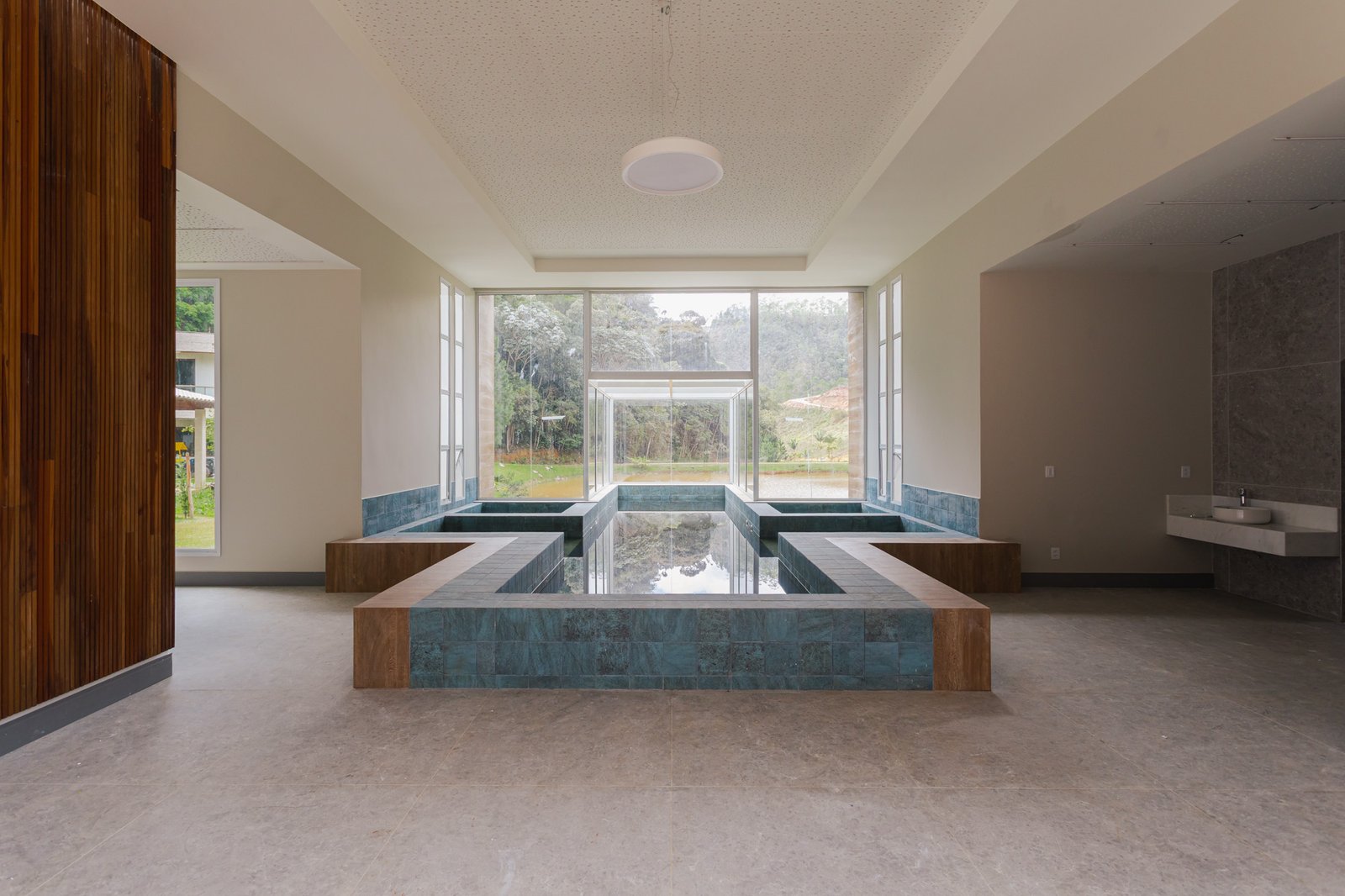

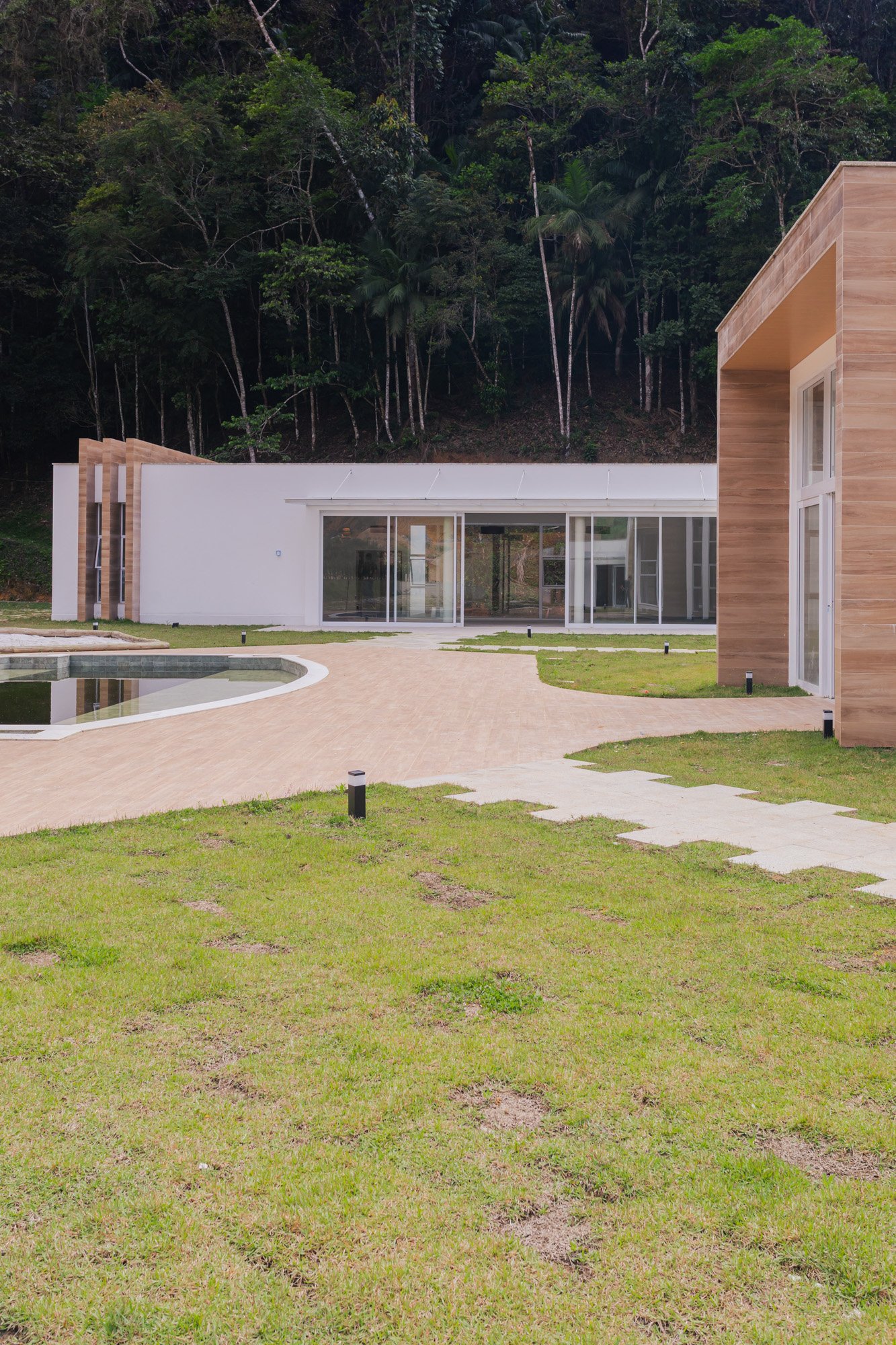

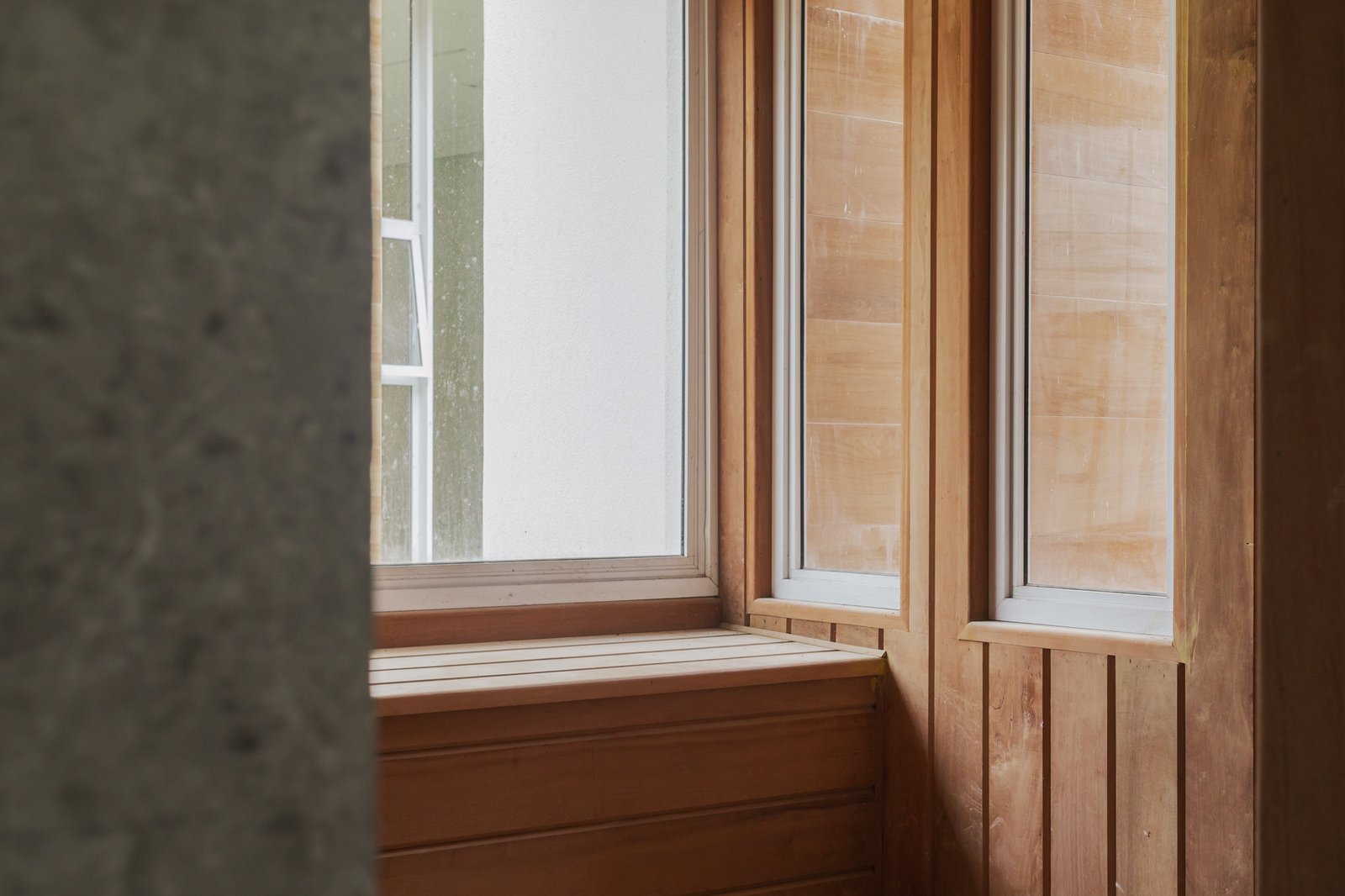

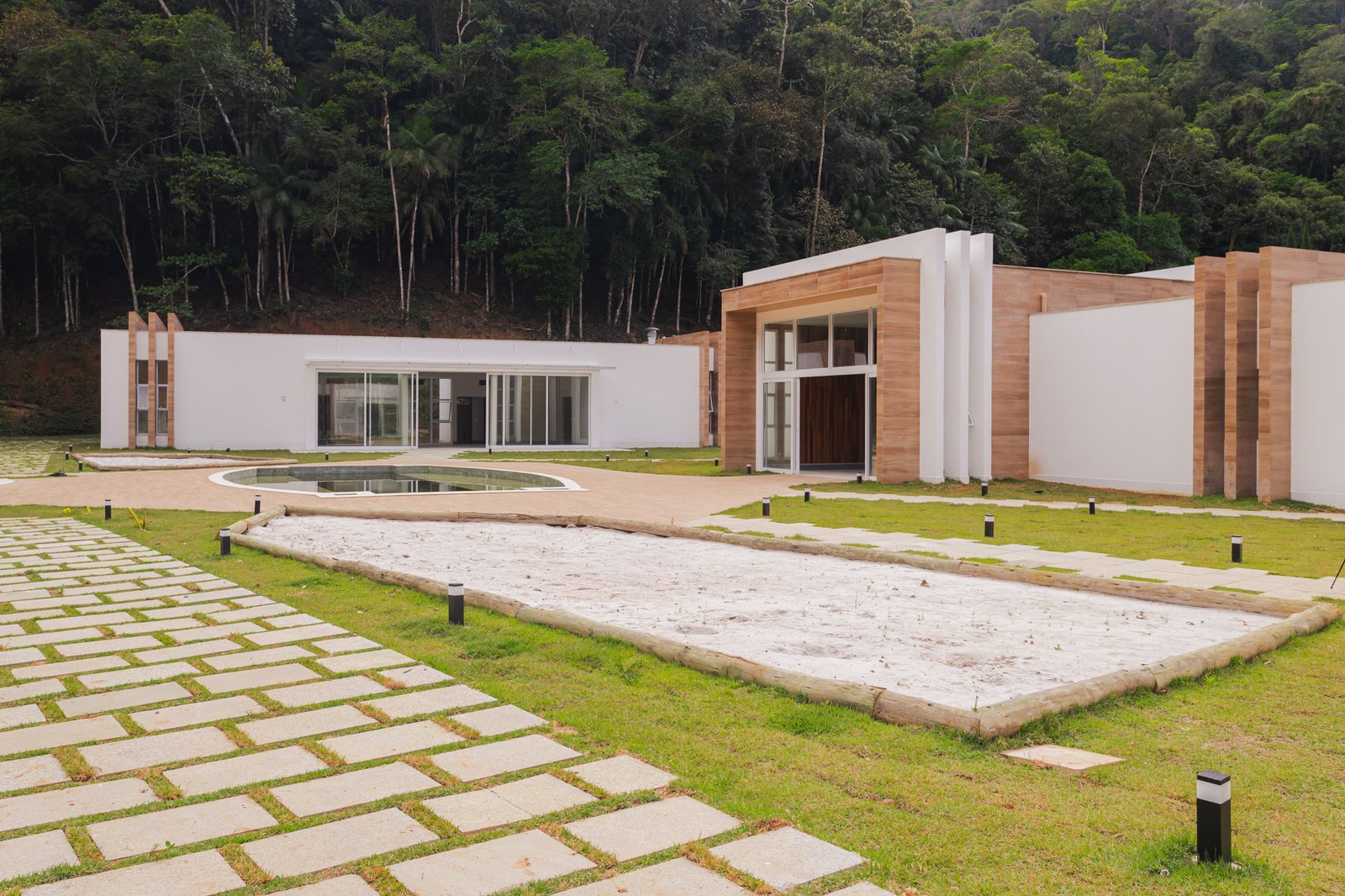

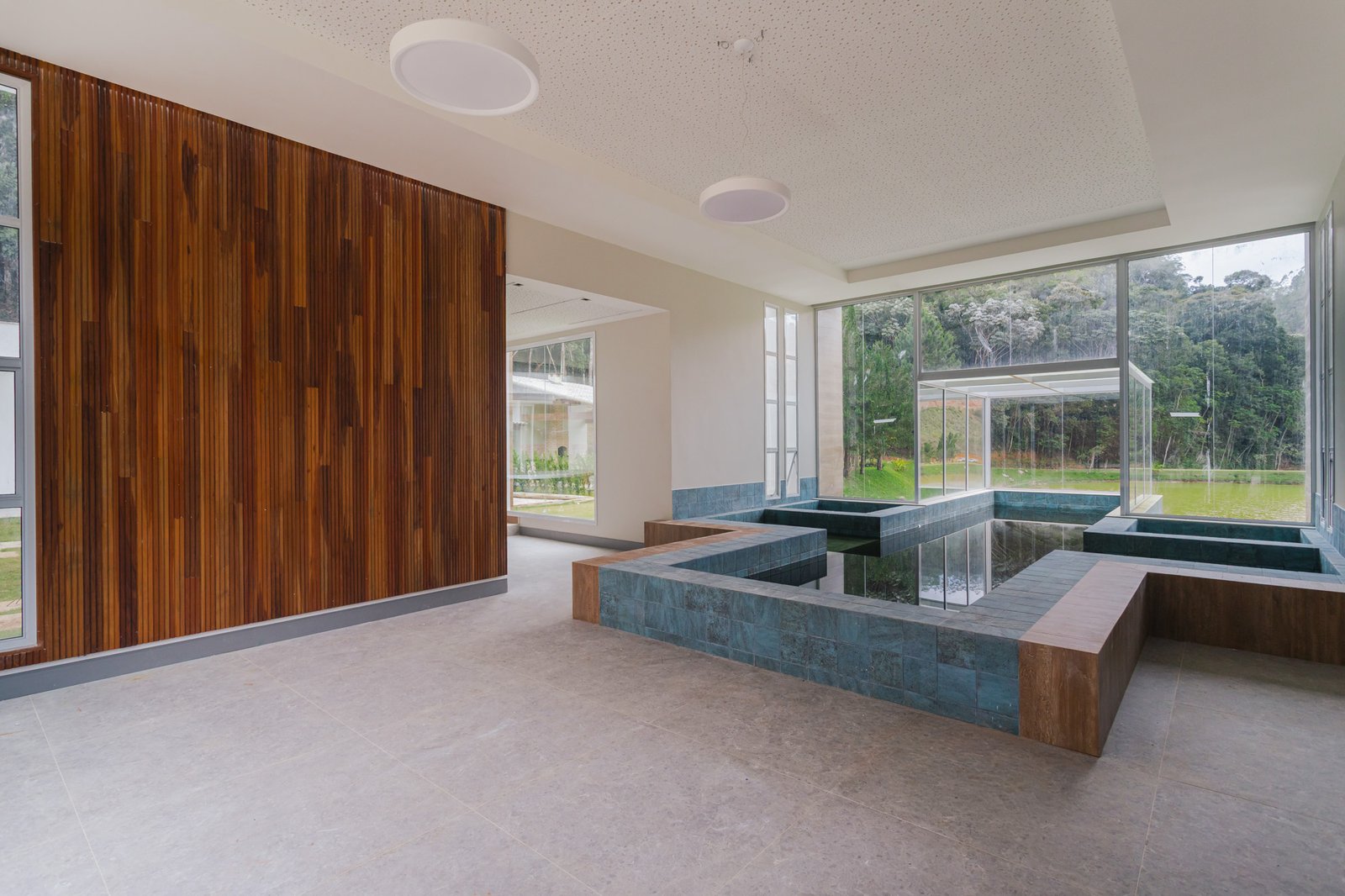

Galeria de fotos das obras

NOTAs e informes

A FHS Construtora e Incorporado vem por meio deste informar que em decorrência do alto índice de chuvas no mês de janeiro deste ano, ficamos IMPOSSIBILITADOS POR MOTIVO DE FORÇA MAIOR, de executarmos dentro do previsto as atividades de captação de aguas pluviais, instalação de meio fio e pavimentação do condomínio.

Esse tipo de obra, exige a entrada nas ruas de máquinas pesadas, como Retroescavadeira, Escavadeira e Caminhões, que torna a segurança dos colaboradores e a qualidade da execução nessas condições inviável. Após os dias de chuvas é necessária a espera de até 3 a 5 dias para secar a área para dar condições normais de voltar com as atividades.

Em relação às obras do Clube da Mata e Bosque das Quadras mesmo em período de chuva conseguimos avançar bastante nas obras, dentro do que já está previsto no cronograma de obras divulgado no site da FHS, pois os impactos da chuva nessas obras são bem mais reduzidos, do que nas obras de infraestrutura.

Vale lembrar que estamos trabalhando dentro das normas técnicas e priorizando sempre a QUALIDADE DA EXECUÇAO a ser entregue, para que o Condomínio atenda e supere aos anseios e expectativas de todos os nossos clientes.

Por fim continuamos trabalhando para tentar absorver os dias improdutivos devido as chuvas, para que possamos entregar a todos na data contratual o condomínio, sempre priorizando a QUALIDADE das obras com um padrão de entrega de excelência.

Certo da compreensão de todos os clientes e parceiros.

 Gerência de Relacionamento FHS Construtora e Incorporadora.
